Donnerstag den 09. September 2010

ECO 8
Stütze 8

Arbeiten im Bereich der neuen Lifttrasse:

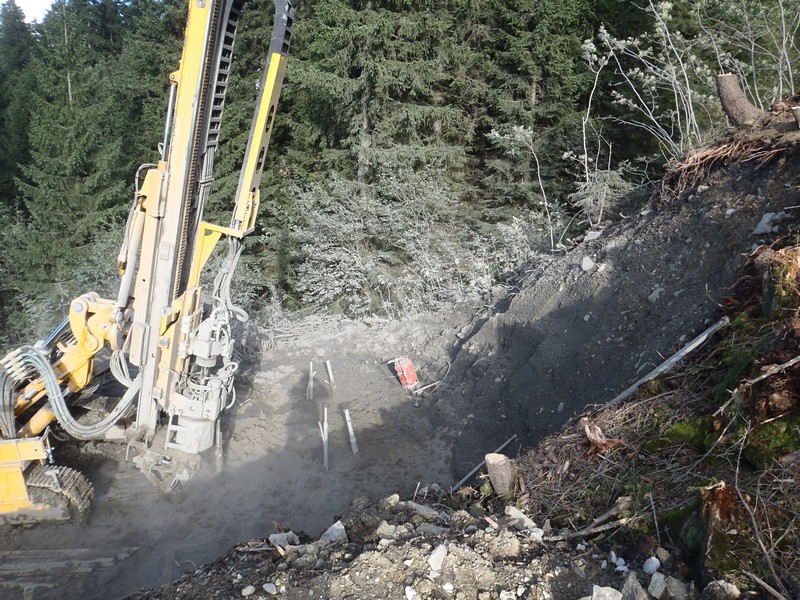

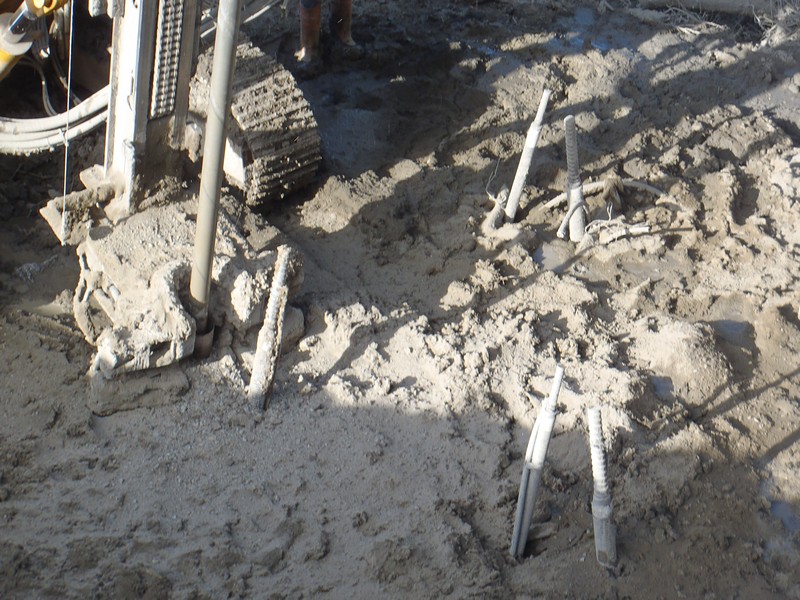

  • Pfahlgründung an Stütze 5

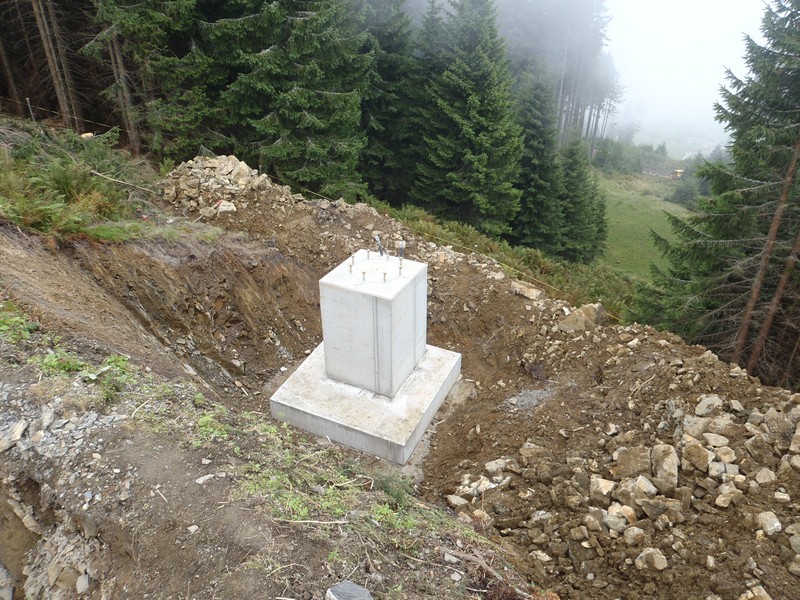

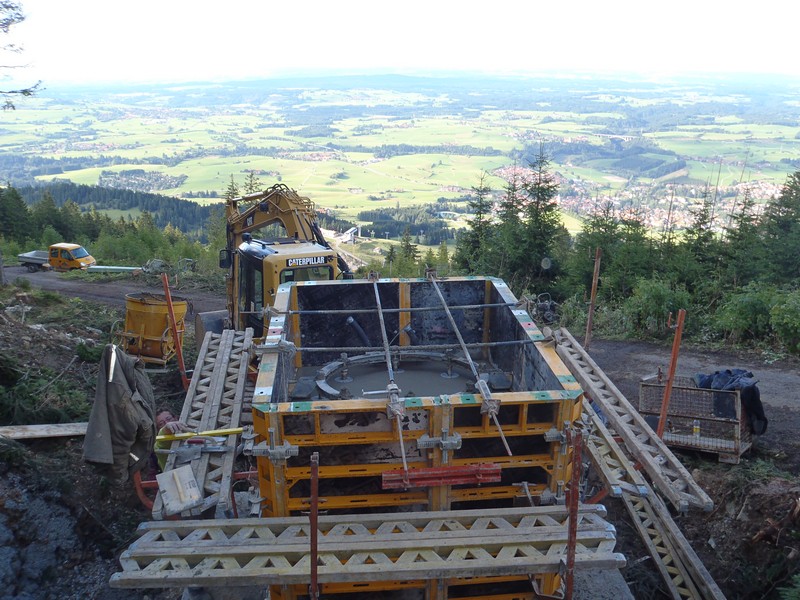

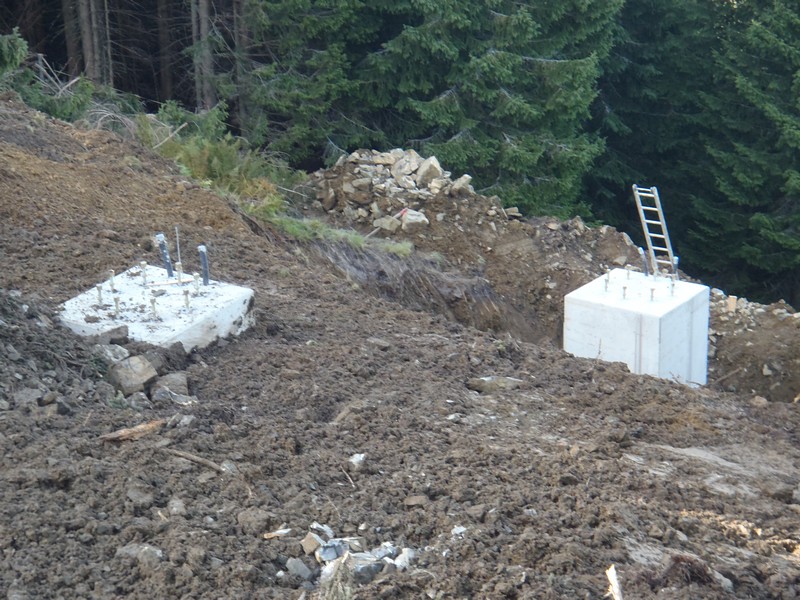

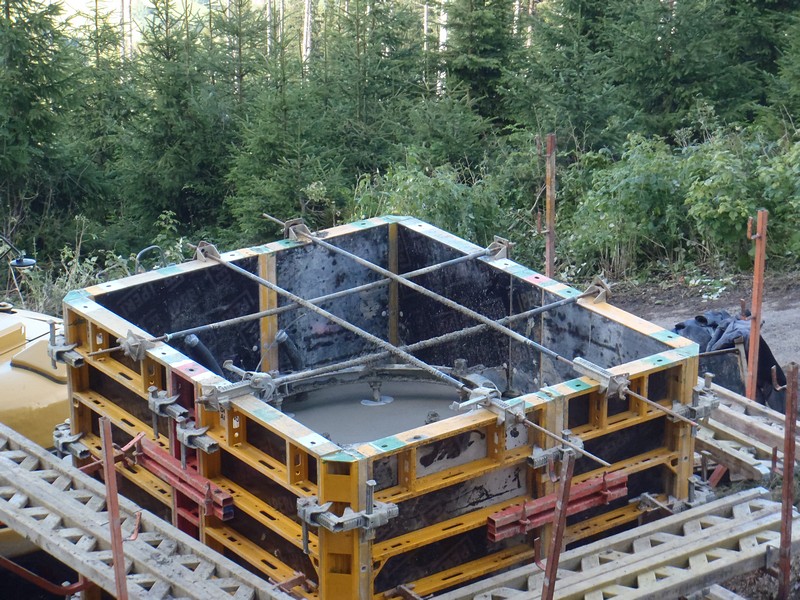

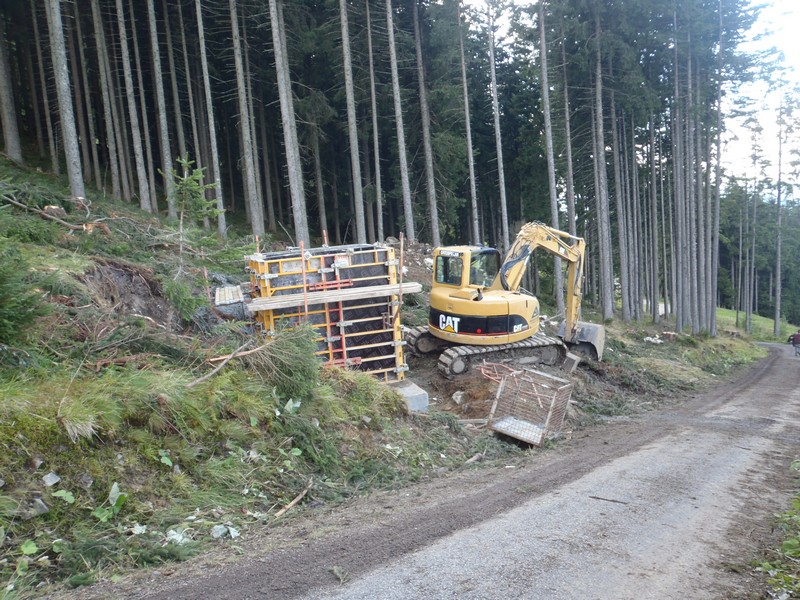

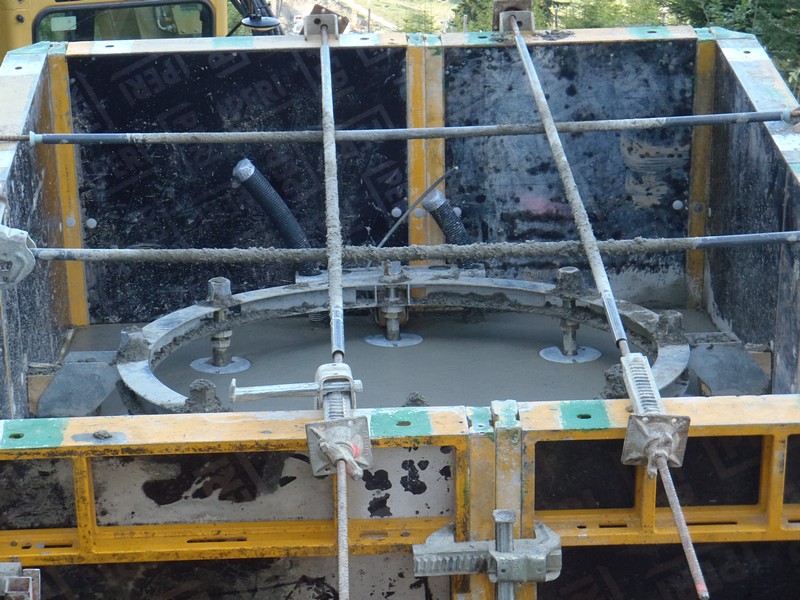

  • Fundamentkopf an Stütze 8 betoniert

Mittwoch den 08. September 2010

Arbeiten an der neuen Talstation:

  • Schalung für Stationsgebäude mit Beton verfüllt

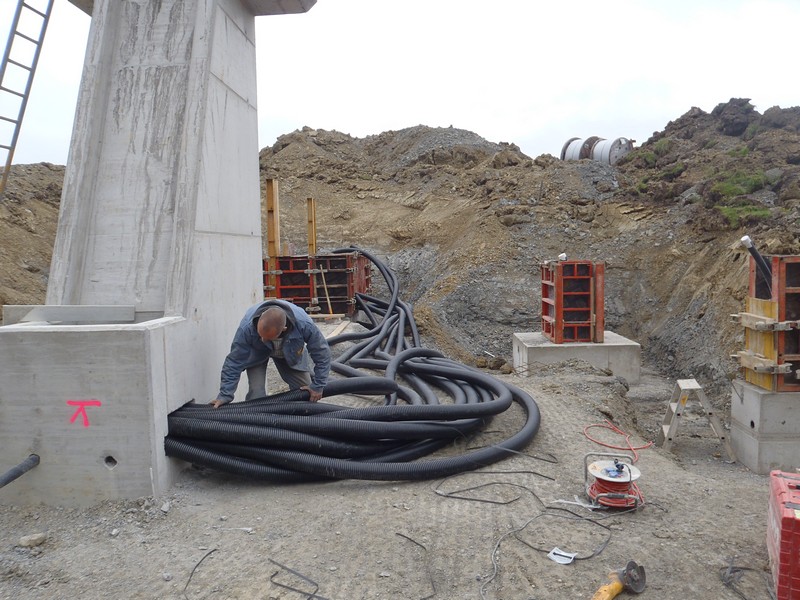

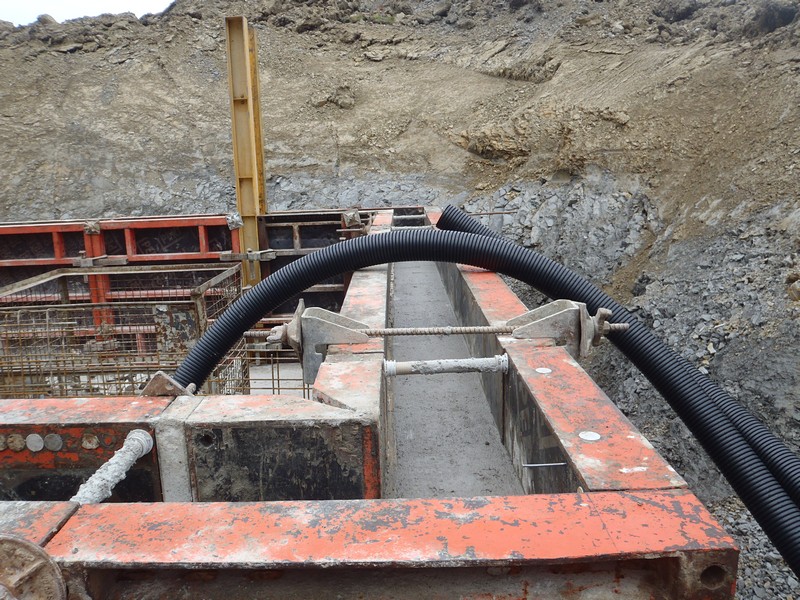

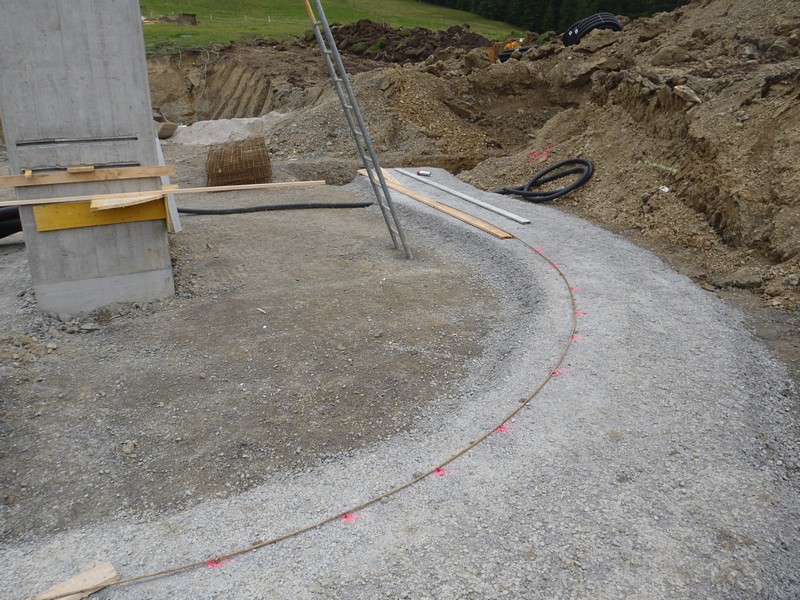

  • Leerrohre für die Verkabelung verlegt

Mittwoch den 08. September 2010

ECO 9
Gut gemacht ECO!

Arbeiten an der neuen Bergstation:

  • Stütze 9 und 10 von der Schalung befreit
