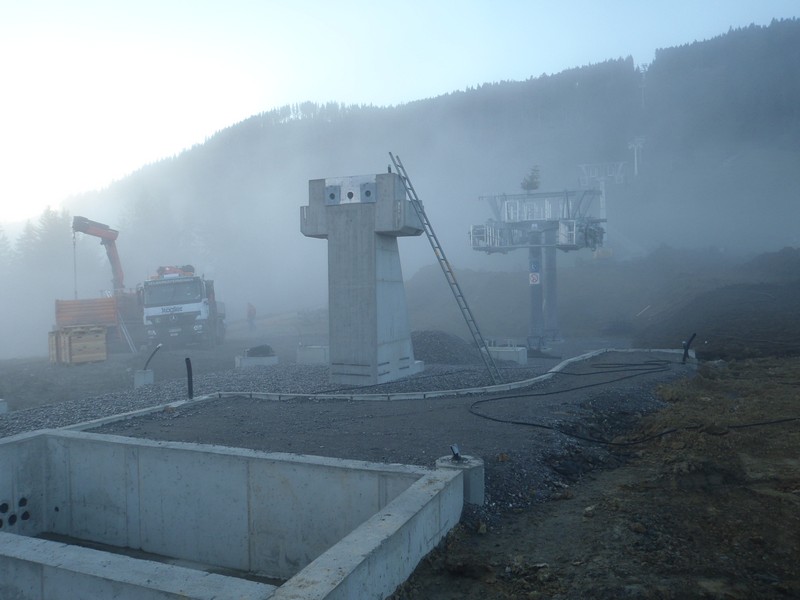

Mittwoch den 13. Oktober 2010

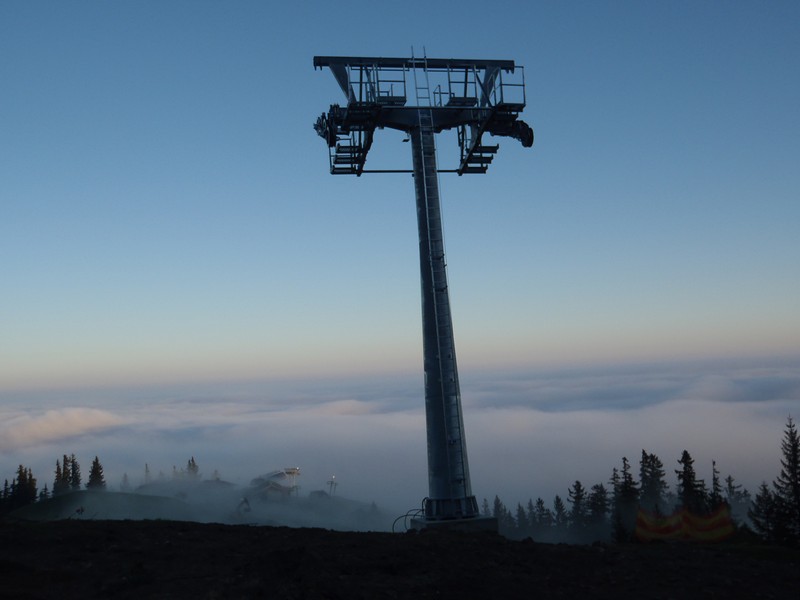

Arbeiten an der Bergstation:

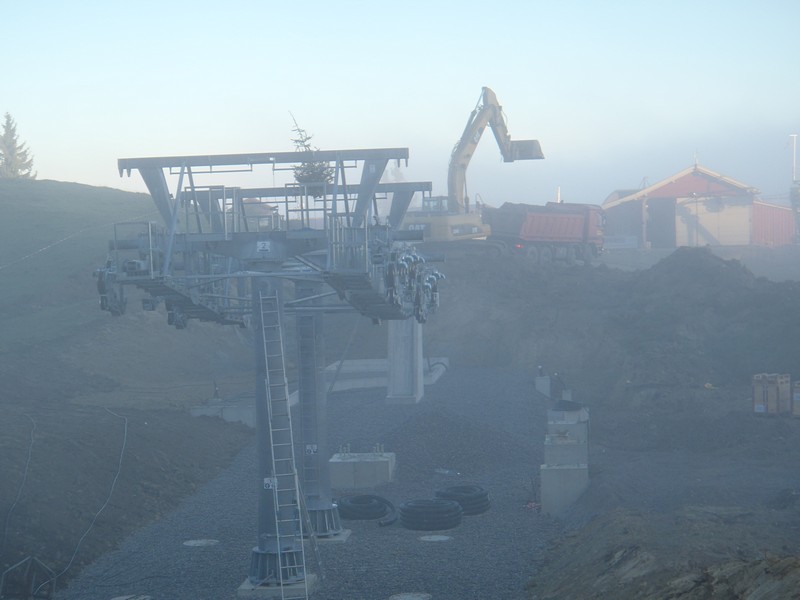

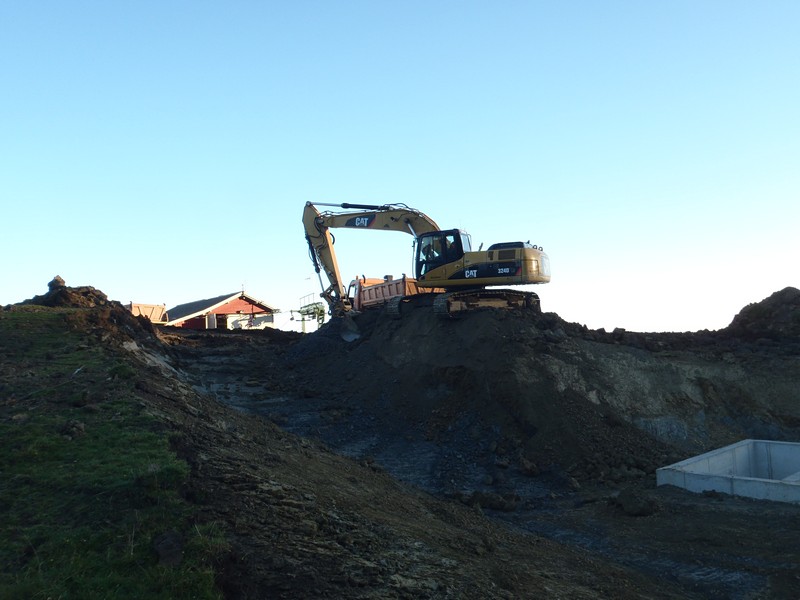

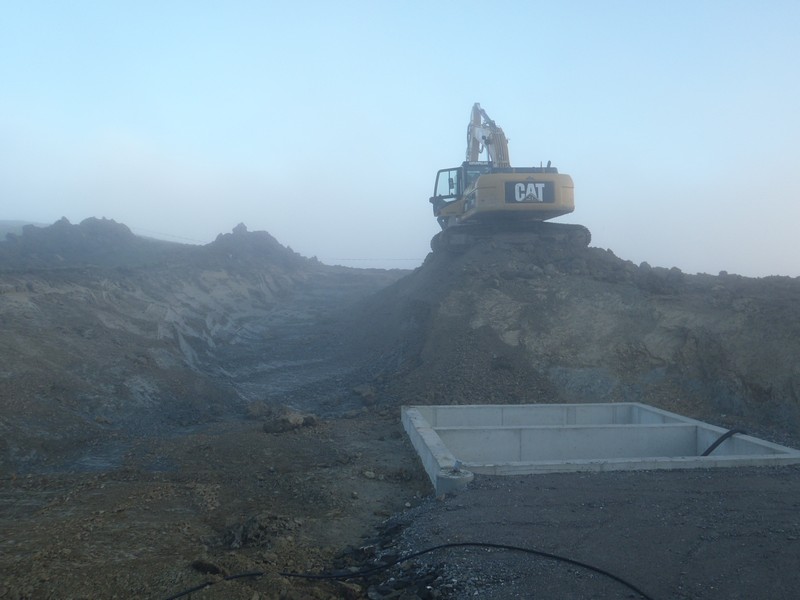

  • Kabelgraben von Stütze 10 zum Stationsgebäude gegraben

Mittwoch den 13. Oktober 2010

Montage der Seilbahntechnik und Geländemodellierung an der Talstation:

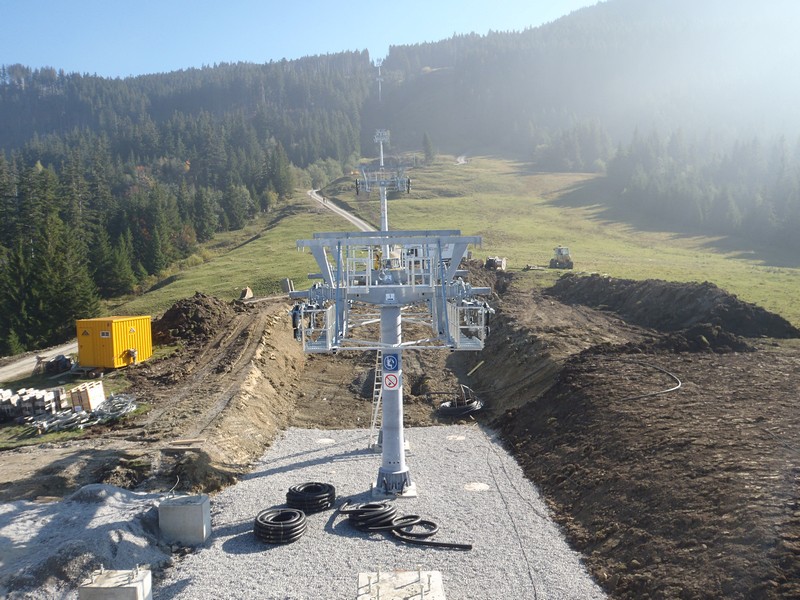

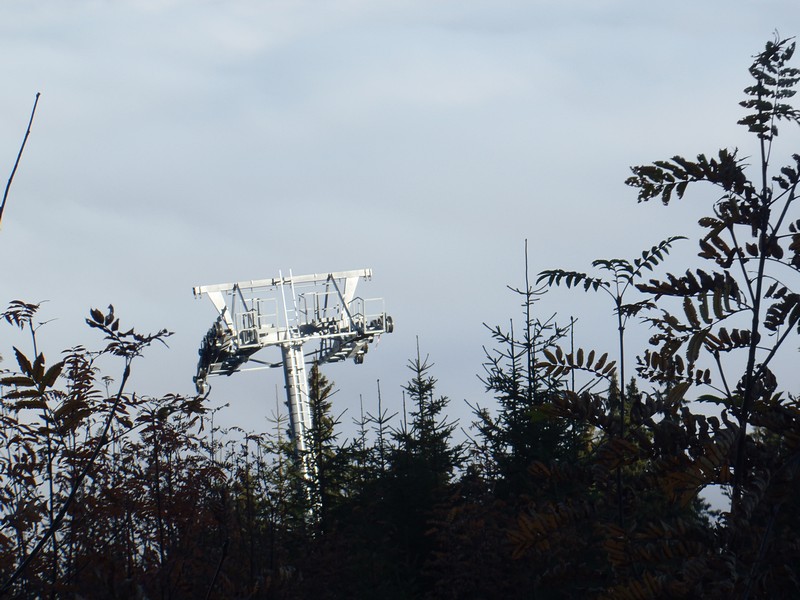

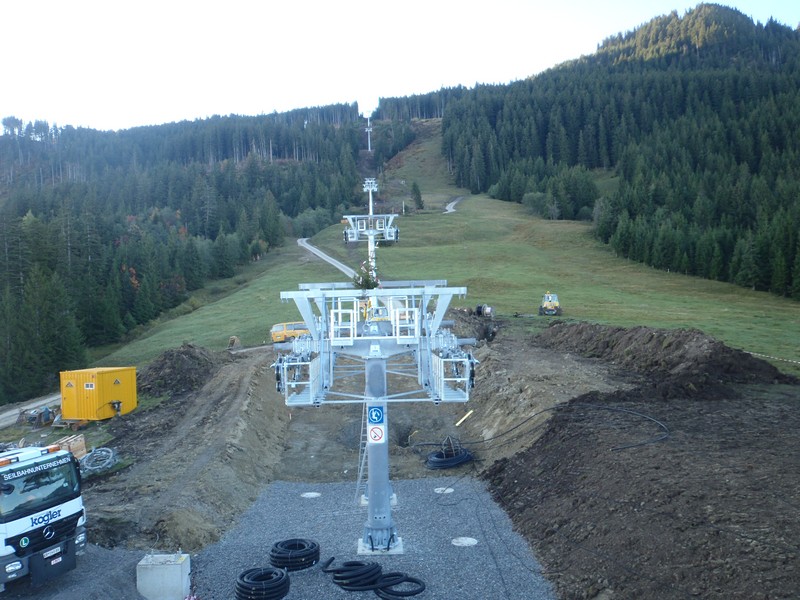

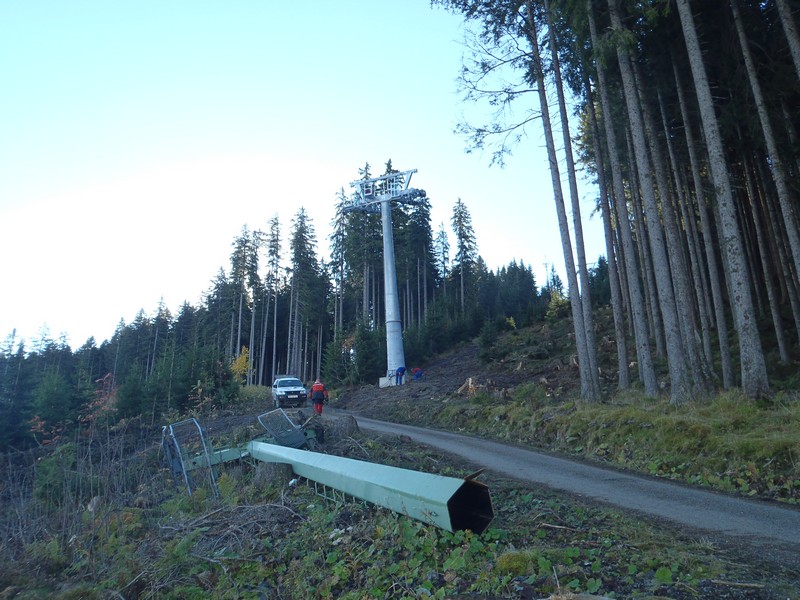

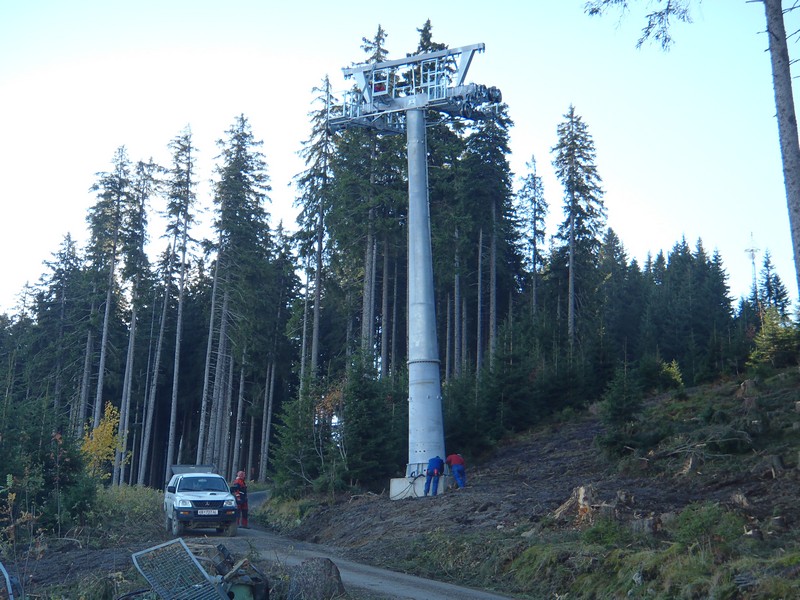

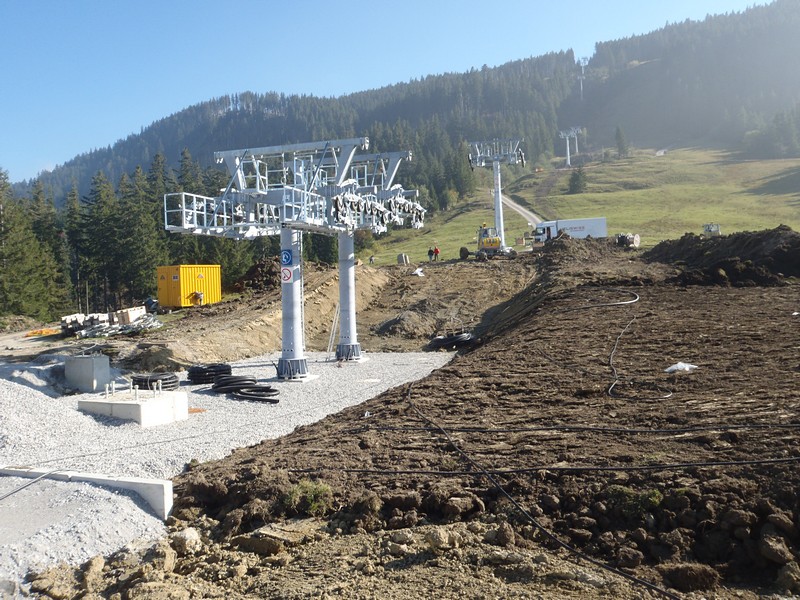

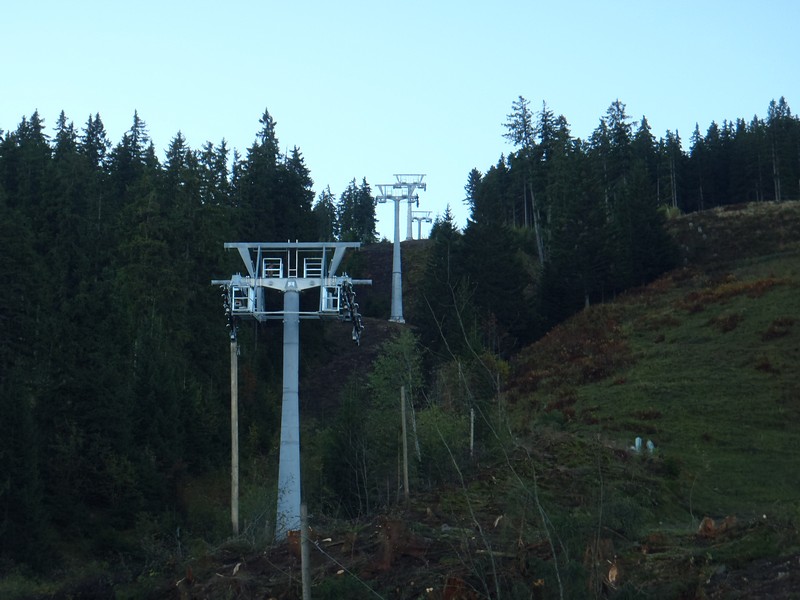

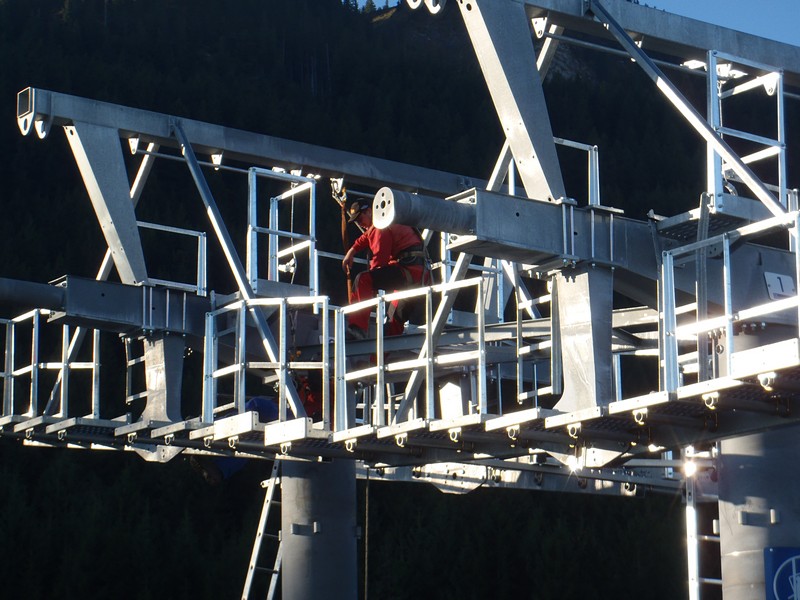

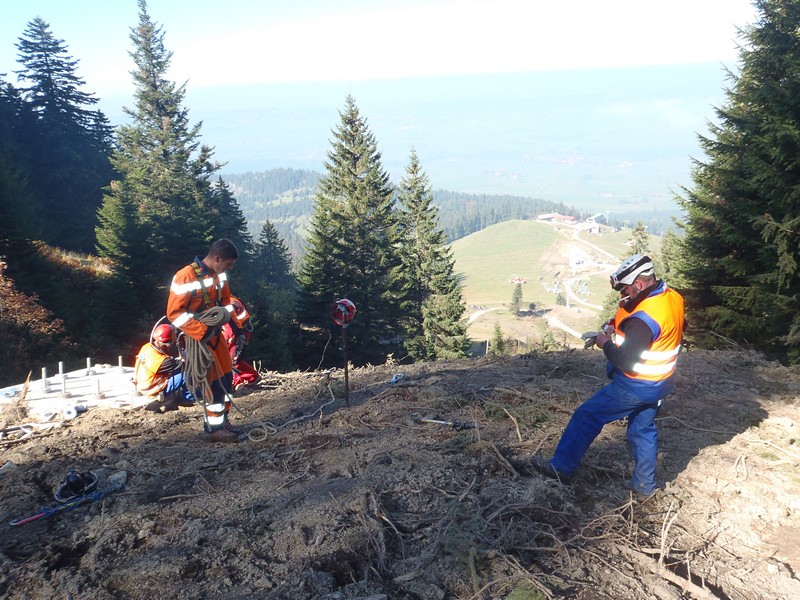

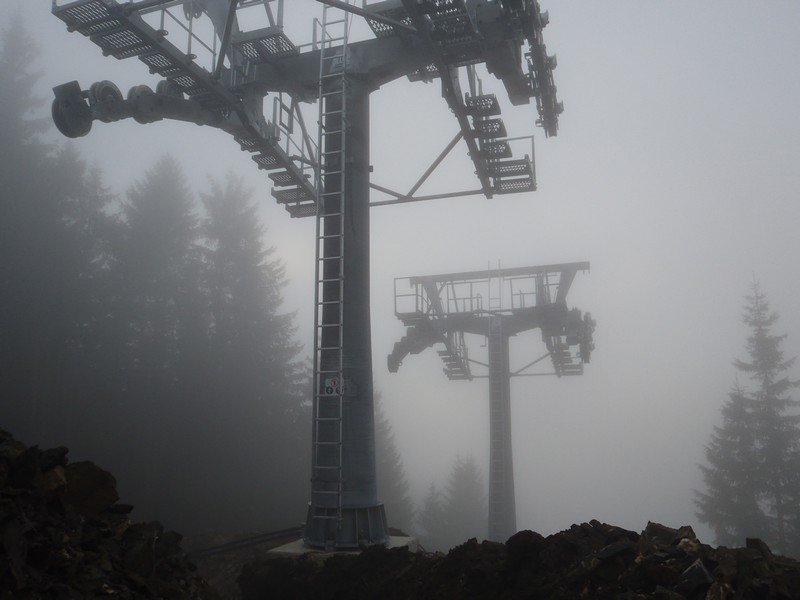

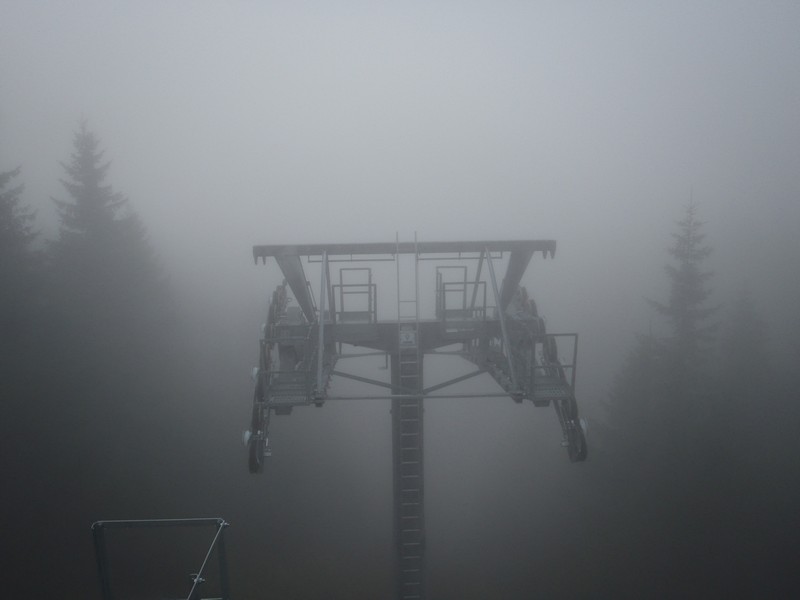

  • Stützen 1 bis 10 eingemessen und kontrolliert

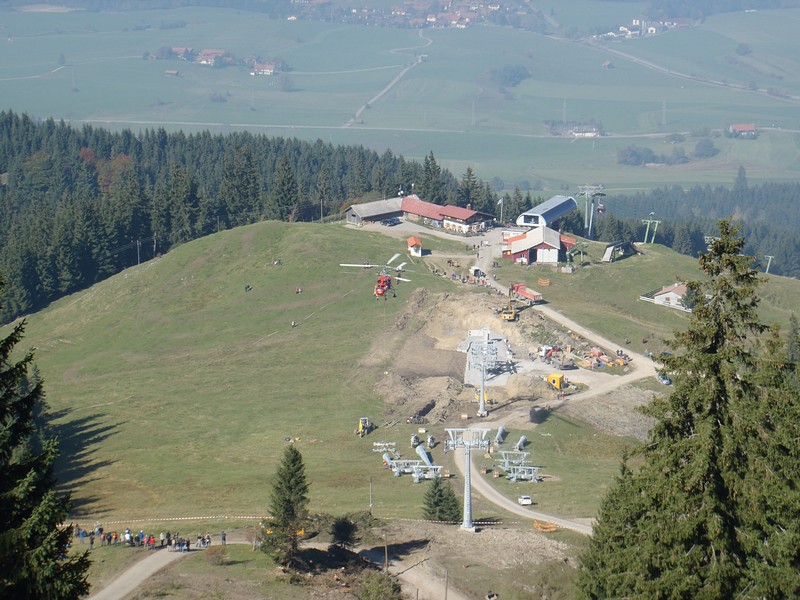

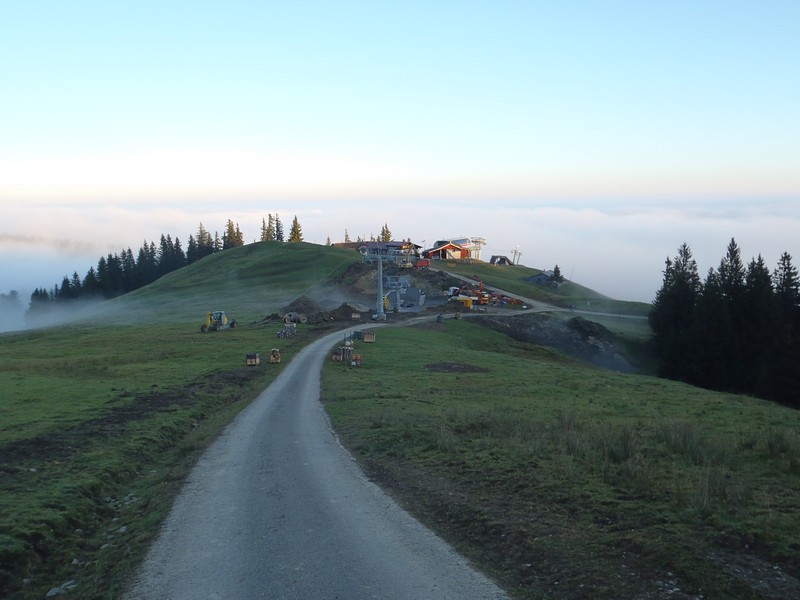

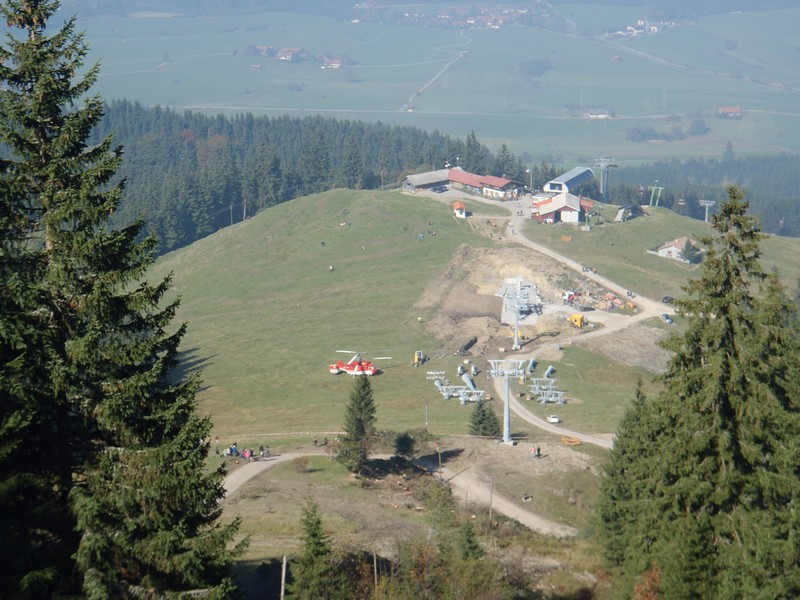

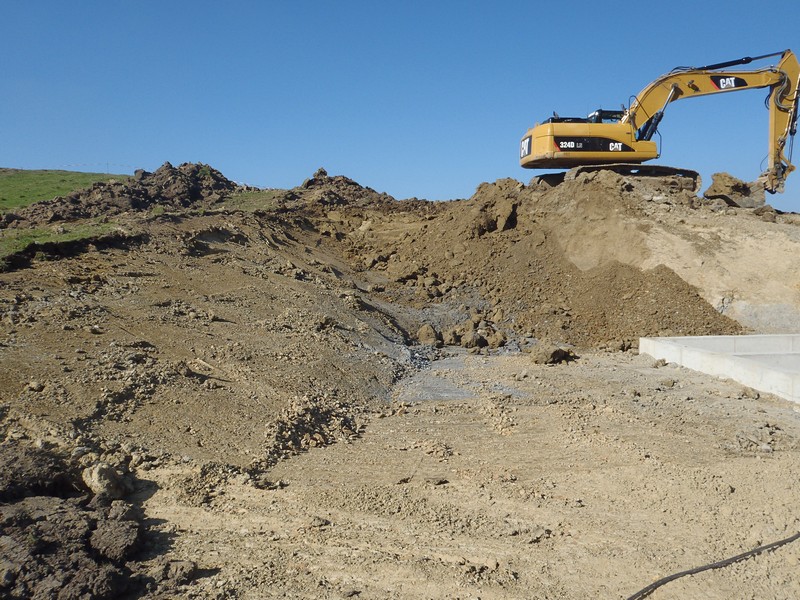

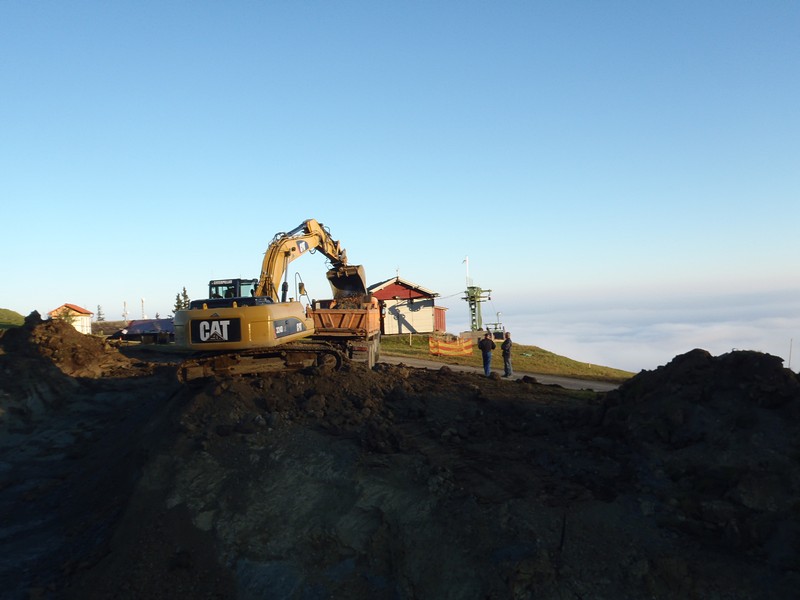

  • Modellierung der Talstation

Dienstag den 12. Oktober 2010

Montage der Seilbahntechnik und Geländemodellierung an der Talstation:

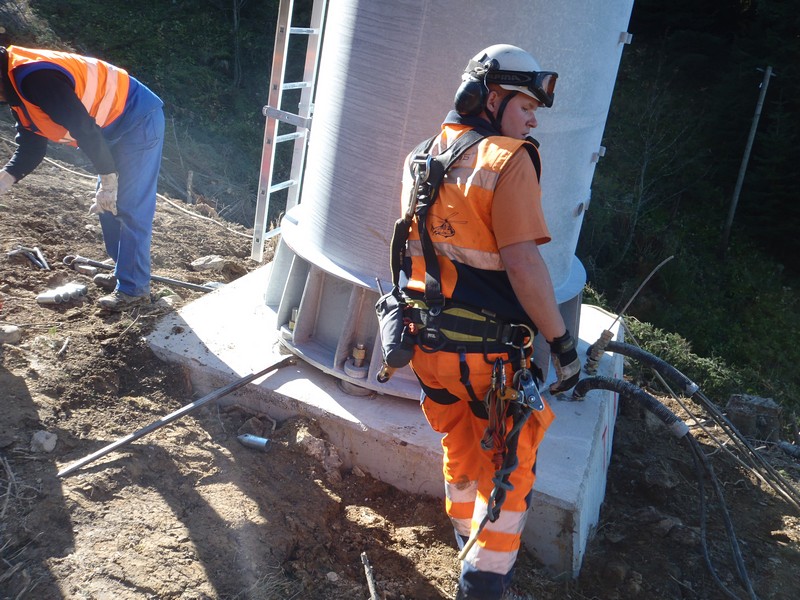

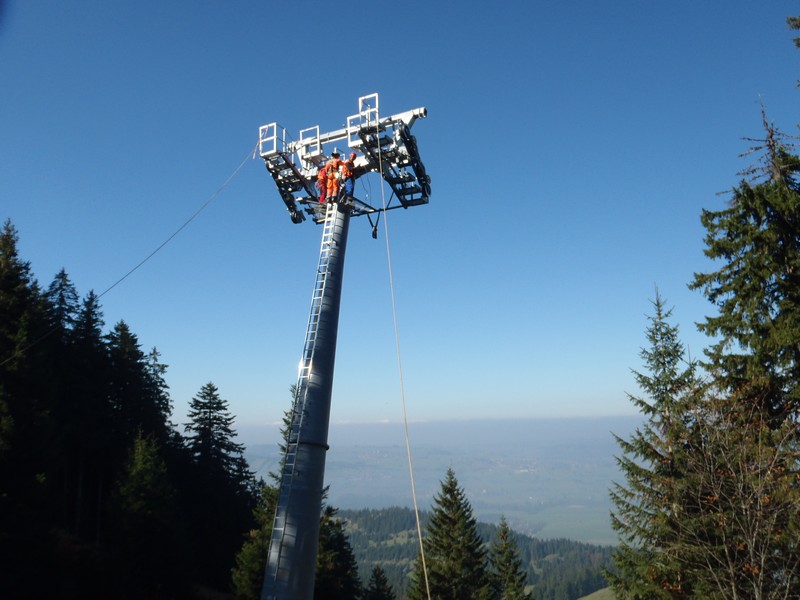

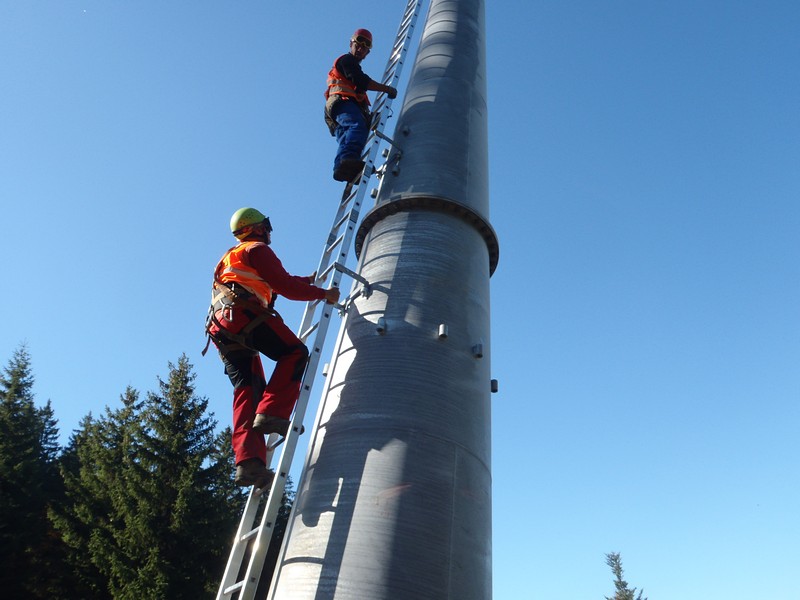

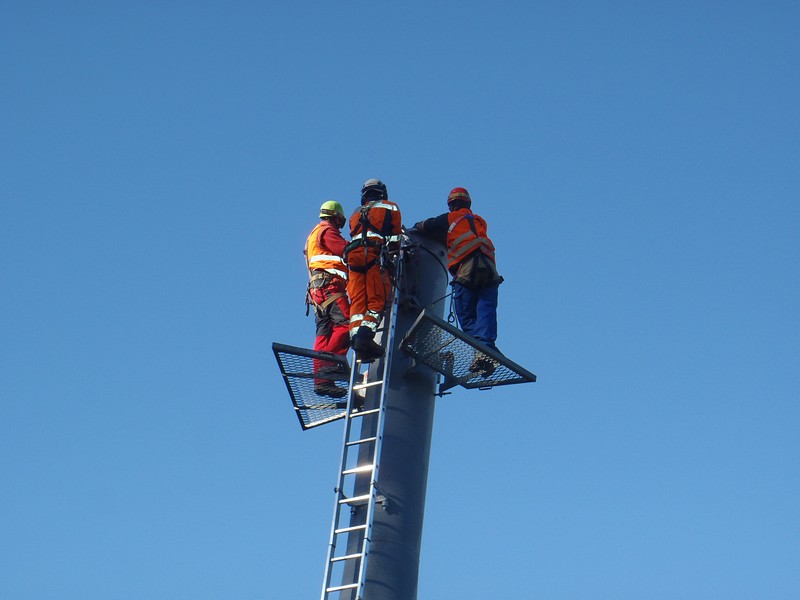

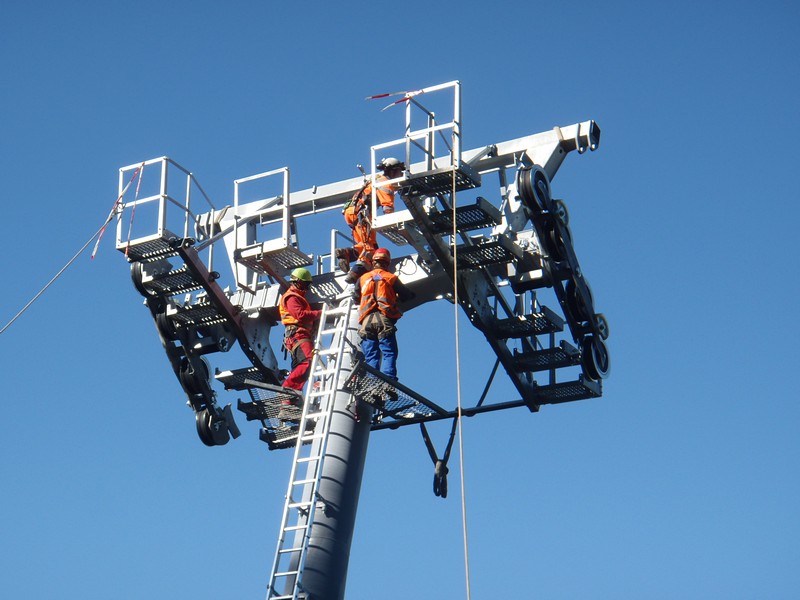

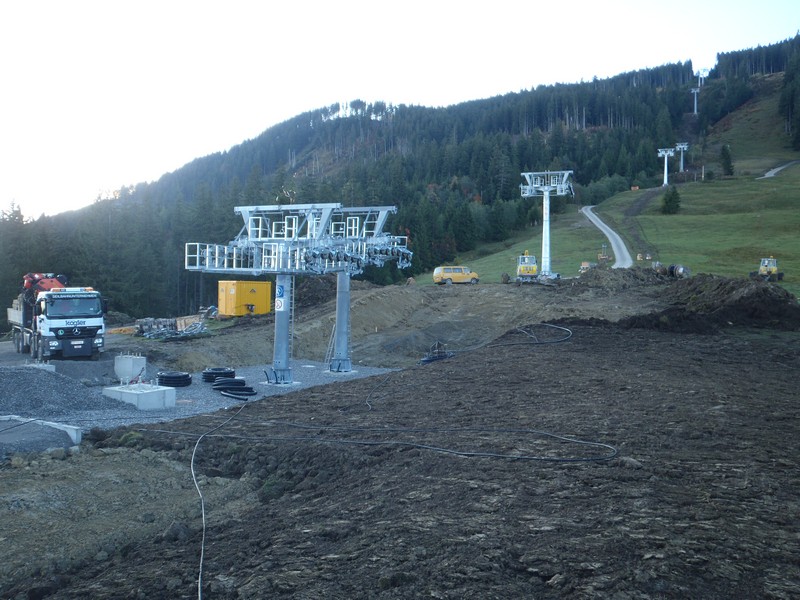

  • Stützen 1 und 2 montiert und aufgestellt

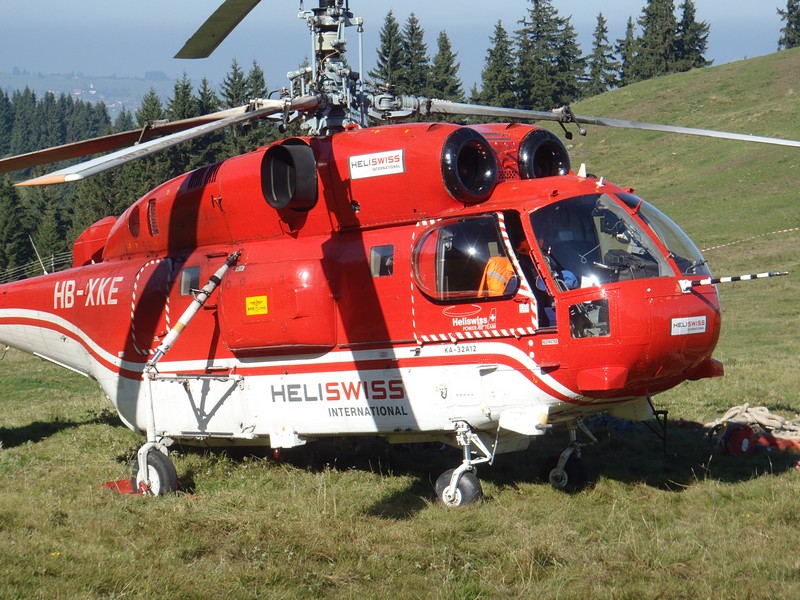

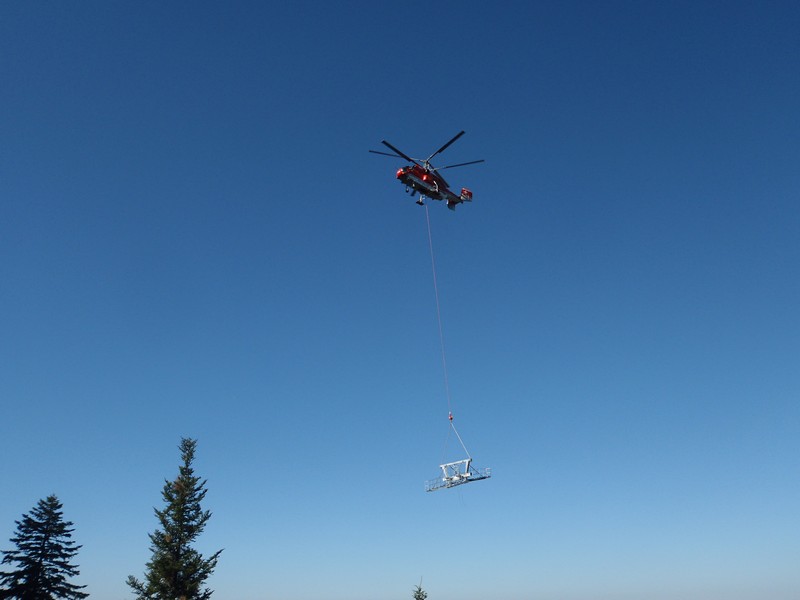

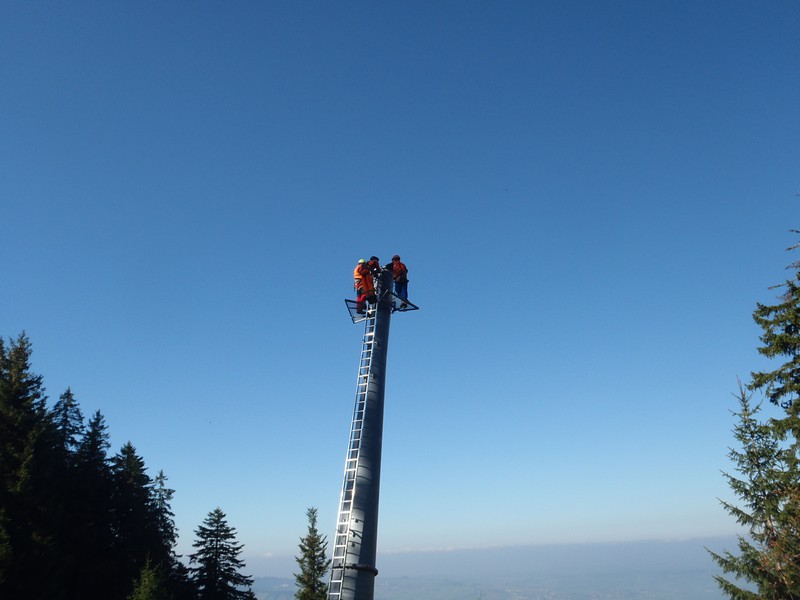

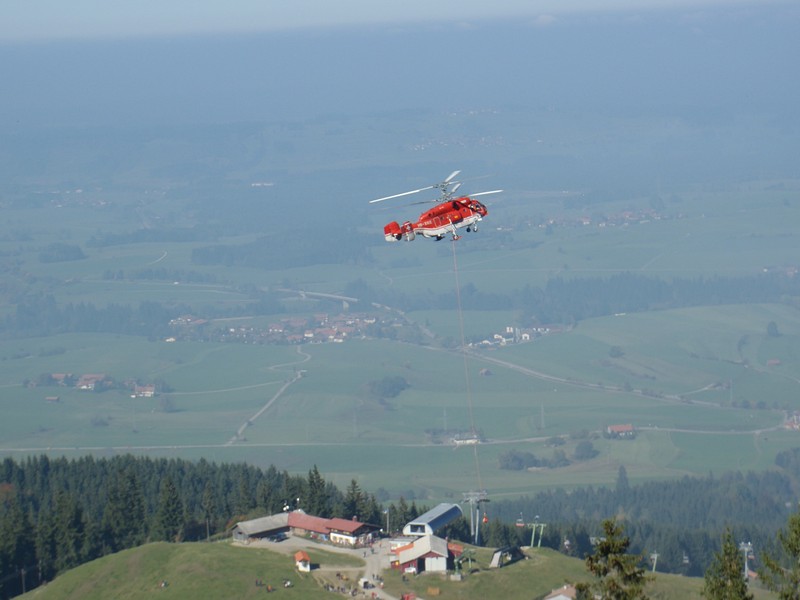

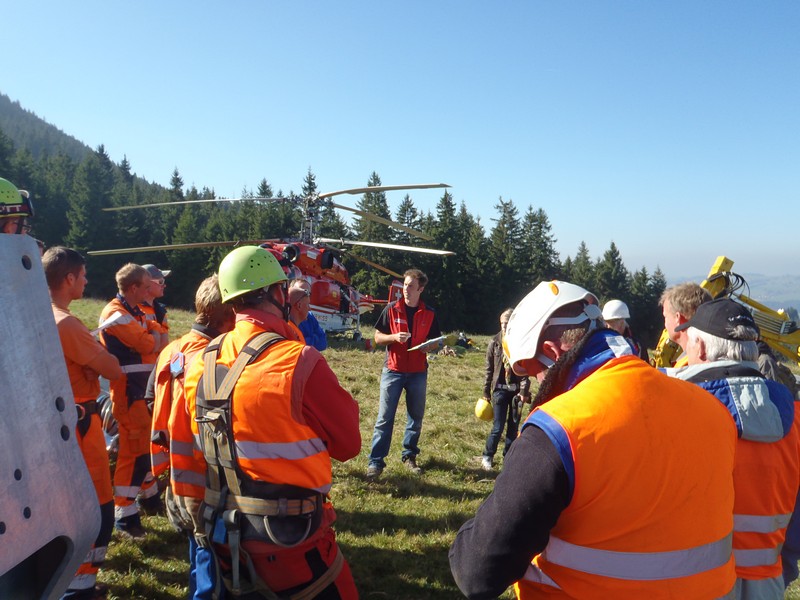

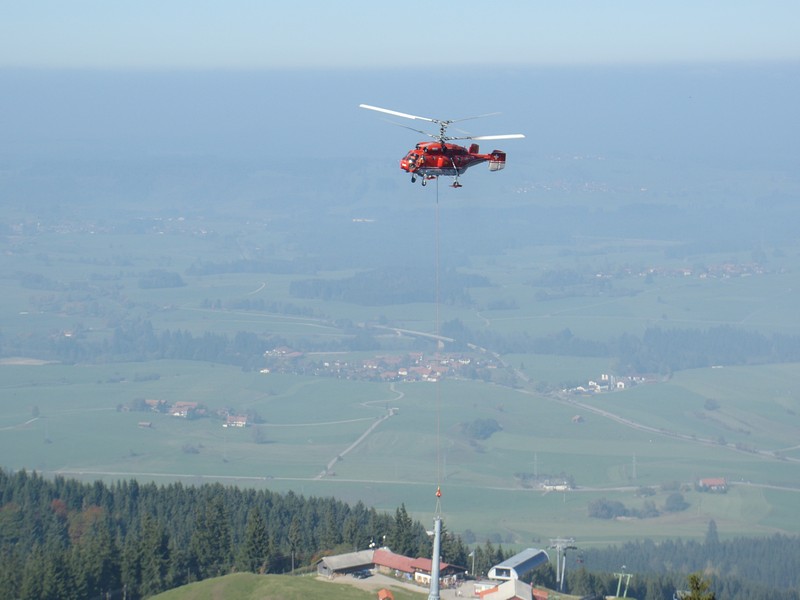

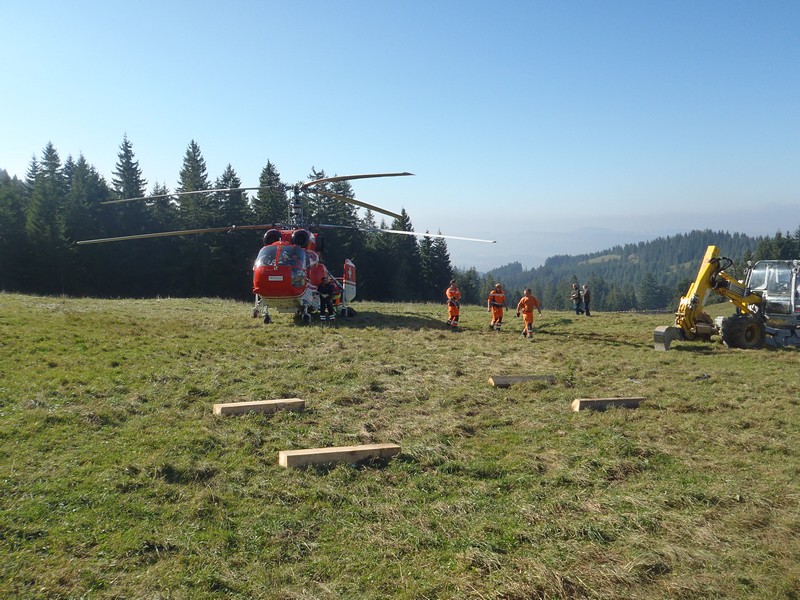

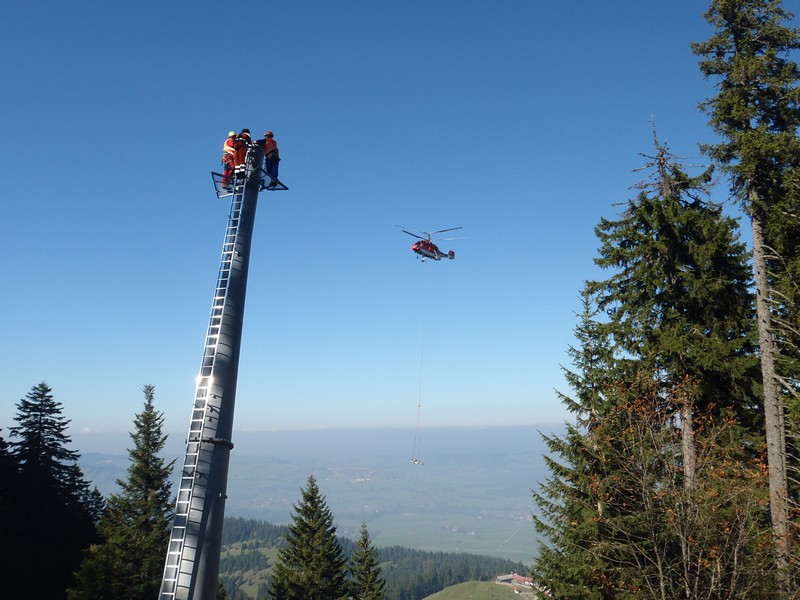

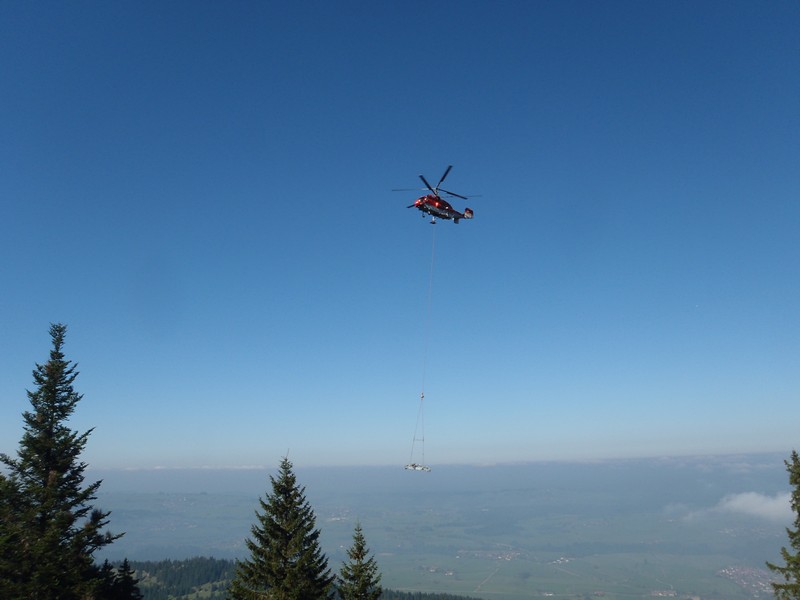

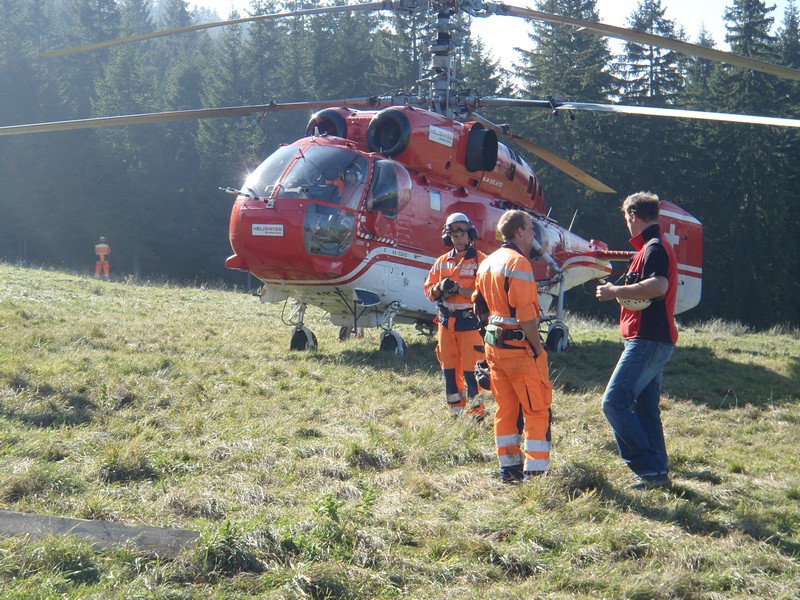

  • Stützen 5,6,7 und 9 mit Hubschrauber montiert

Montag den 11. Oktober 2010

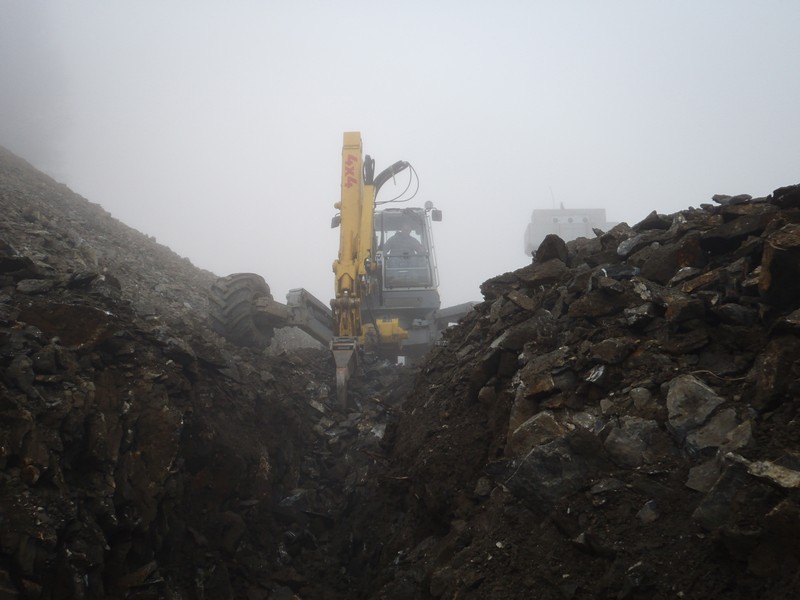

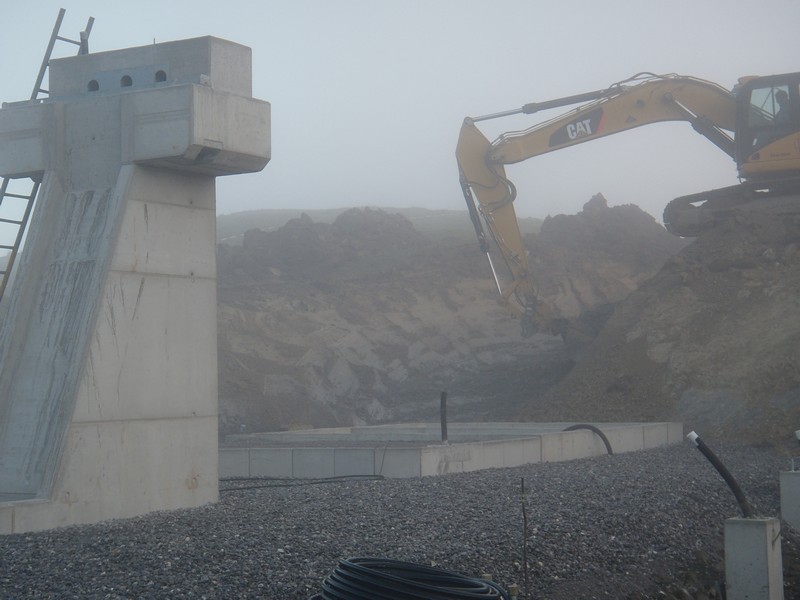

Kabelgraben von der Bergstation zur Talstation:

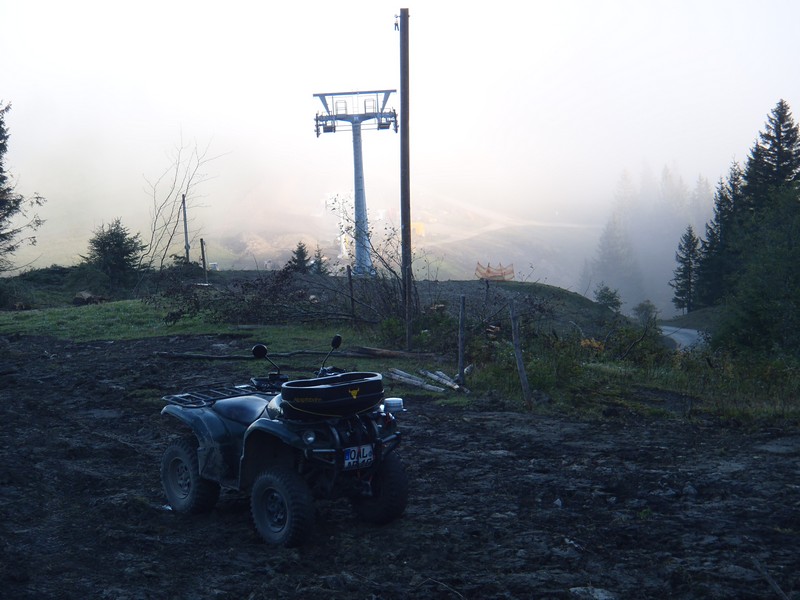

  • Kabelgraben bis Stütze 1 gegraben
  • Geländemodellierung an der Talstation
