Mittwoch den 10. November 2010

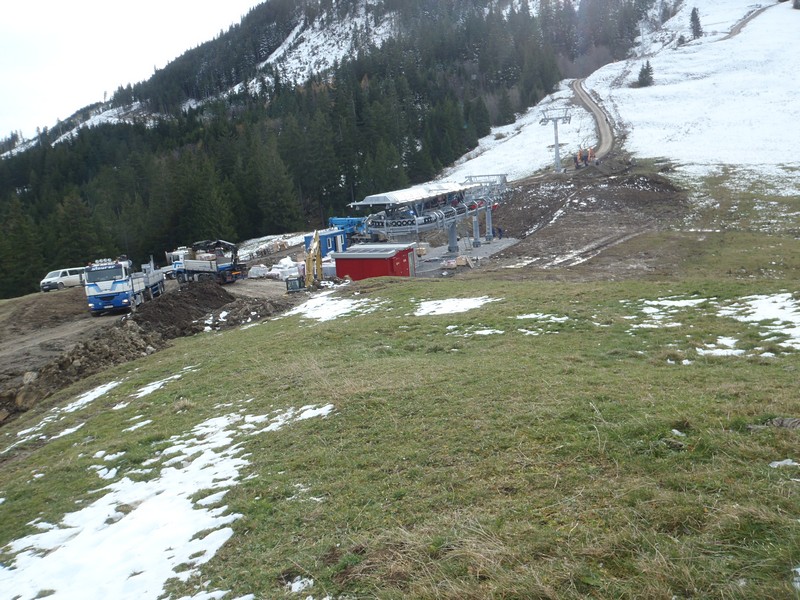

Seilzug-Kombi II:

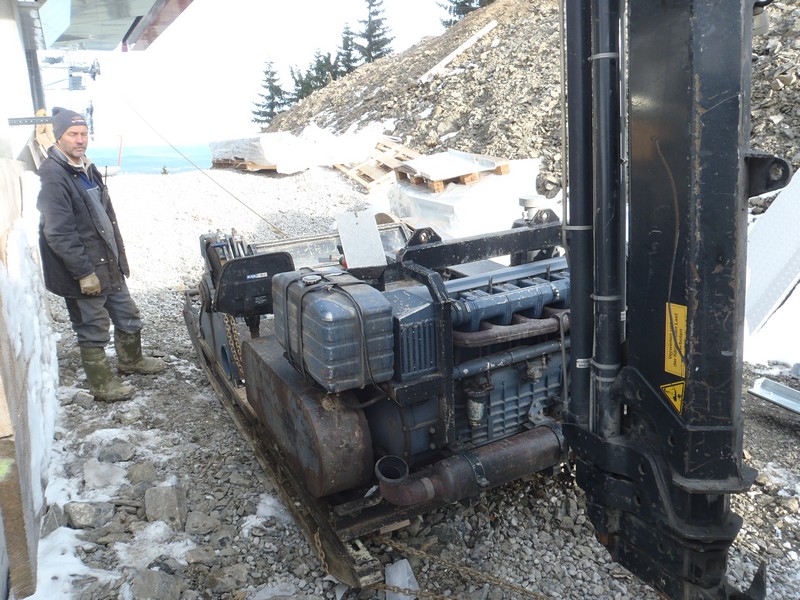

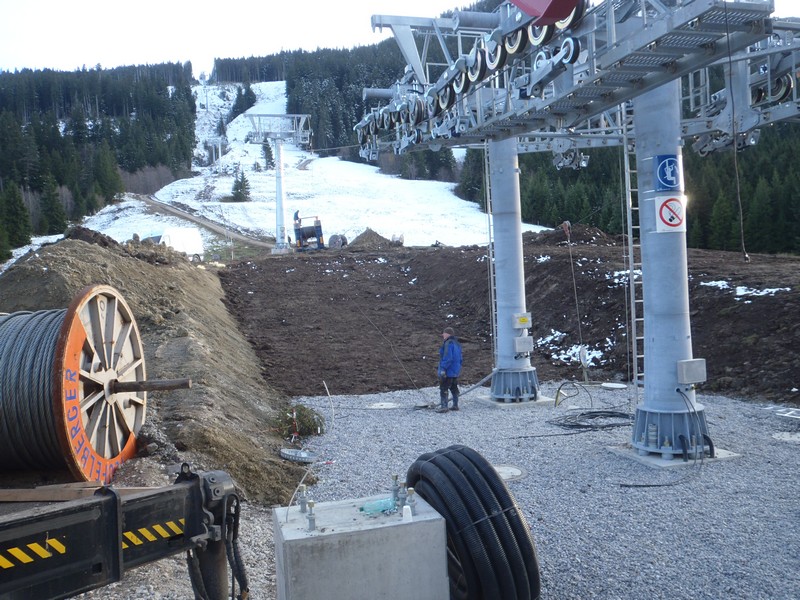

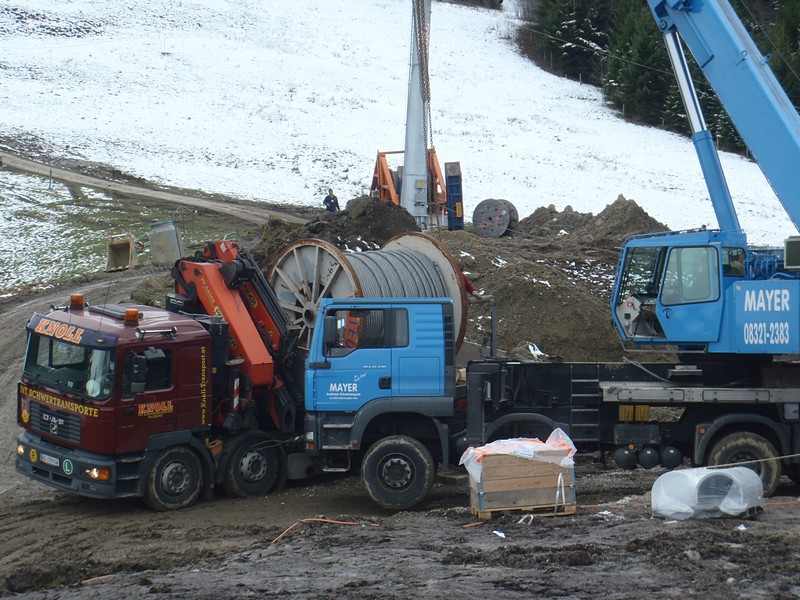

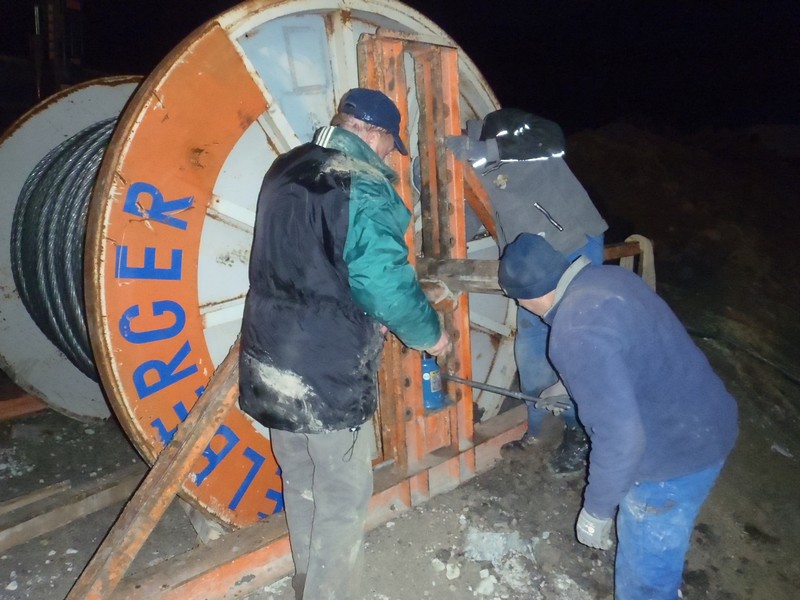

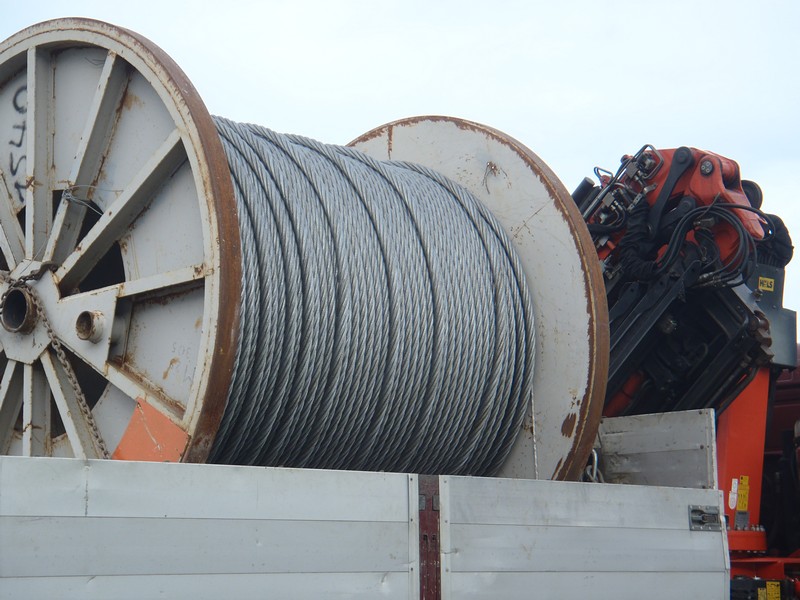

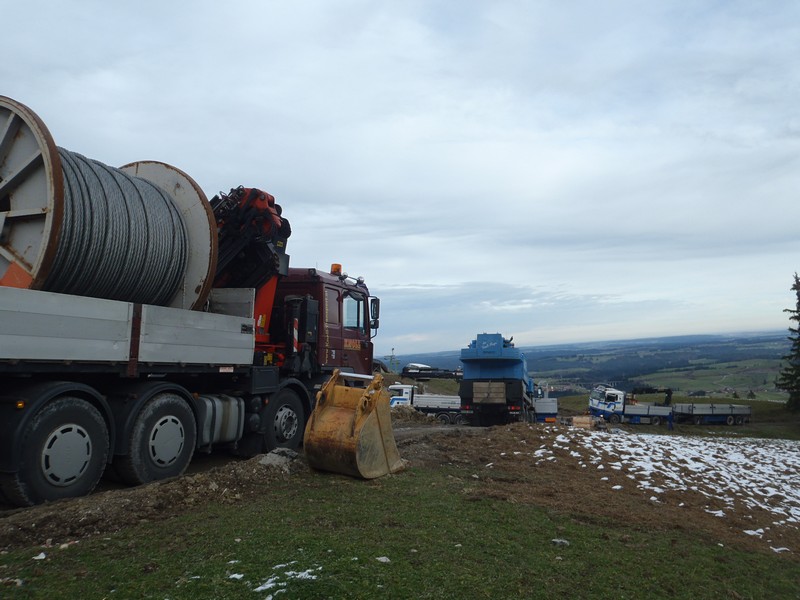

- Anlieferung und abladen des Förderseils (ca. 20 Tonnen)

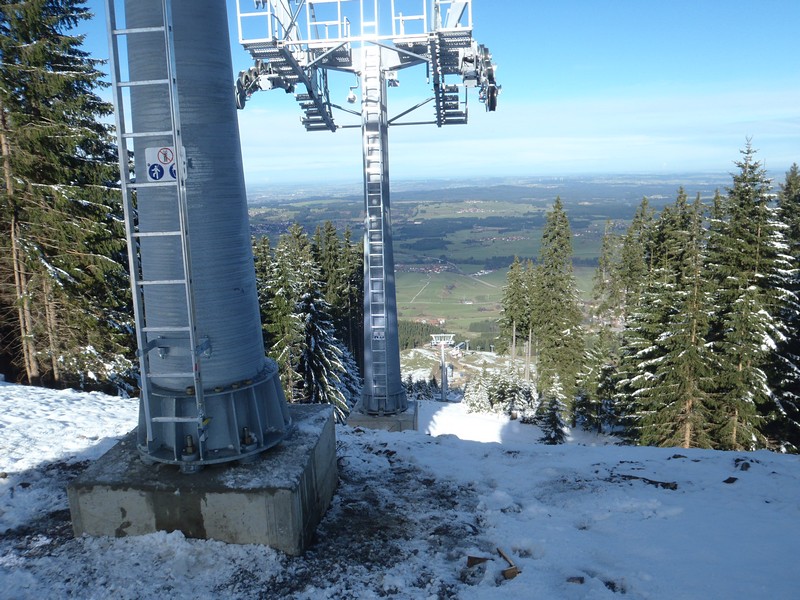

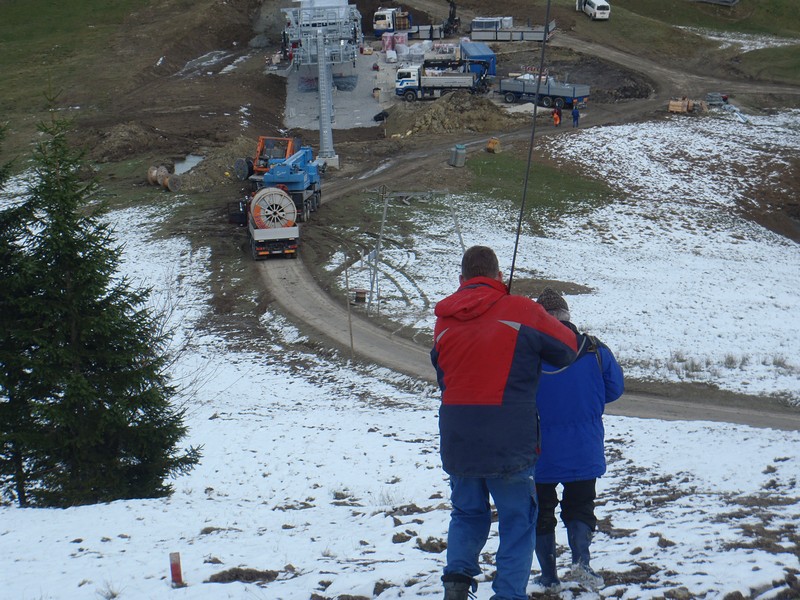

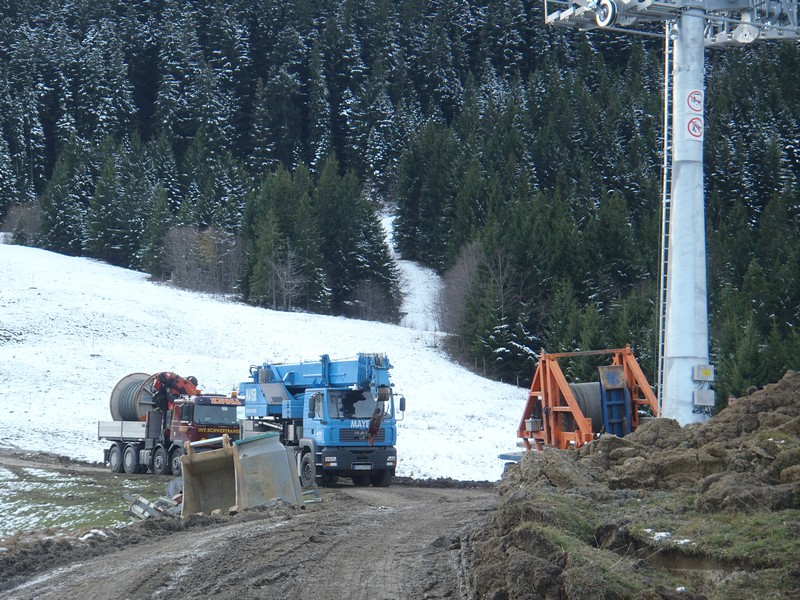

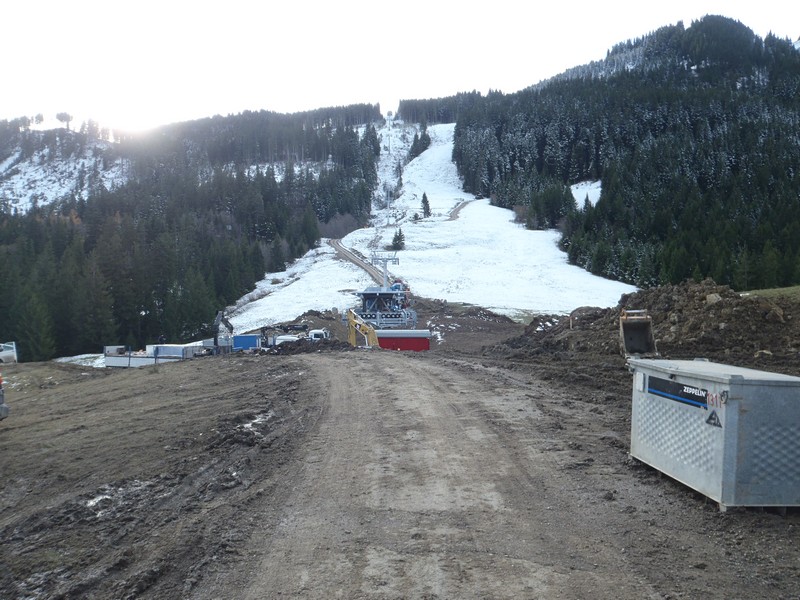

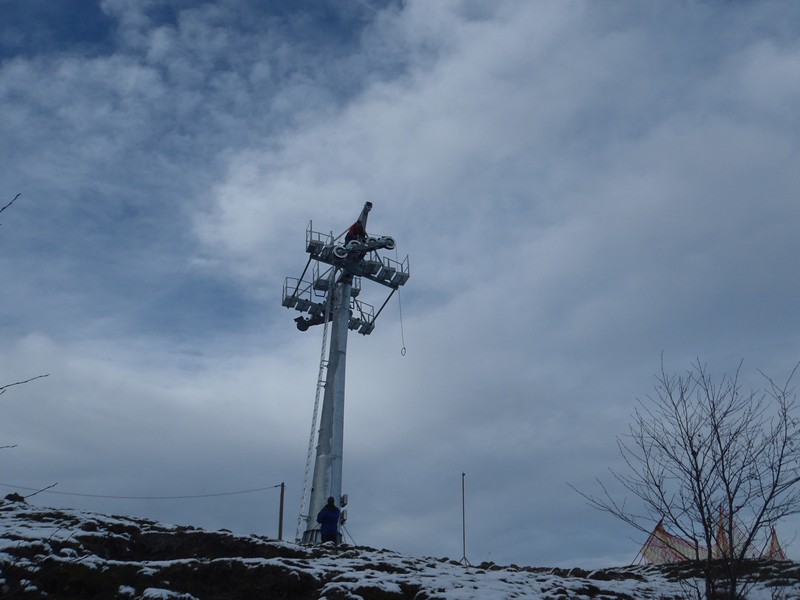

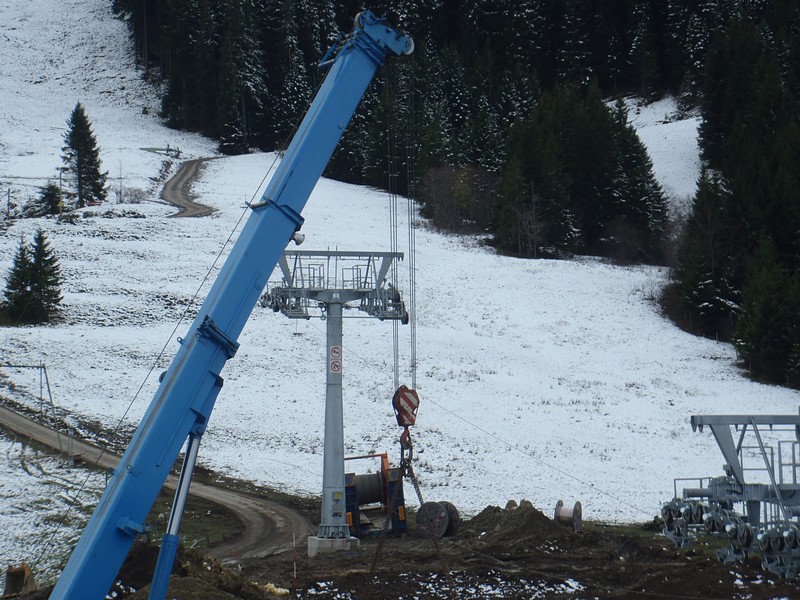

- Vorseilzug mittels Seilwinde von der Bergstation

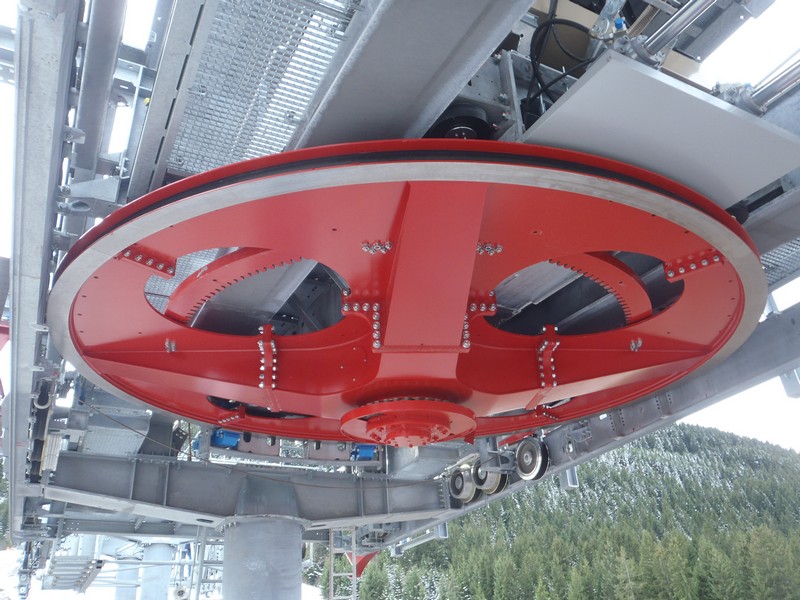

- Vorseil über alle Stützen ins Tal gezogen und um das Antriebsrad gelegt

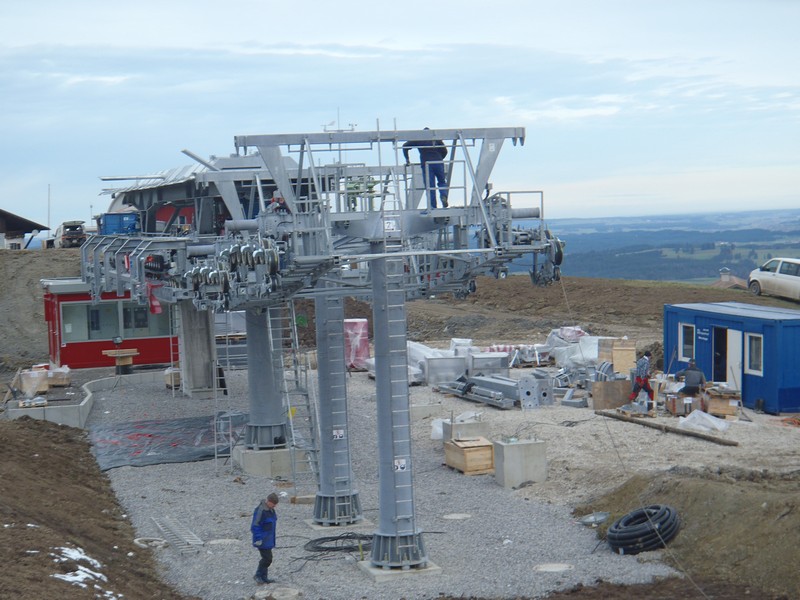

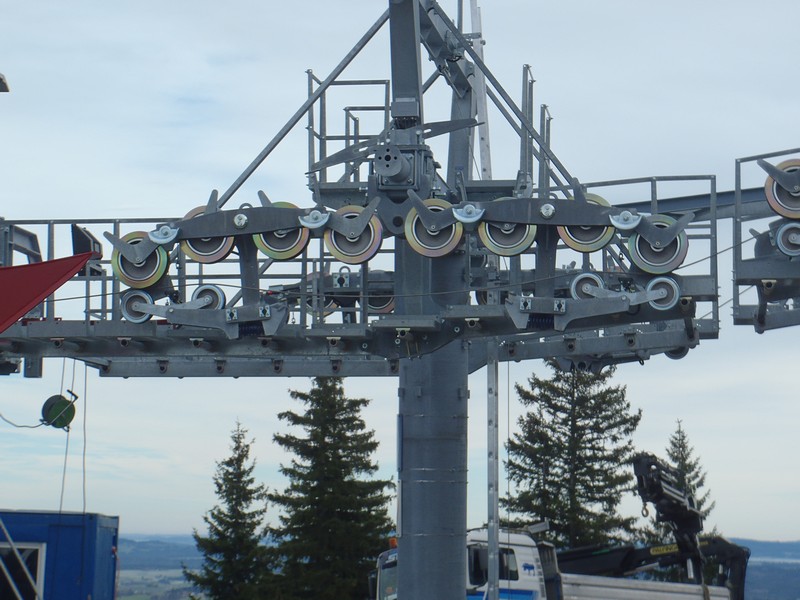

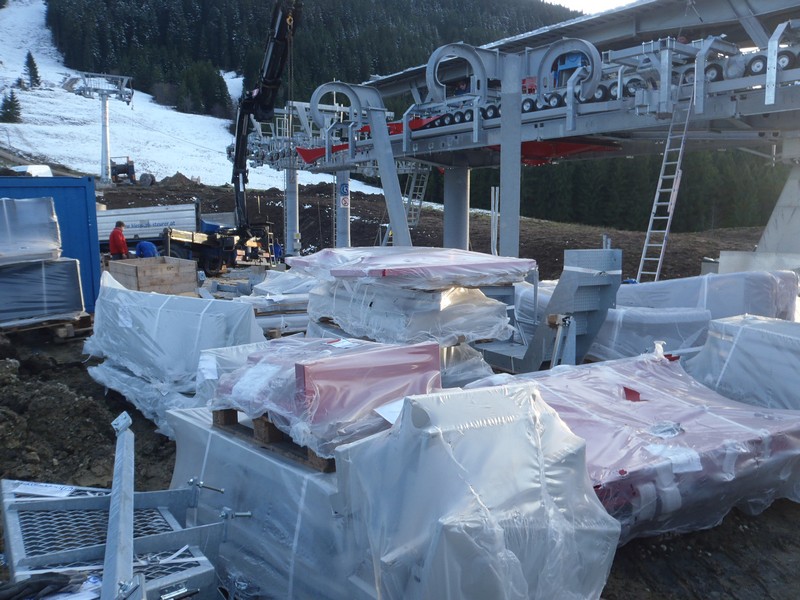

- Hauptseil auf Rollenbock montiert
Hauptseilzug am 11. Nov. und Seilspleiß am 12. Nov.
Mittwoch den 10. November 2010

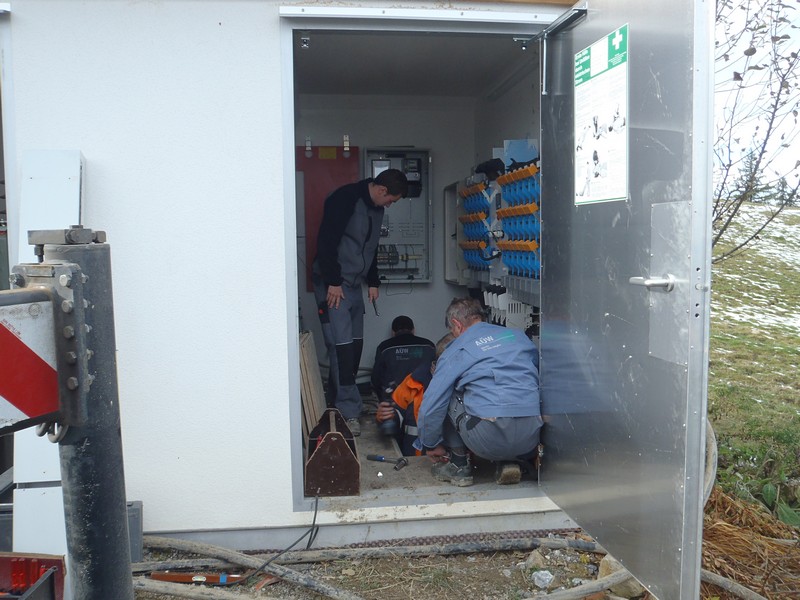

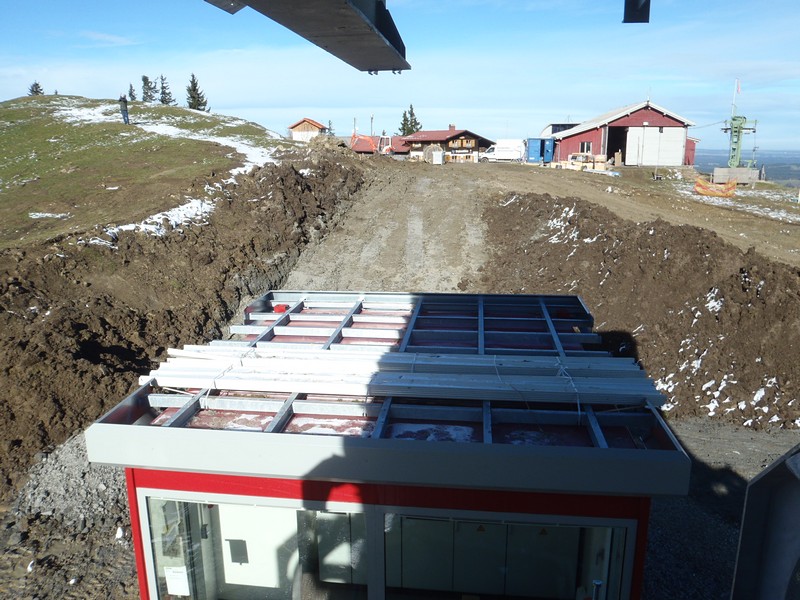

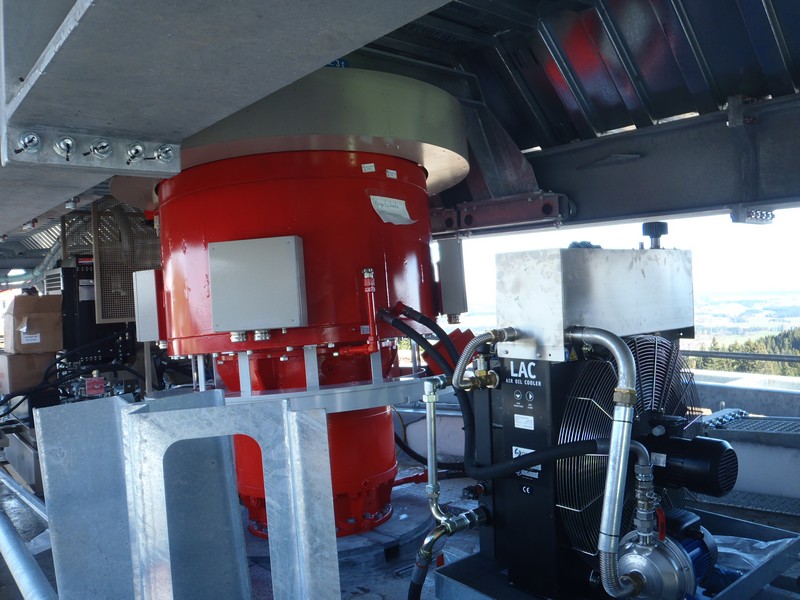

Elektroinstallation Bergstation:

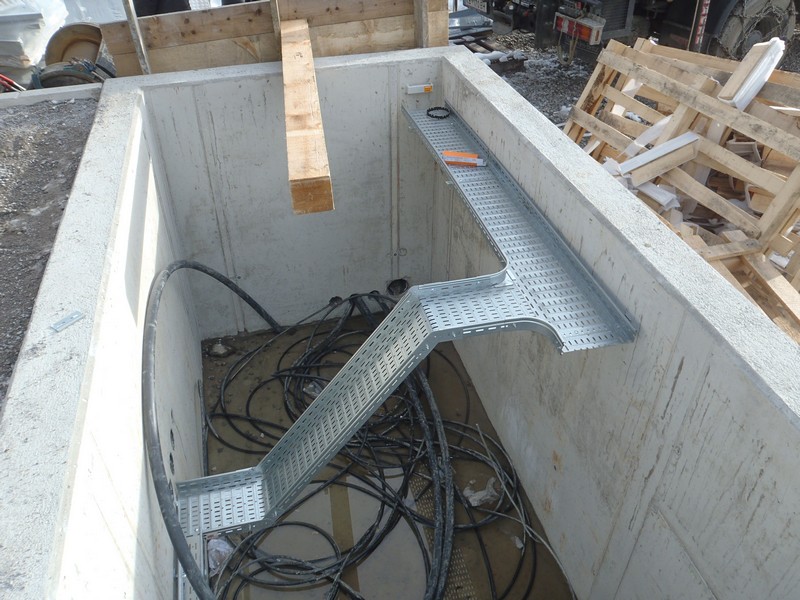

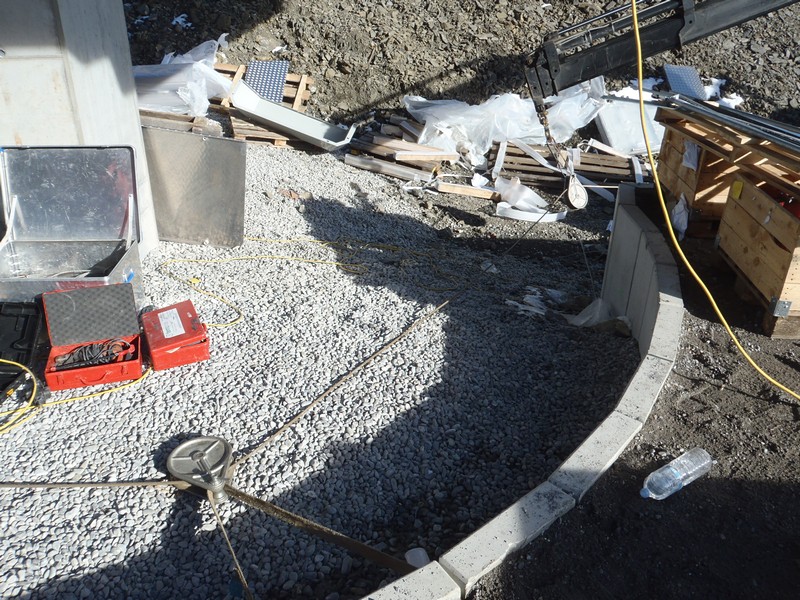

- Installation im Kabelkeller des Stationsgebäudes
Dienstag den 09. November 2010
Arbeiten-Kombi II:

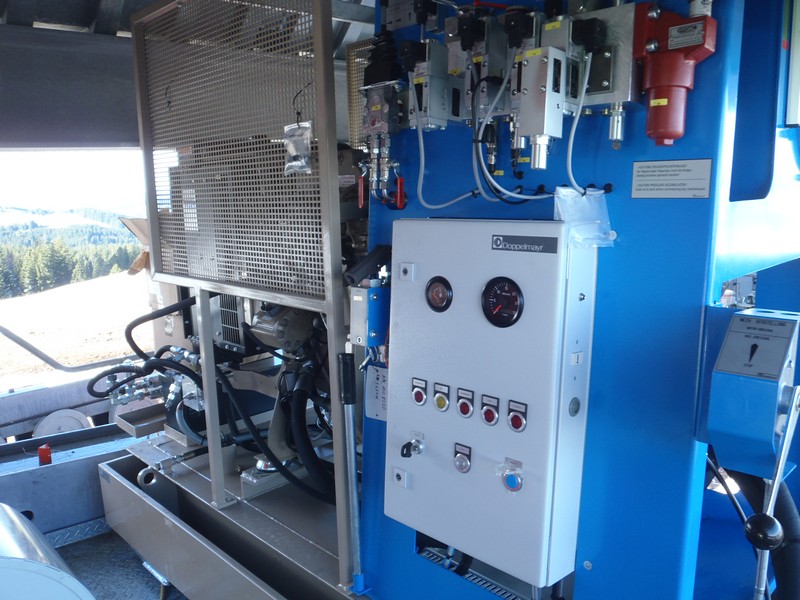

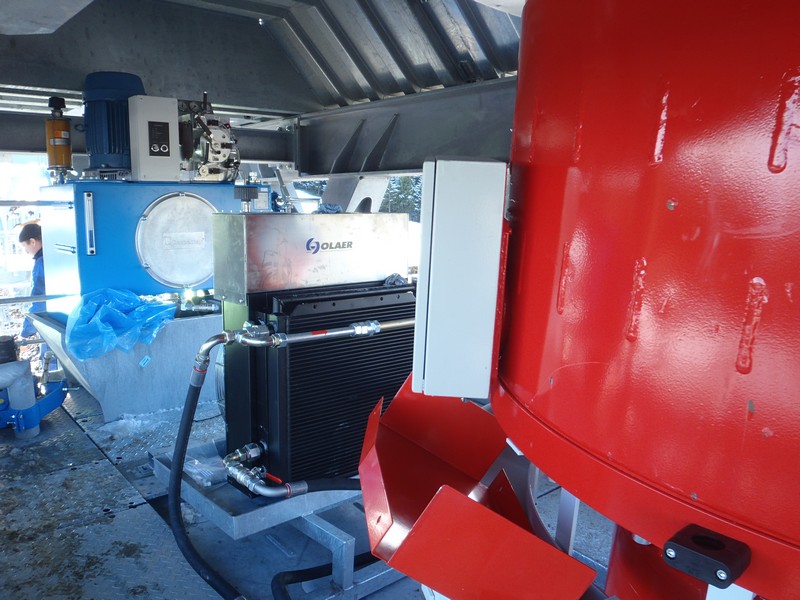

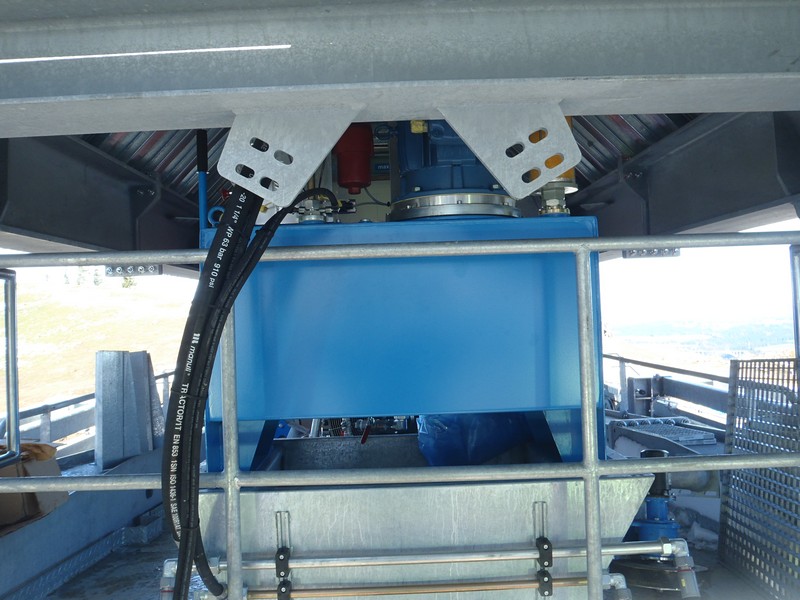

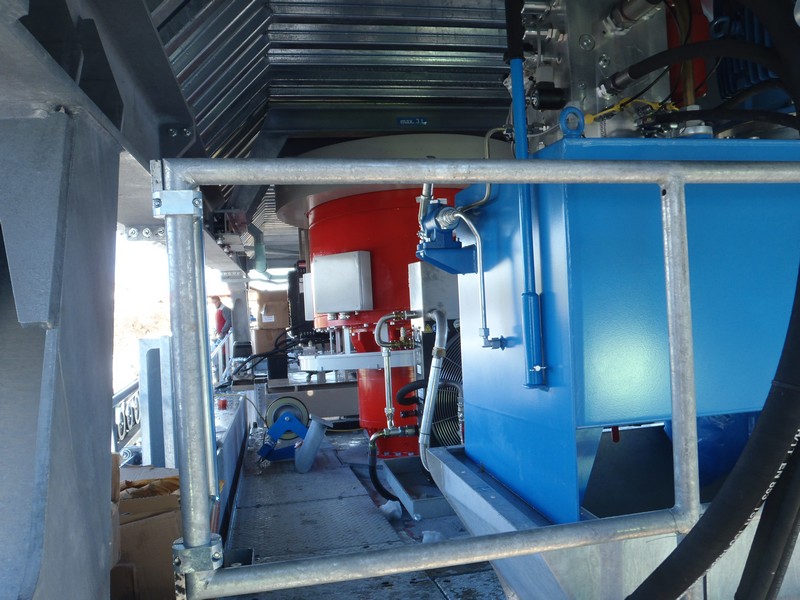

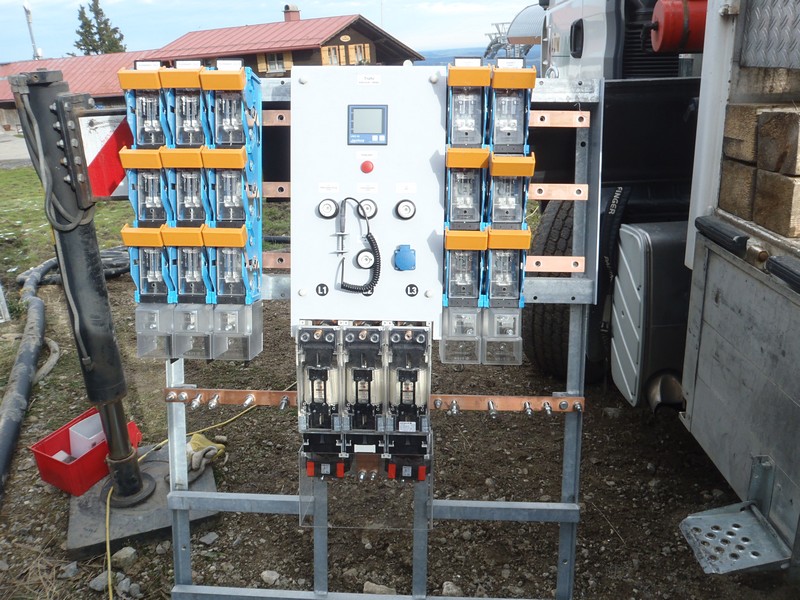

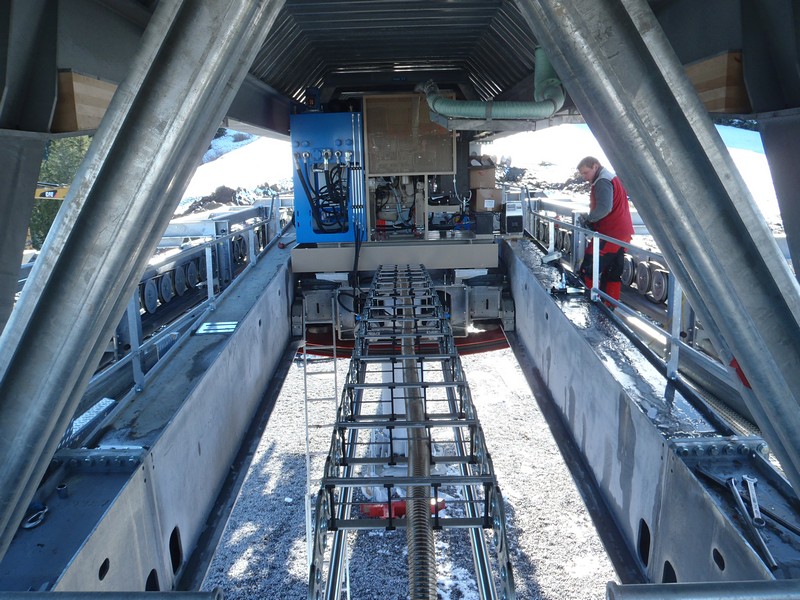

- Anschluss der Hydraulikanlage in der Talstation
- Verkabelung der Strecke

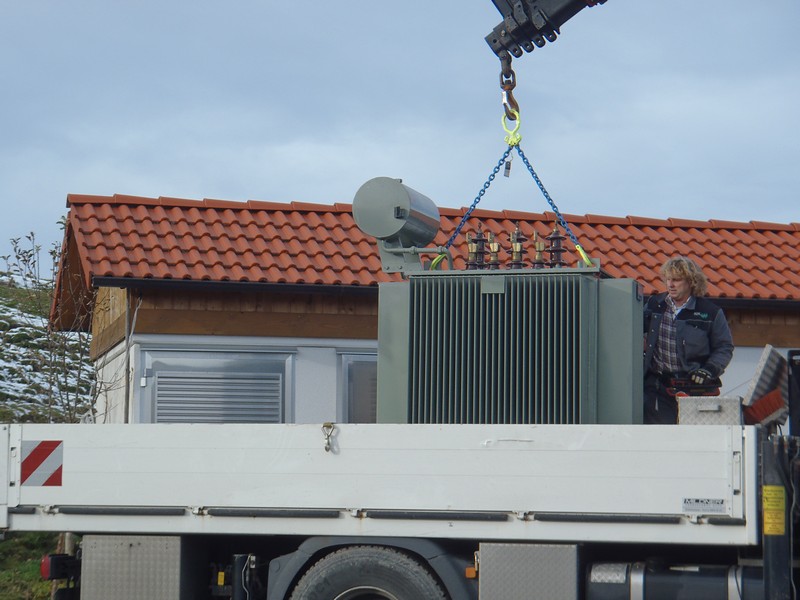

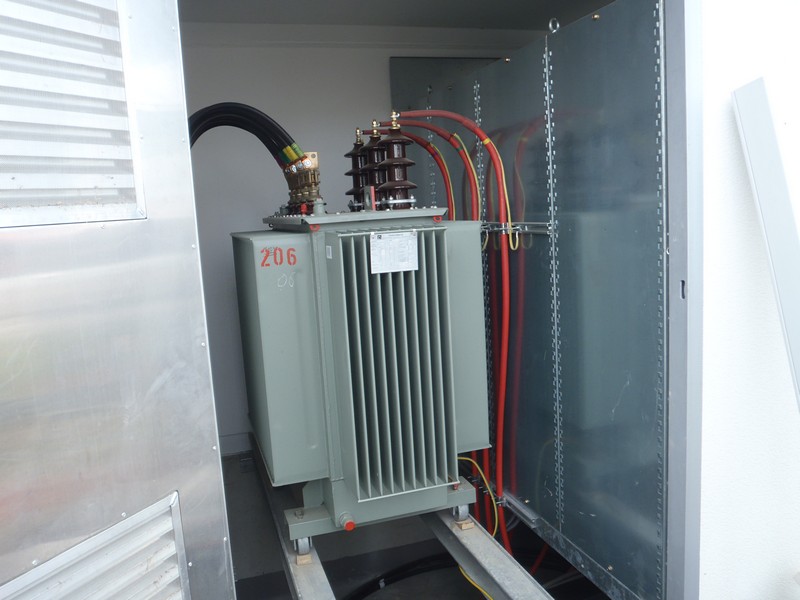

- Vorbereitung für Trafotausch an der Mittelstation

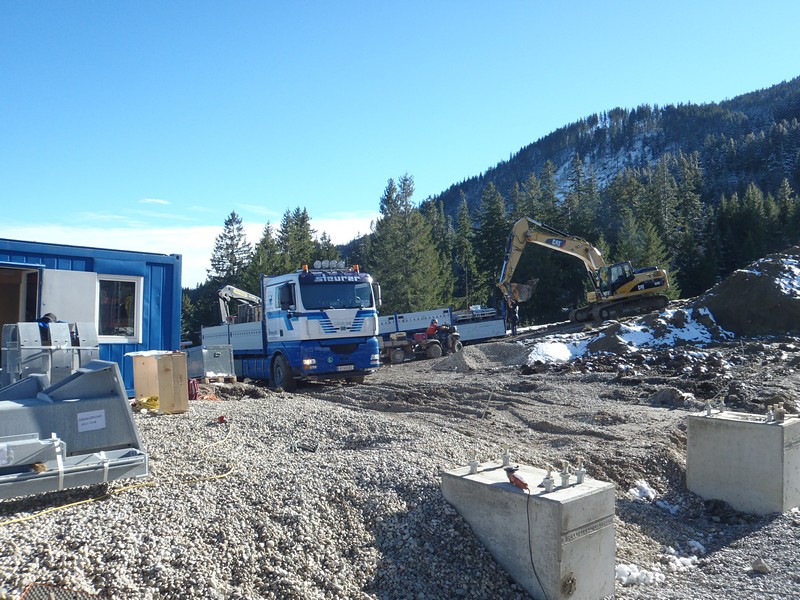

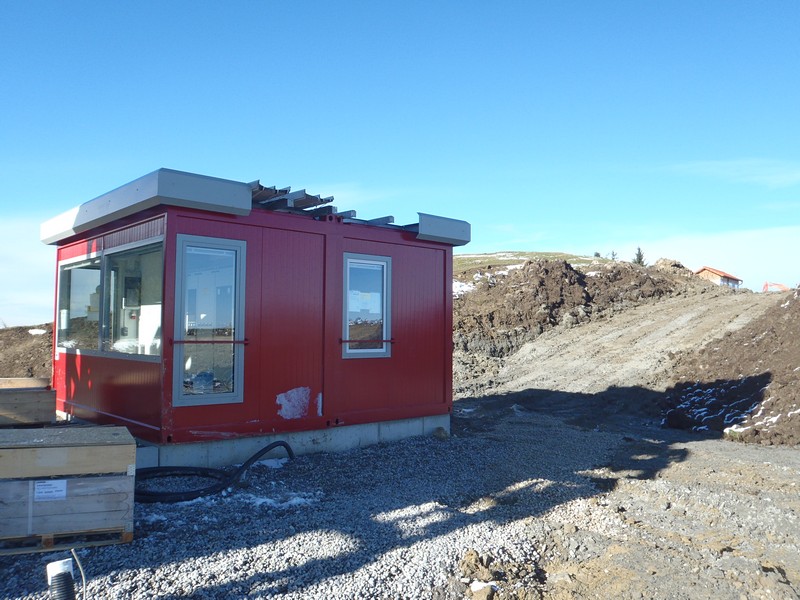

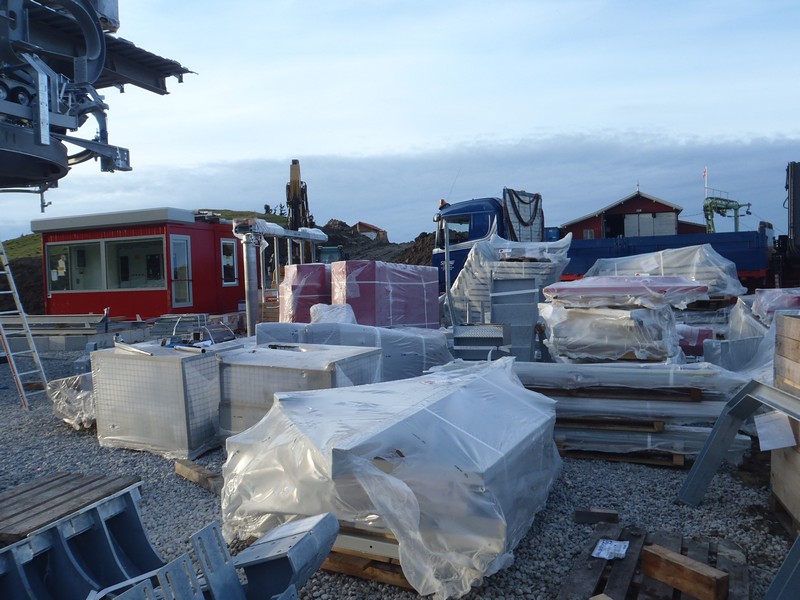

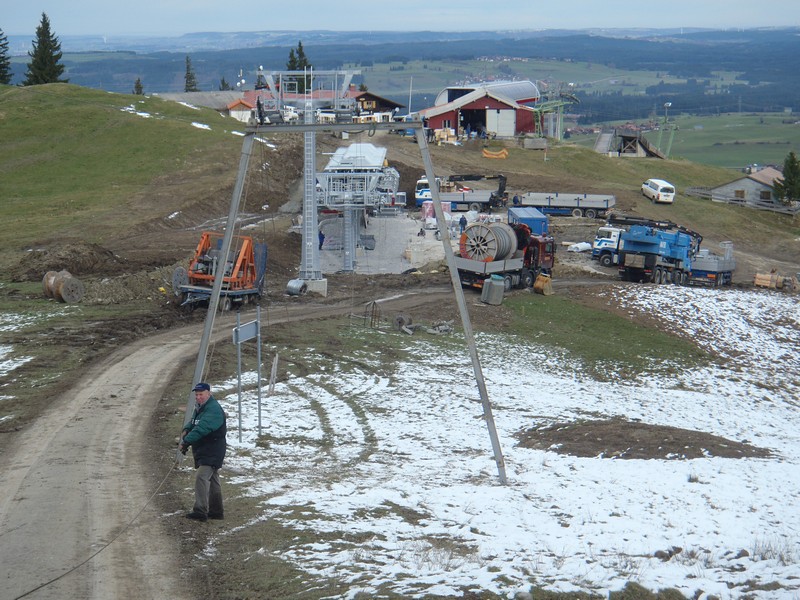

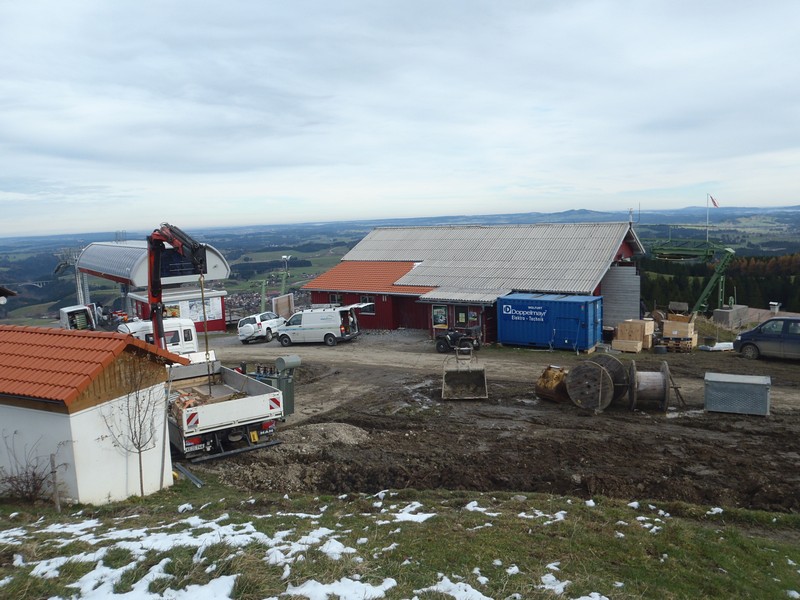

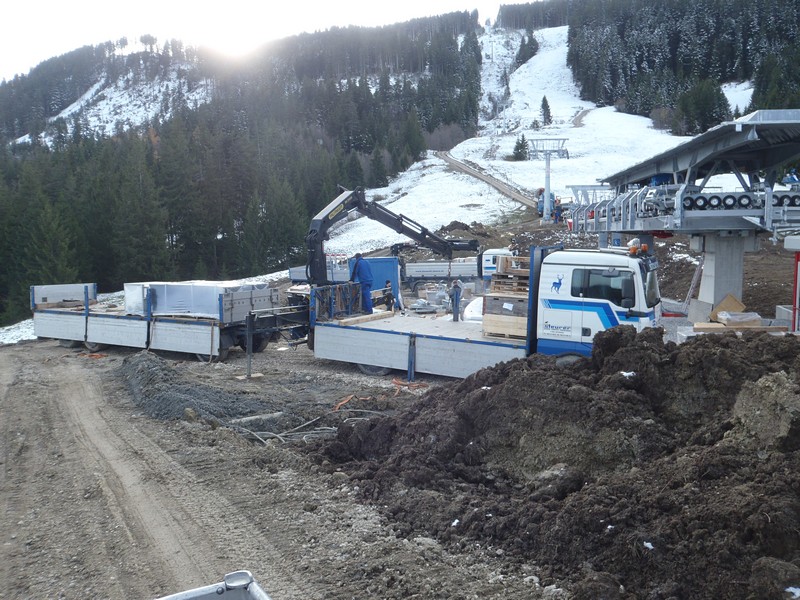

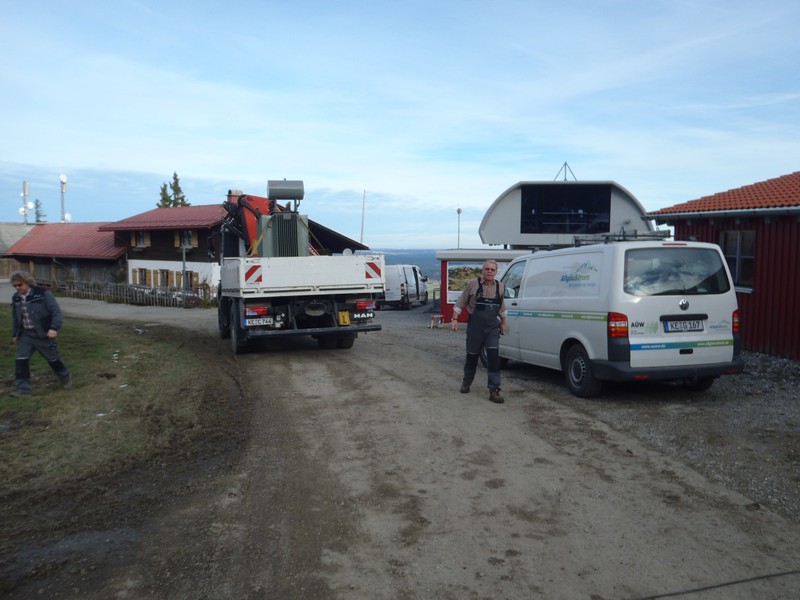

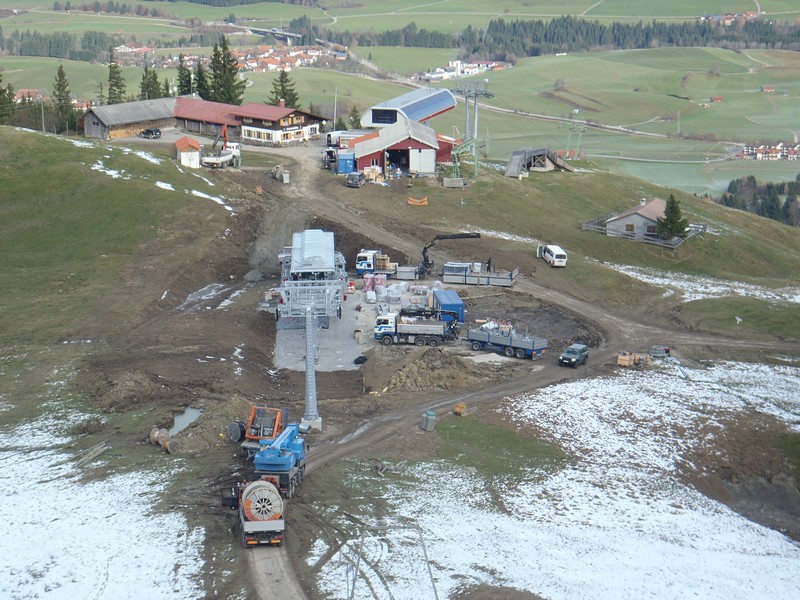

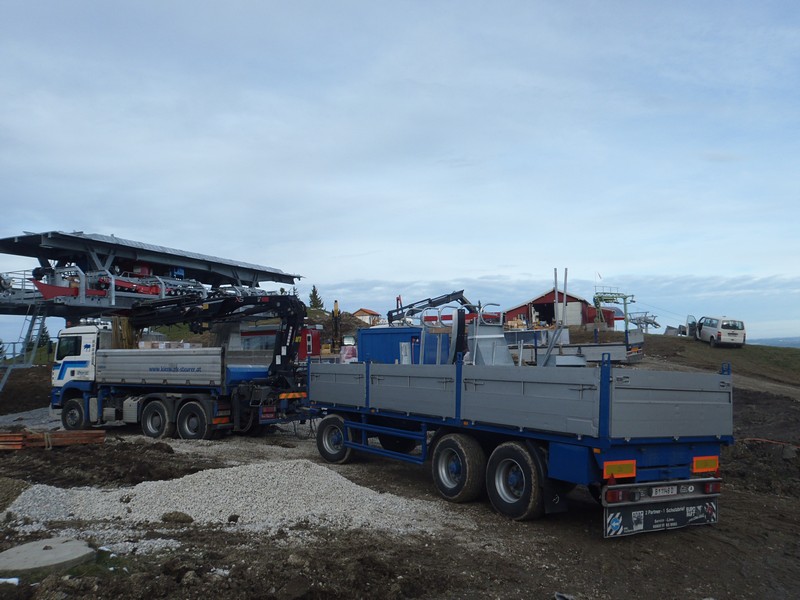

- Stationscontainer gestellt

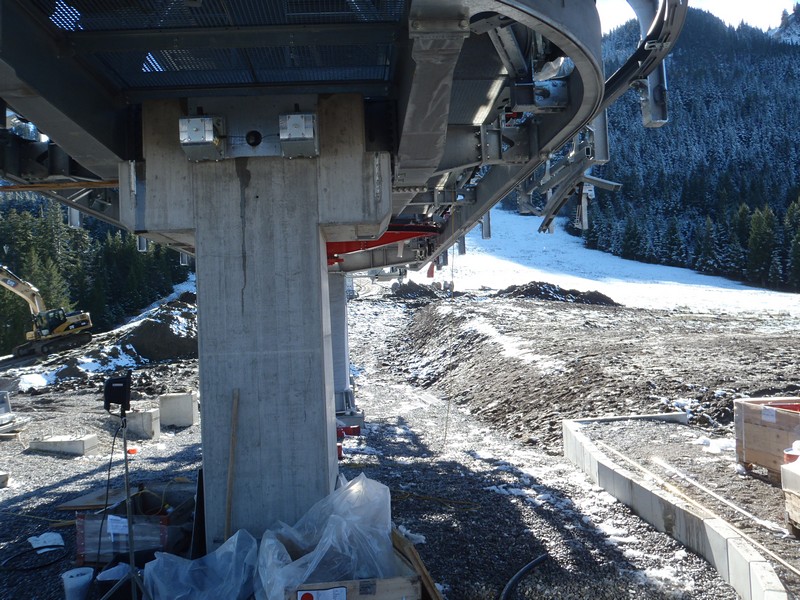

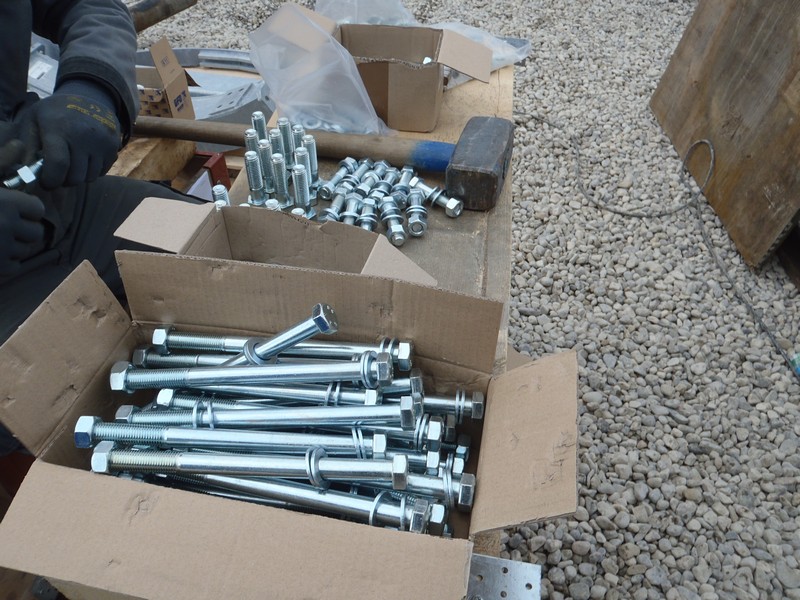

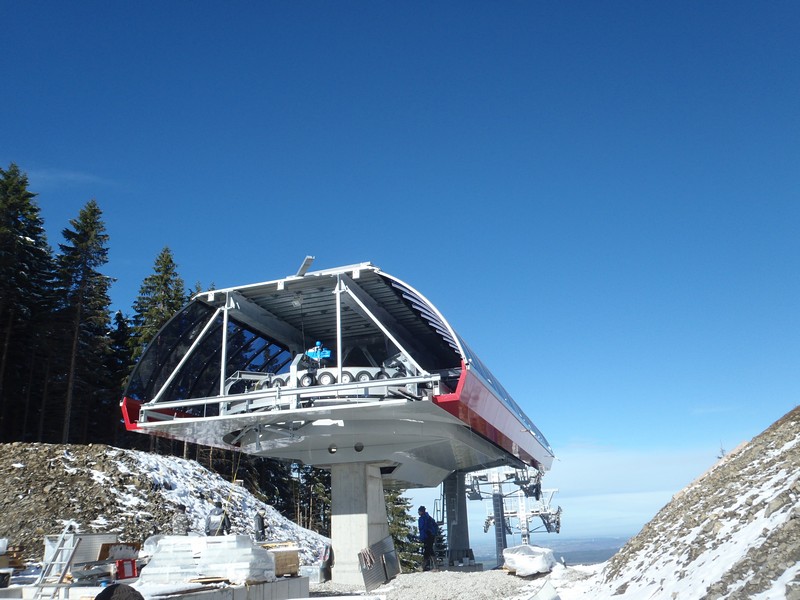

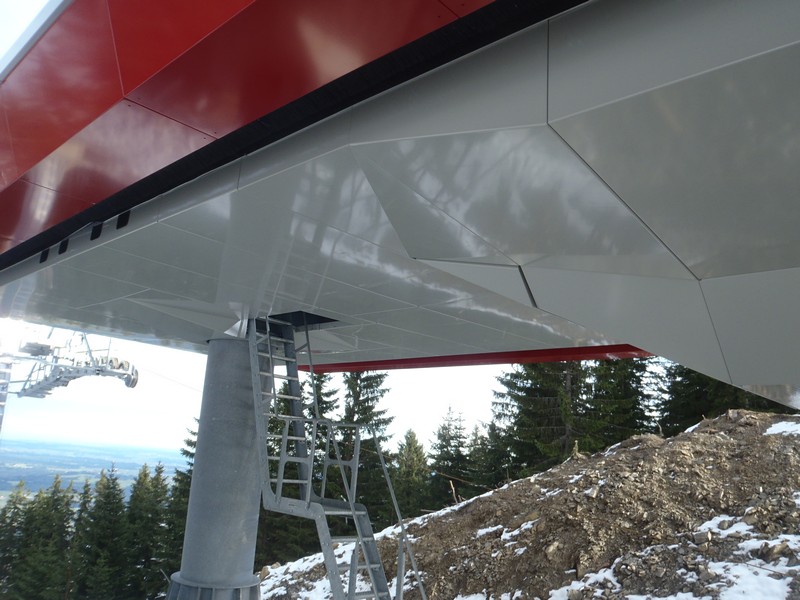

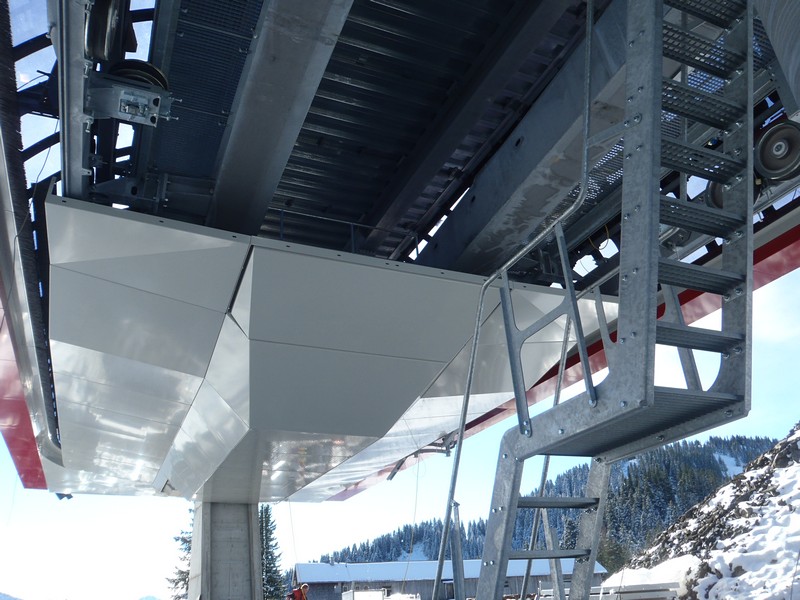

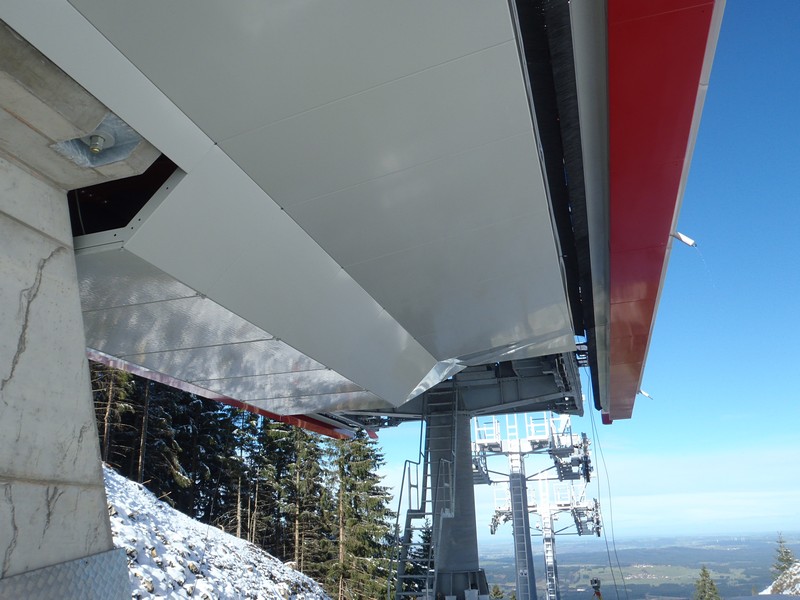

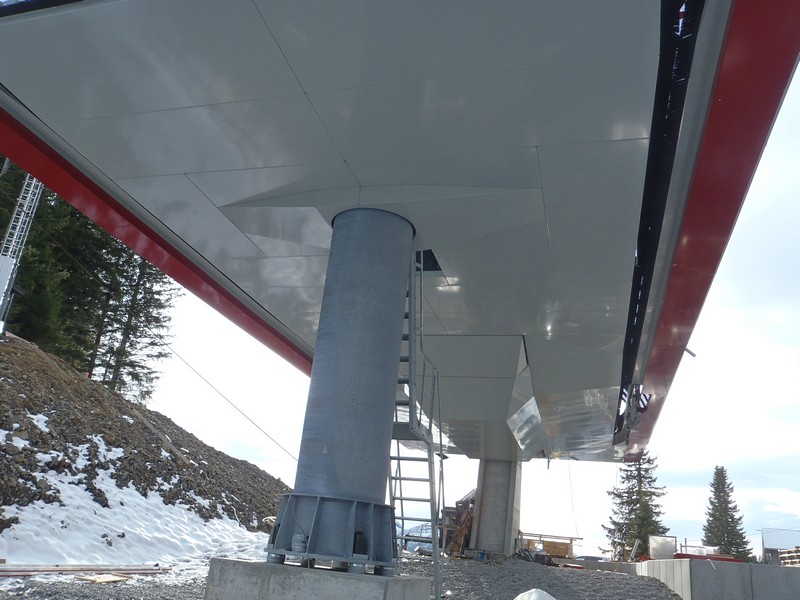

- Unteransicht an der Bergstation montiert

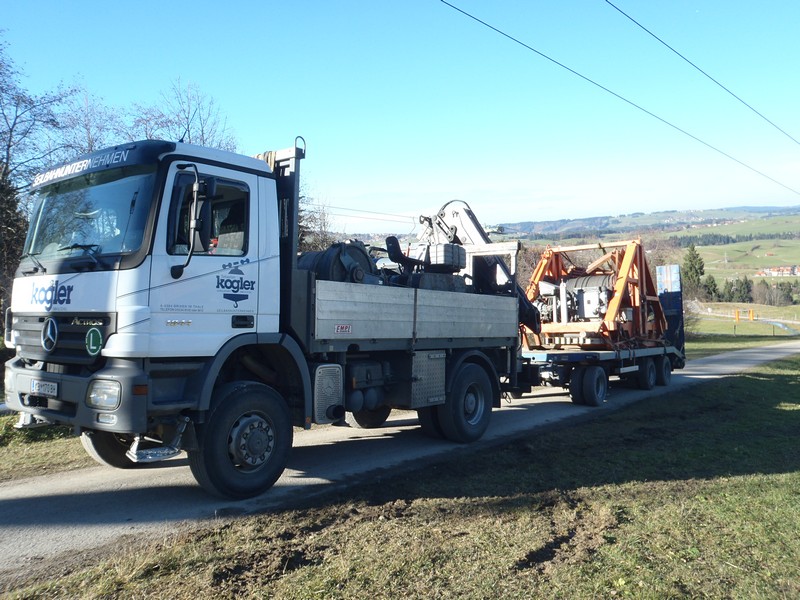

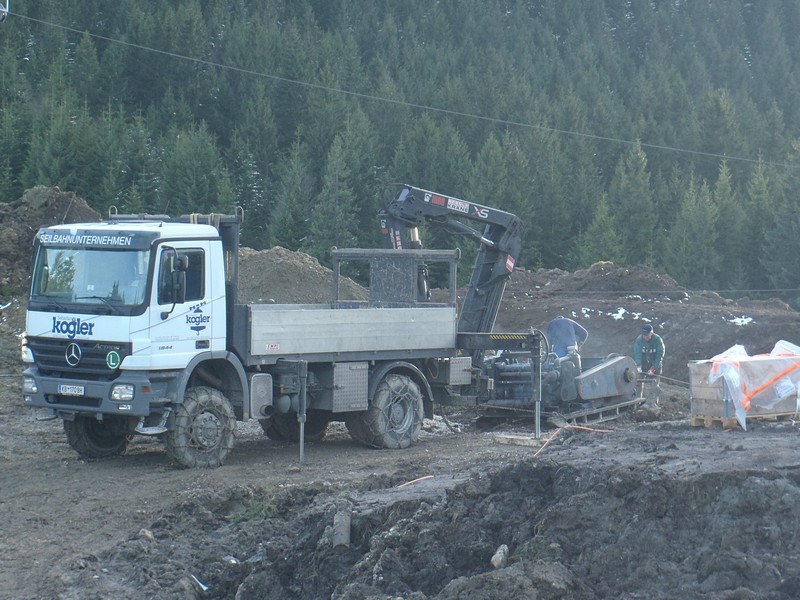

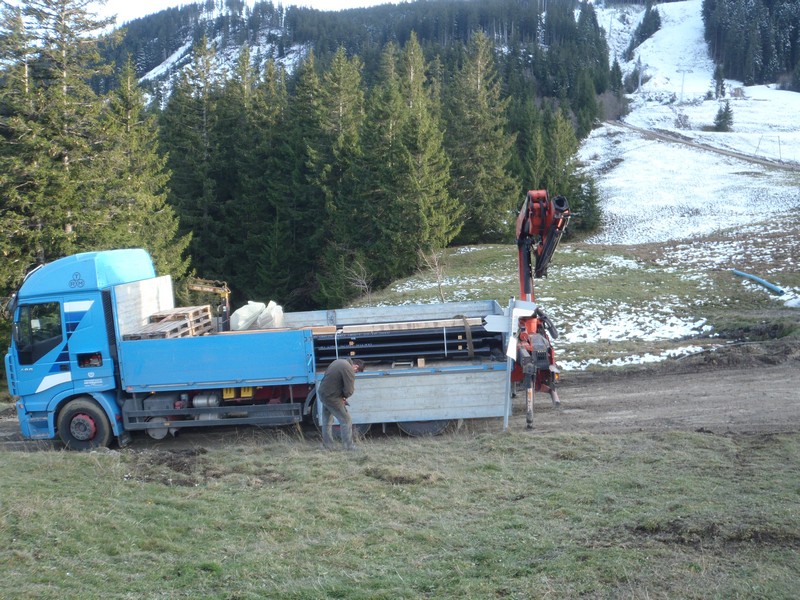

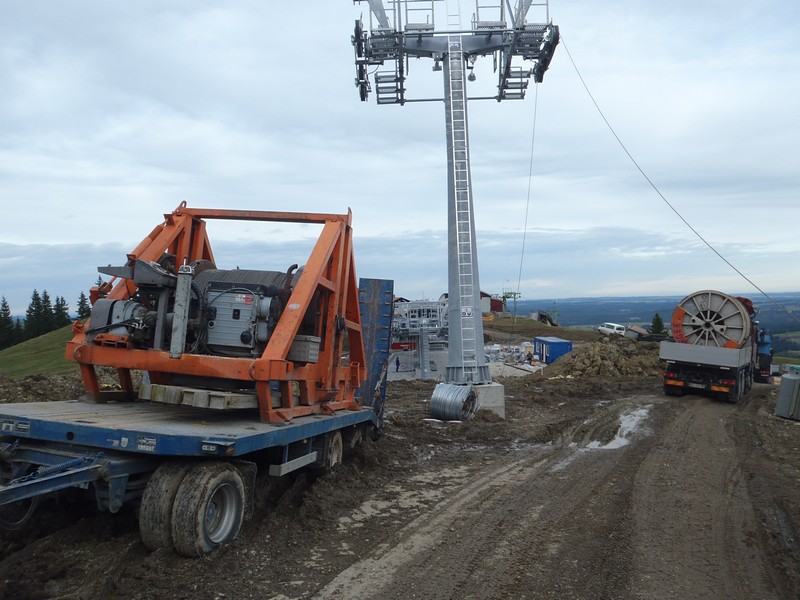

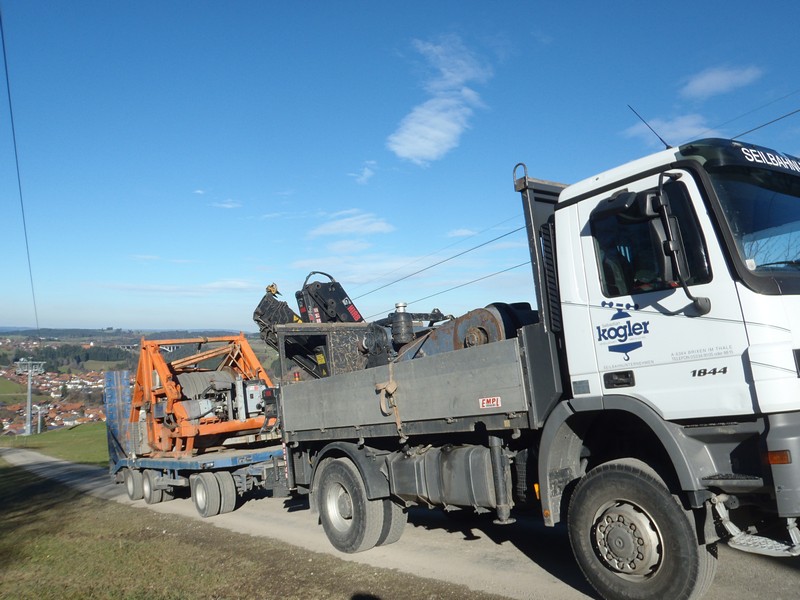

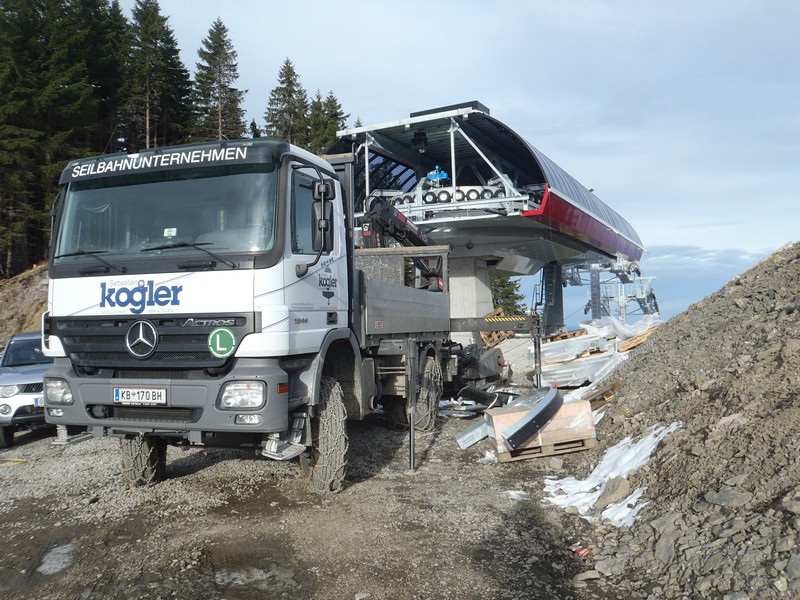

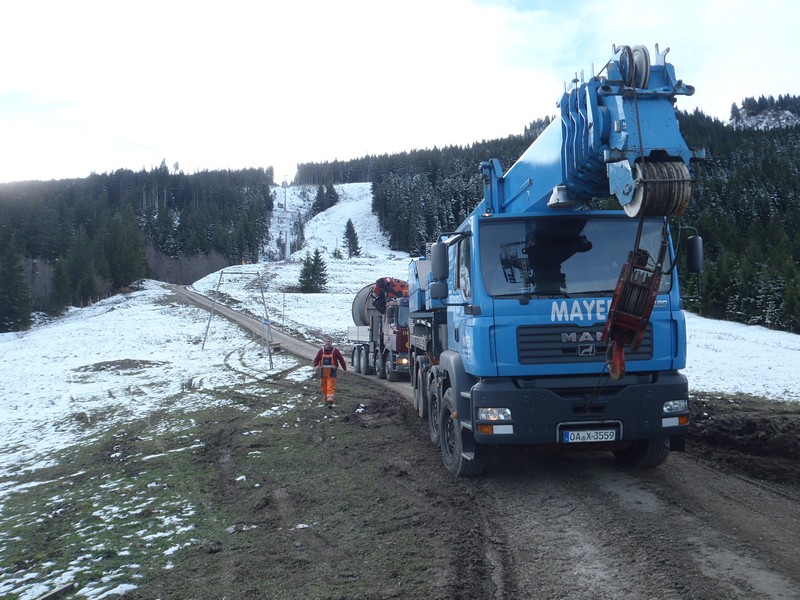

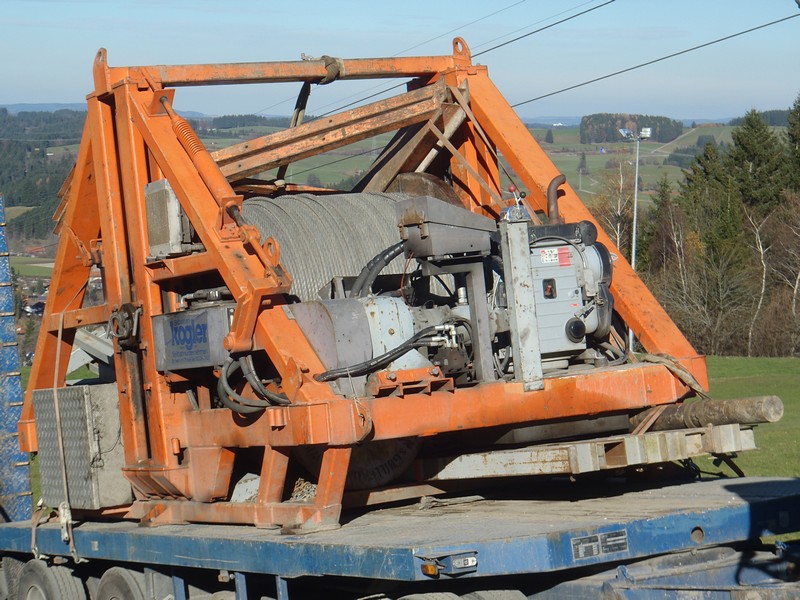

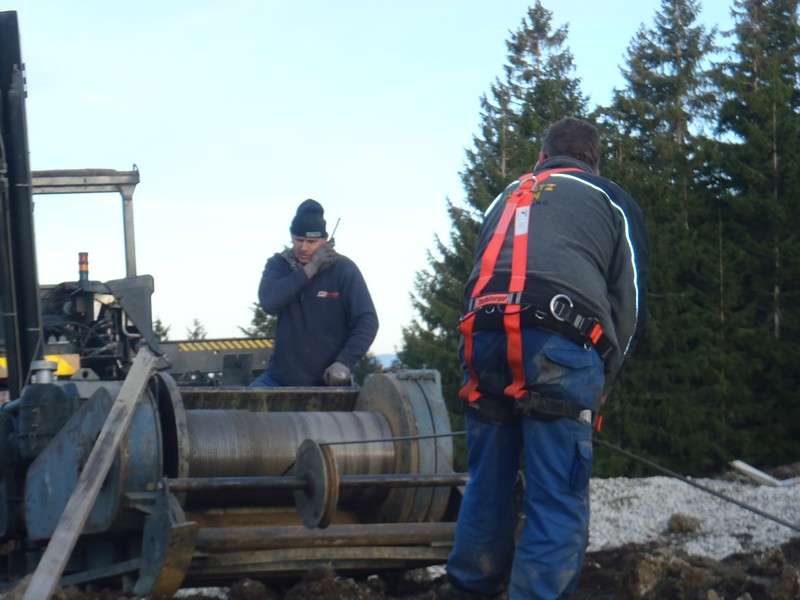

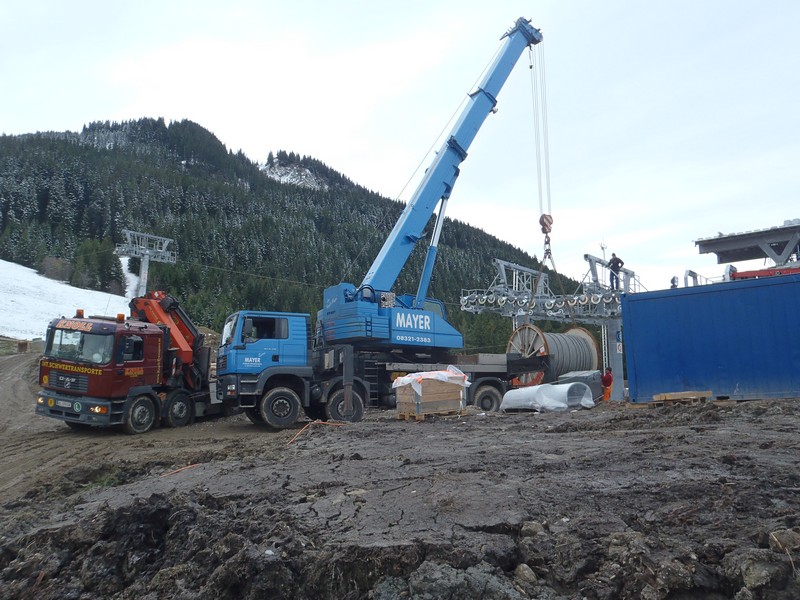

- Anlieferung der Seilwinde für den Seilzug

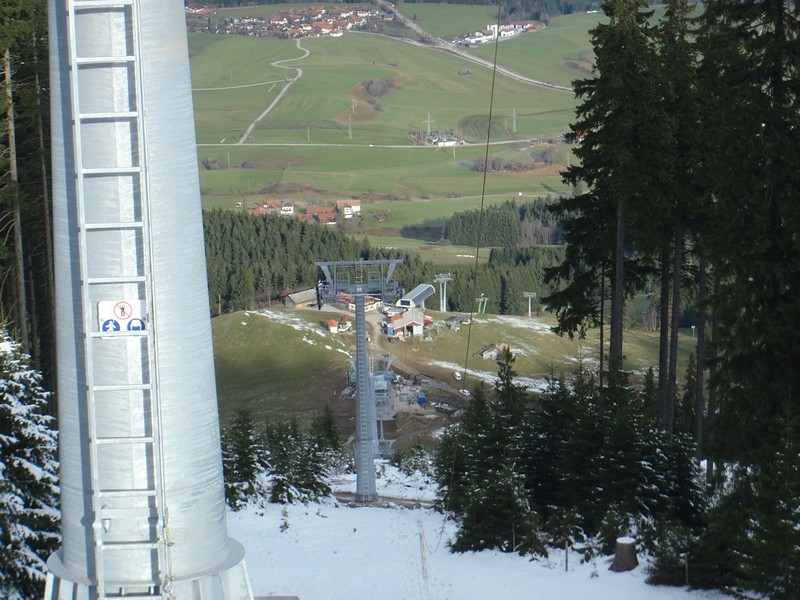

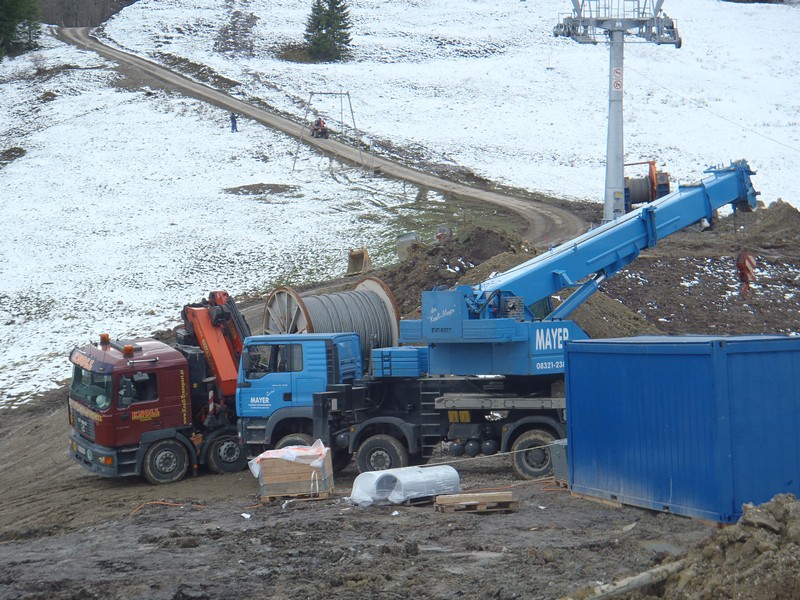

Vorseilzug am 10. Nov. - Hauptseilzug am 11. Nov. und Seilspleiß am 12. Nov
