Freitag den 17. September 2010
Arbeiten im Bereich der neuen Lifttrasse:

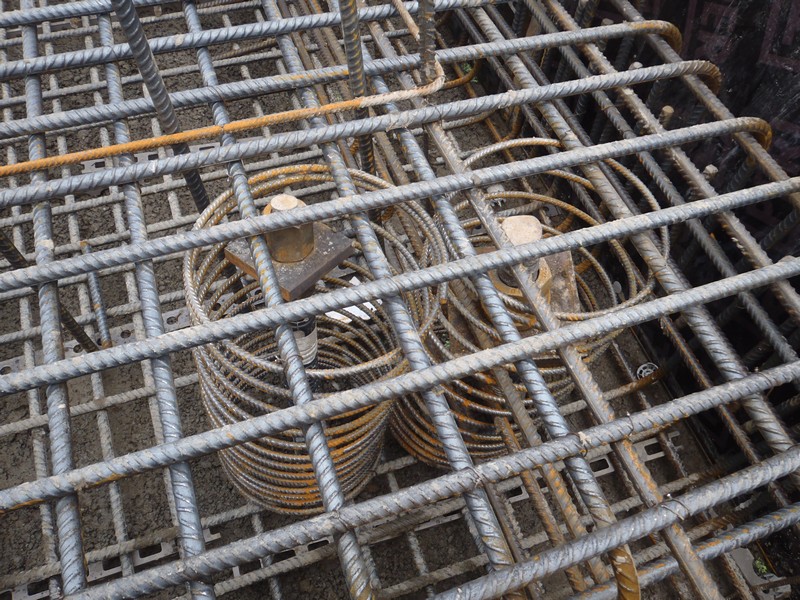

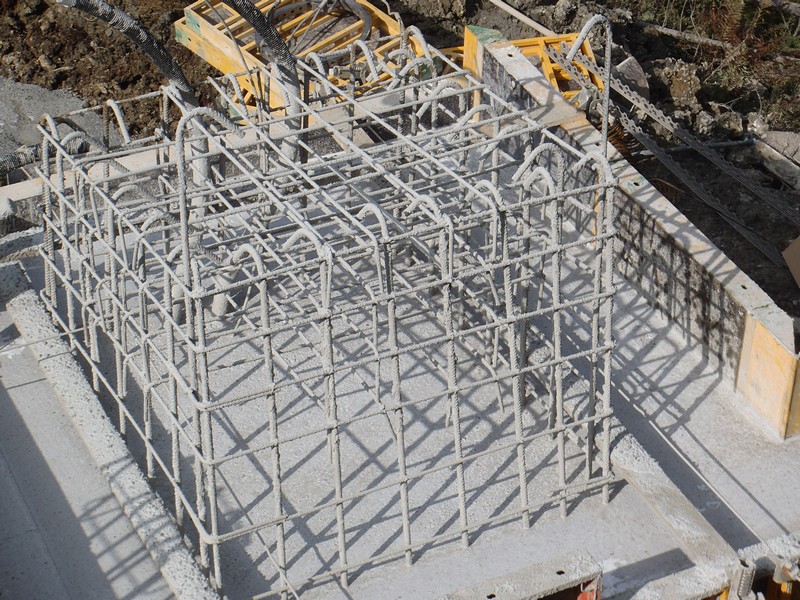

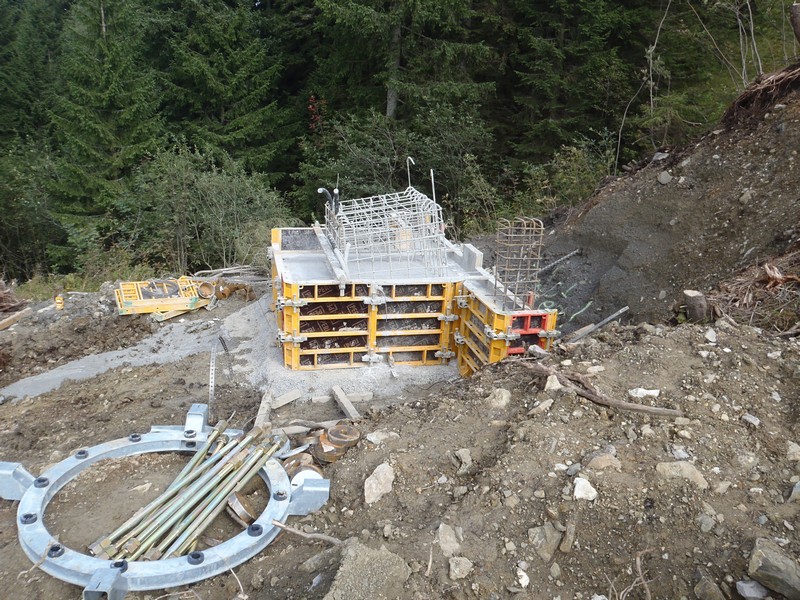

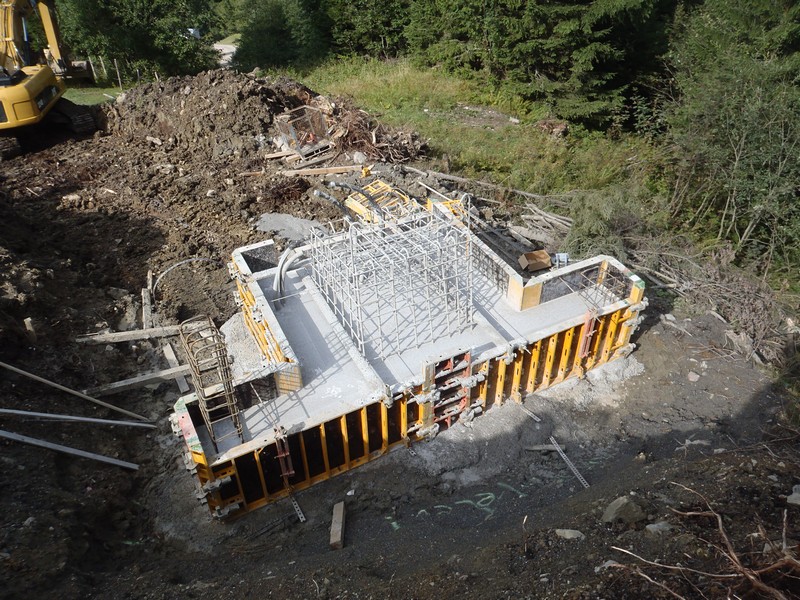

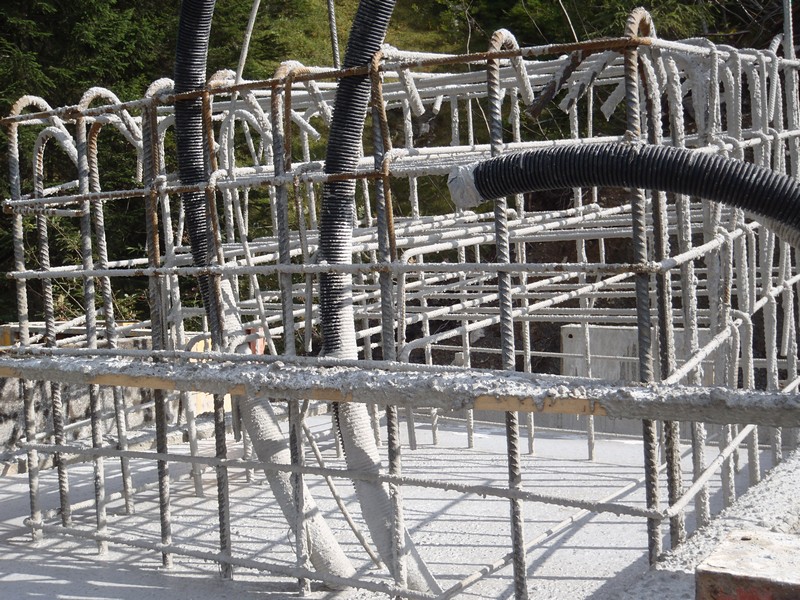

- Stütze 5: Fundamentsockel betoniert
Donnerstag den 16. September 2010

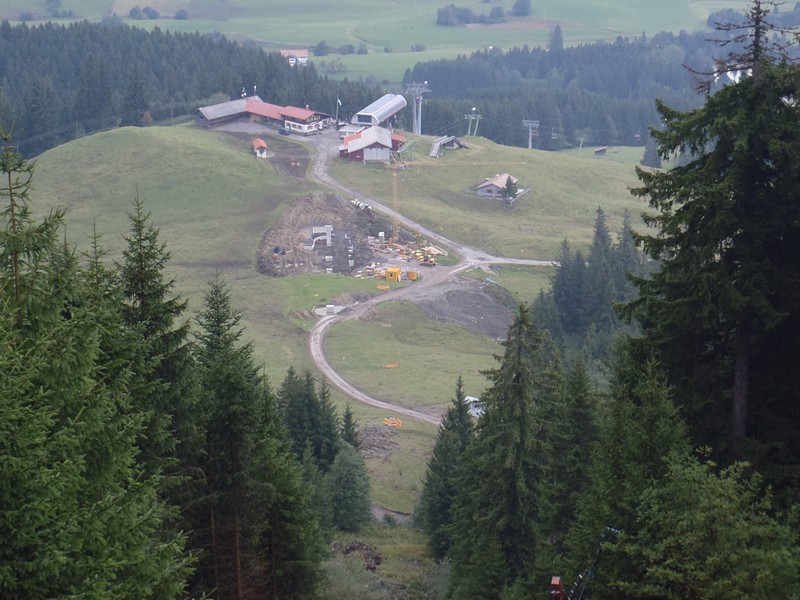

Arbeiten an der neuen Bergstation:

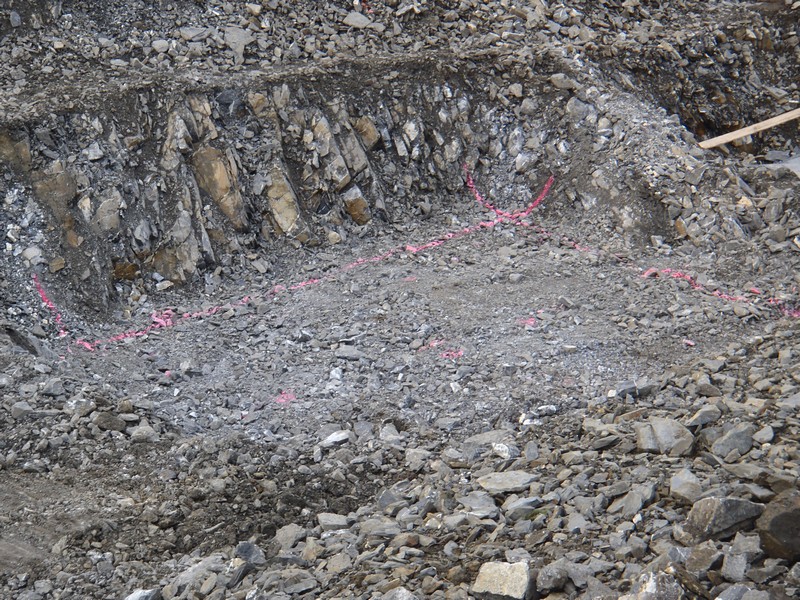

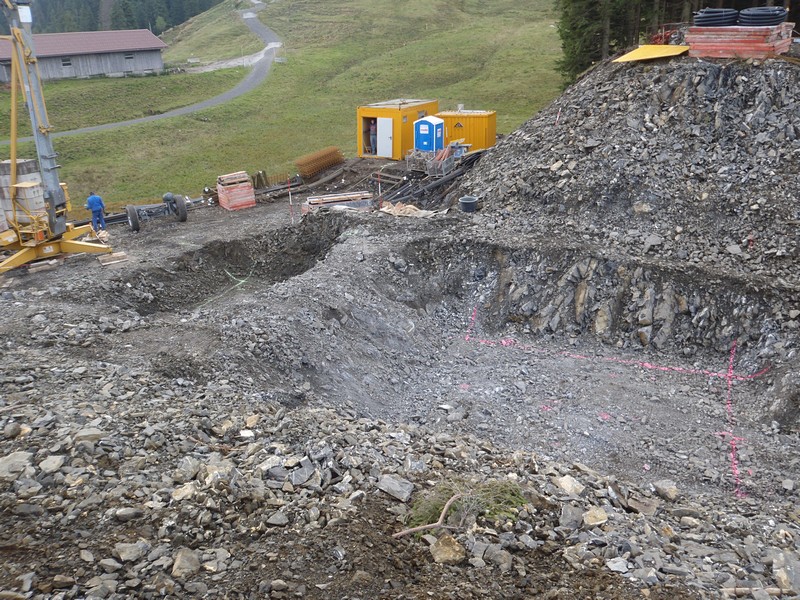

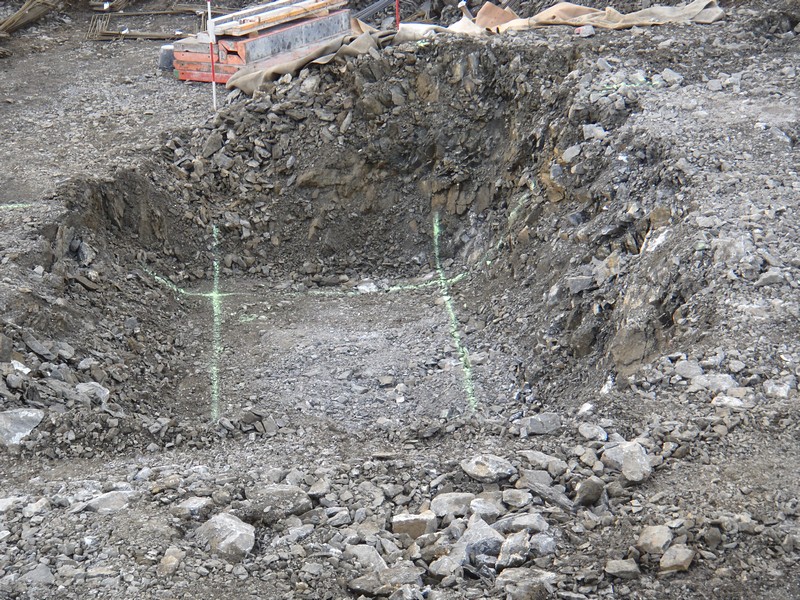

- Bauraum für den hinteren Steher und das Stationsfundament ausgehoben

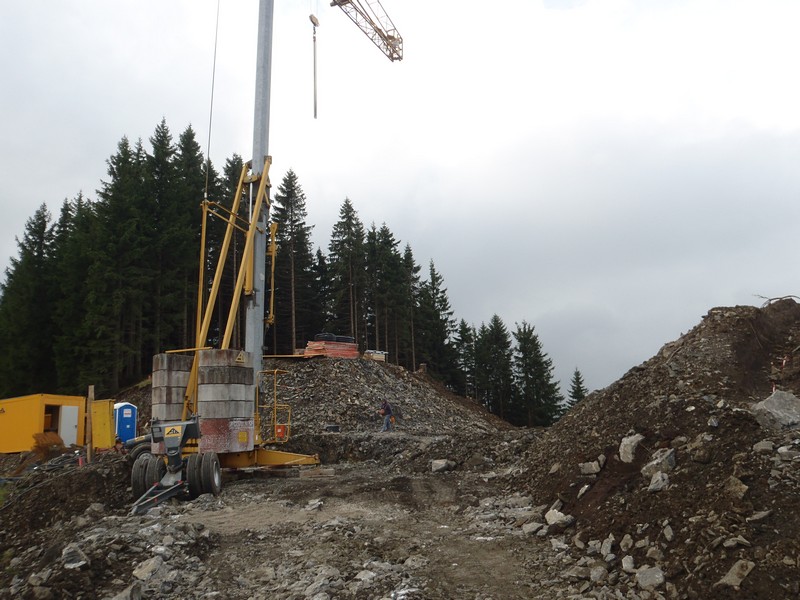

- Kran an neuem Platz aufgestellt
Donnerstag den 16. September 2010
Arbeiten im Bereich der neuen Lifttrasse:

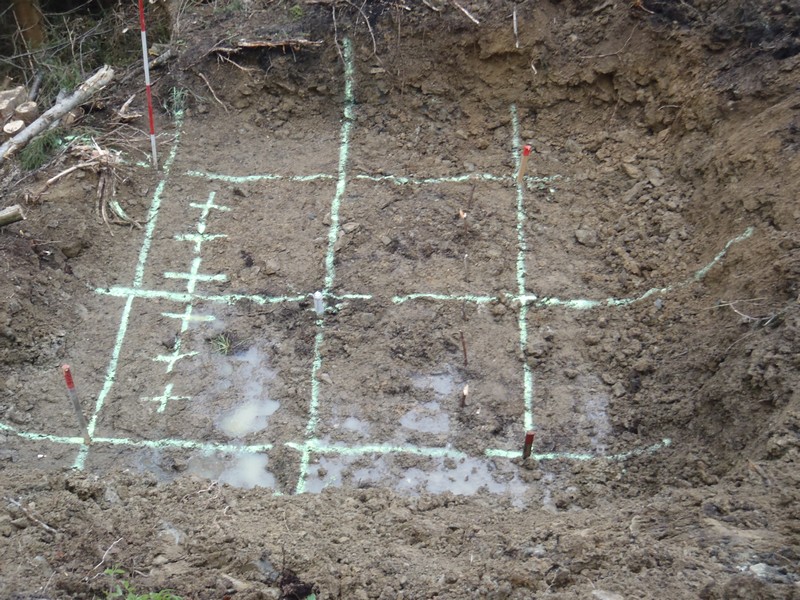

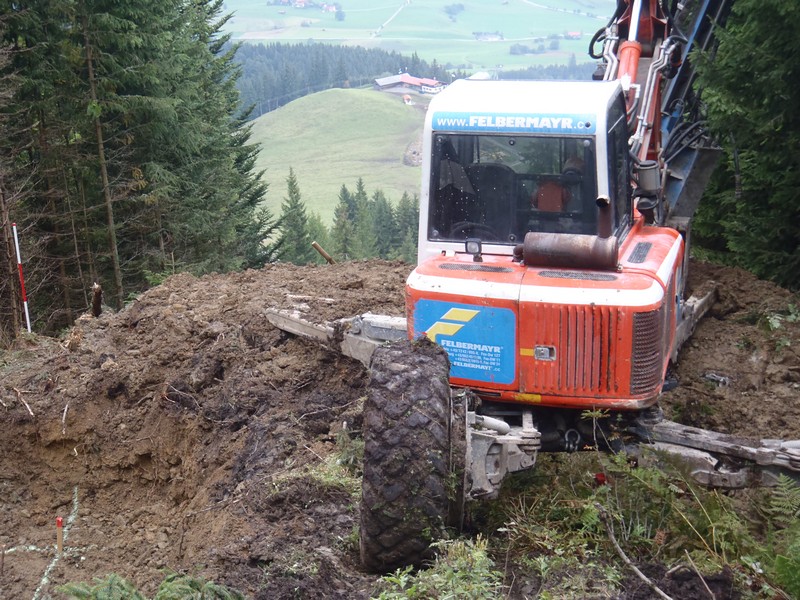

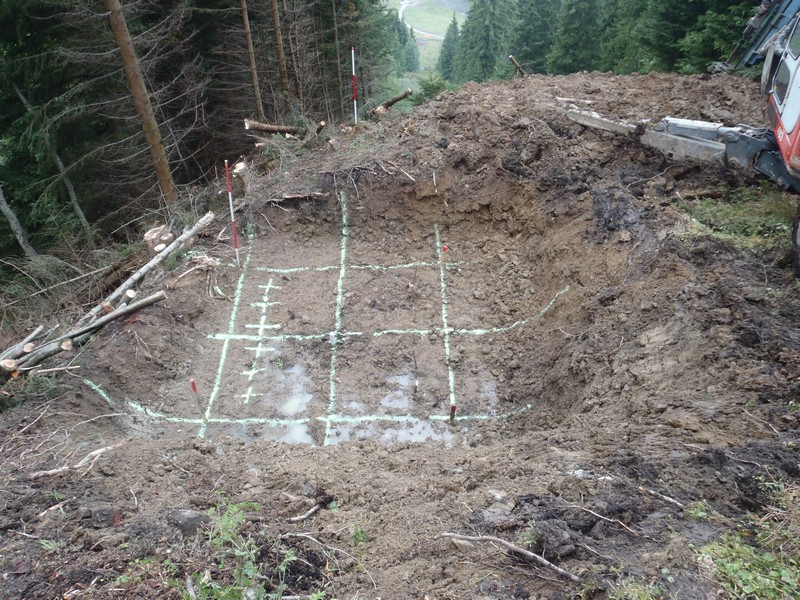

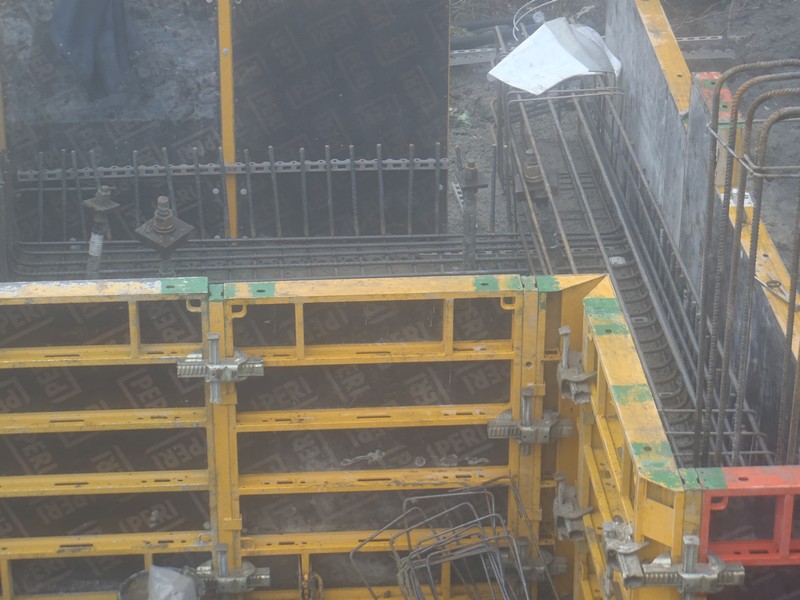

- Stütze 6: Gelände für die Bohrungen vorbereitet

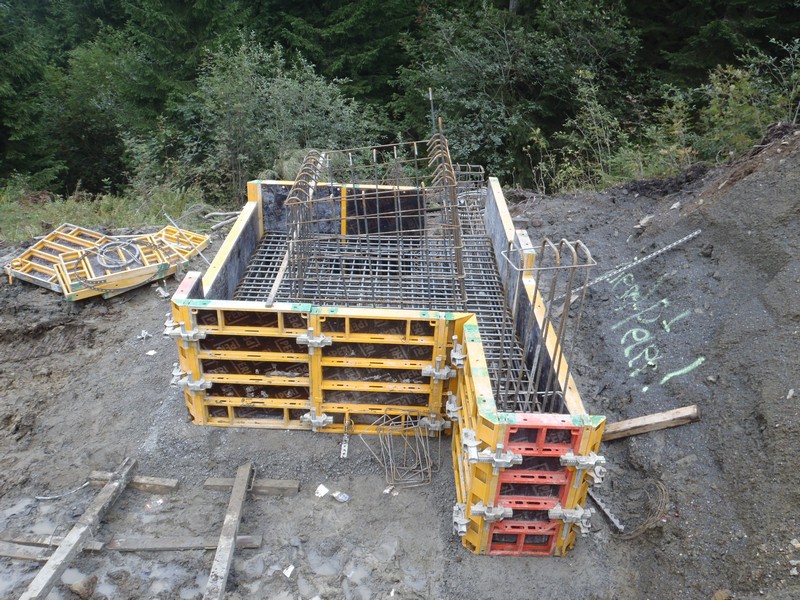

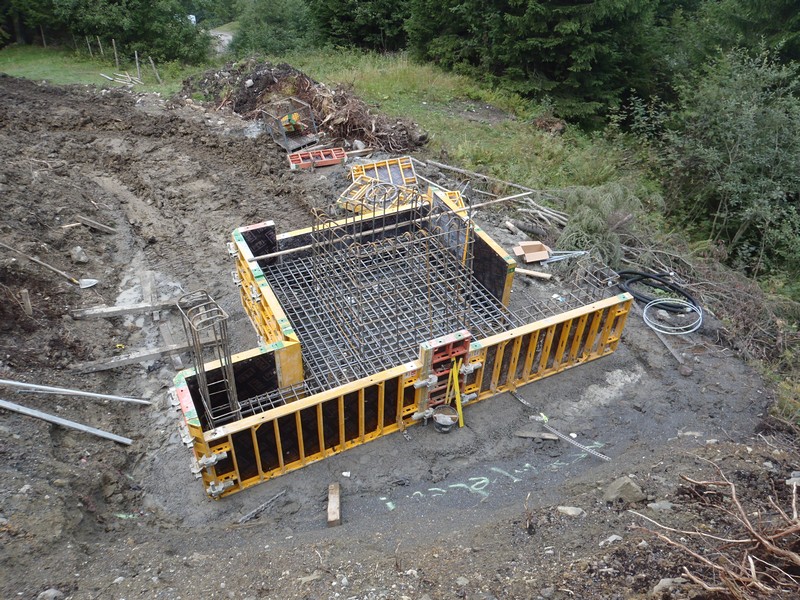

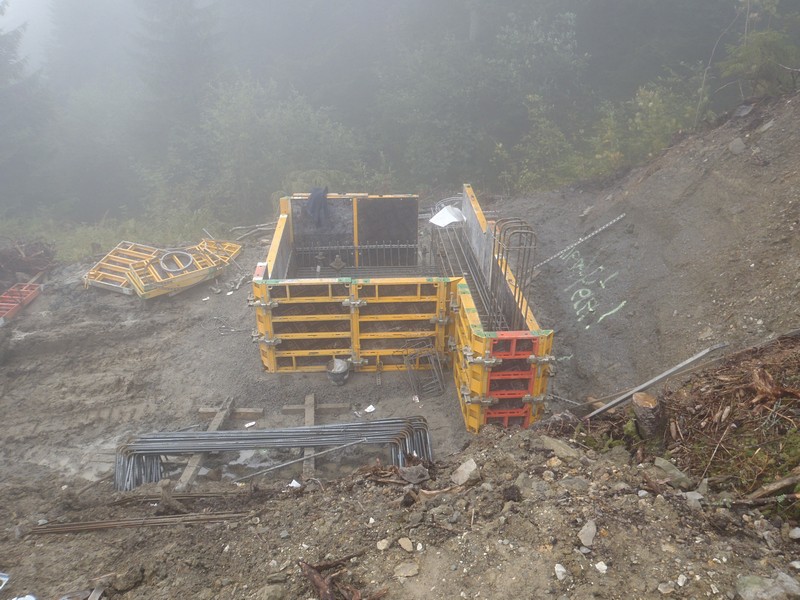

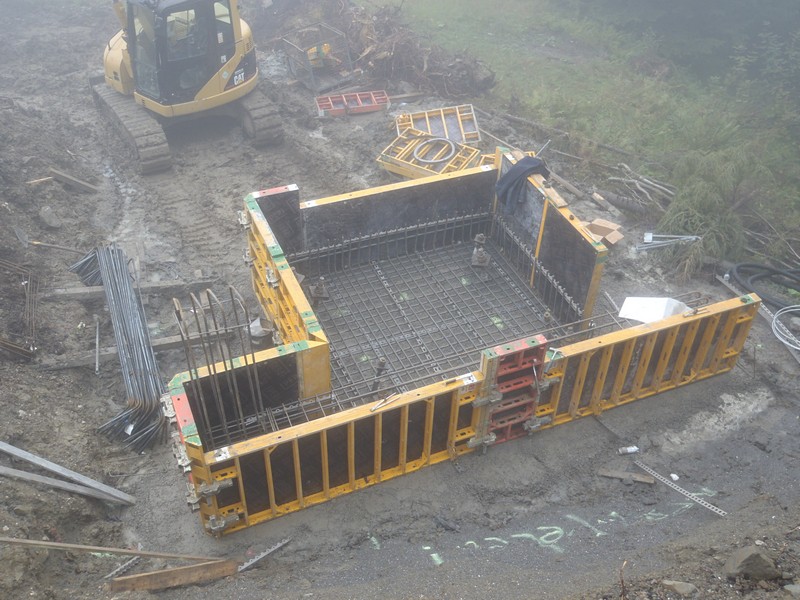

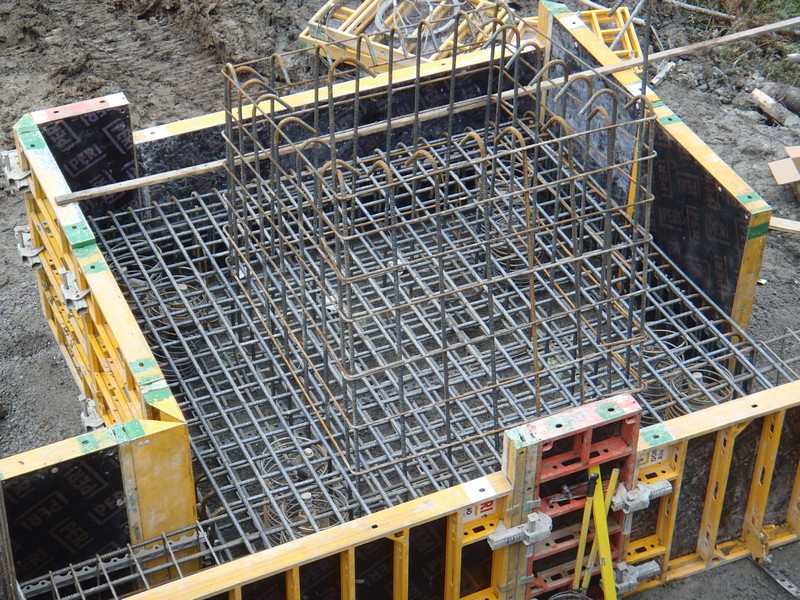

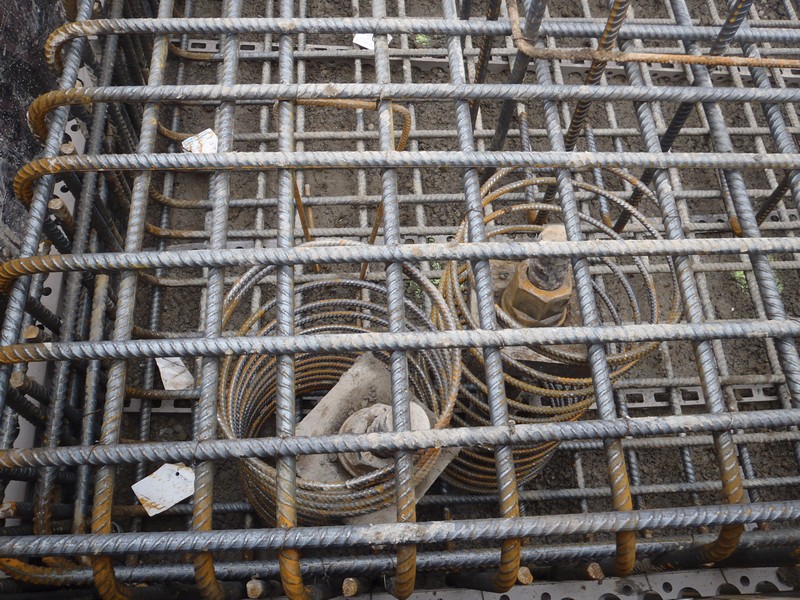

- Stütze 5: Schalung und Bewehrung montiert
