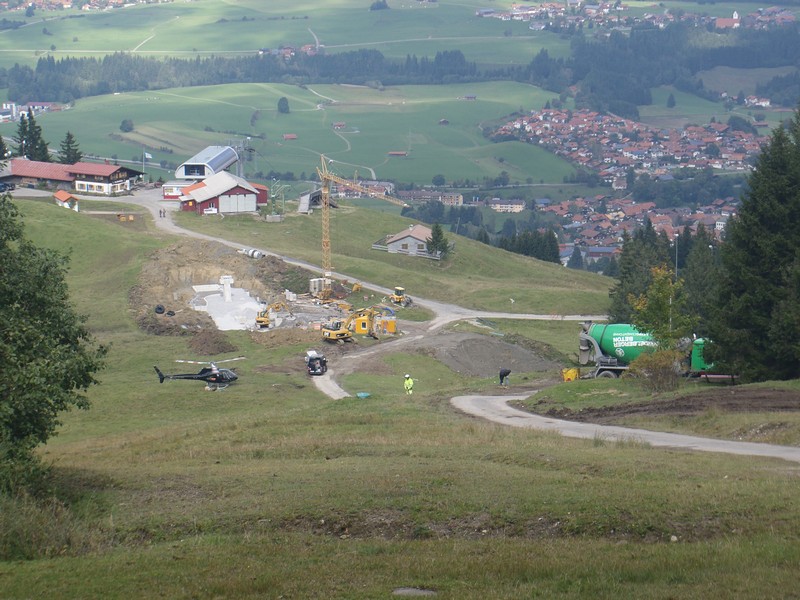

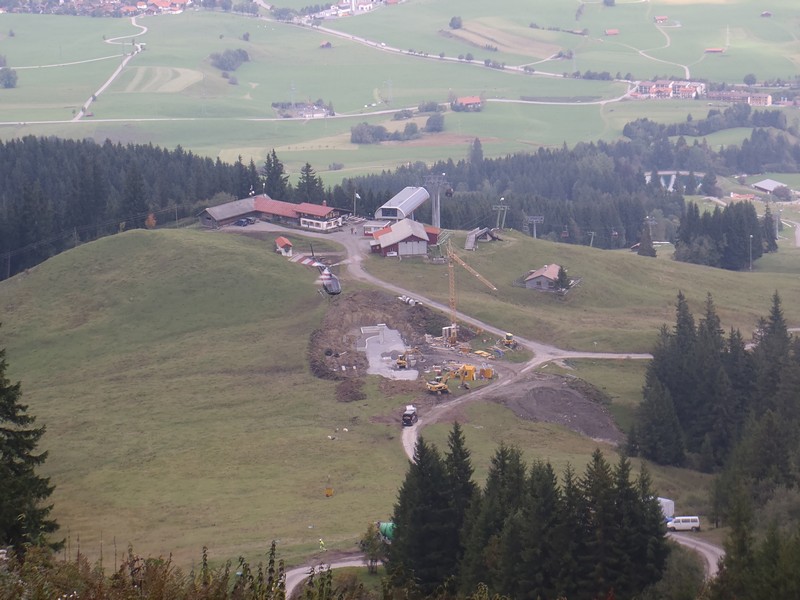

Montag den 27. September 2010

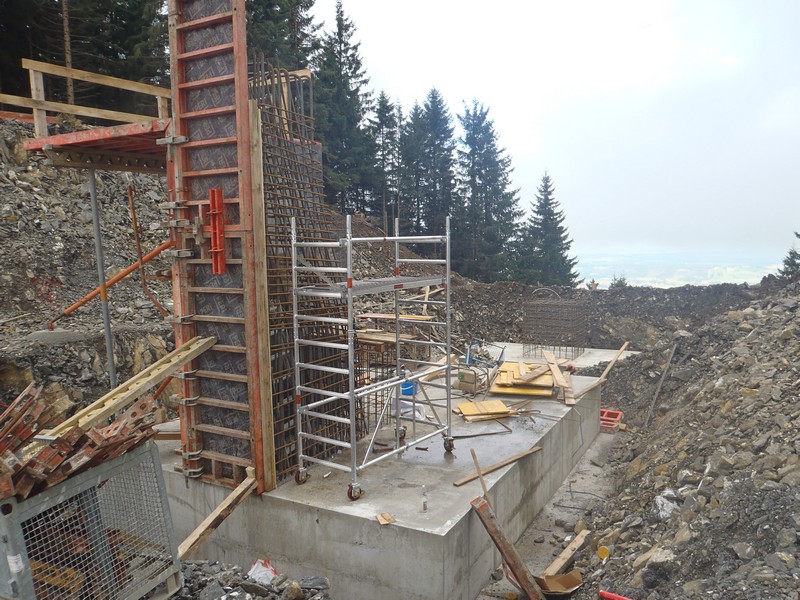

Arbeiten an der neuen Bergstation:

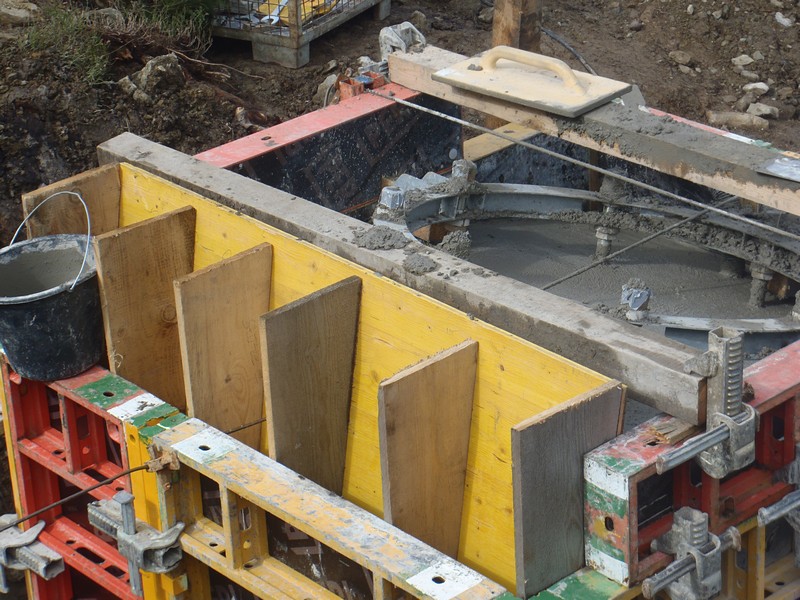

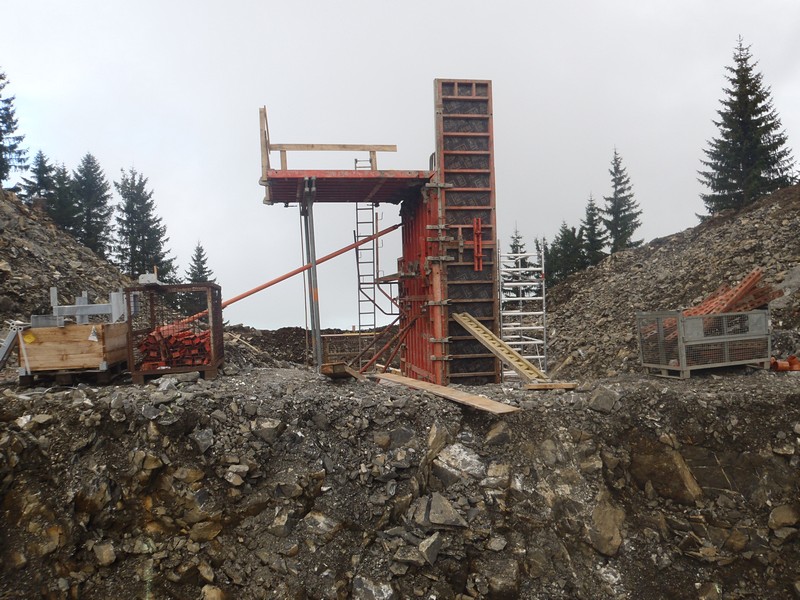

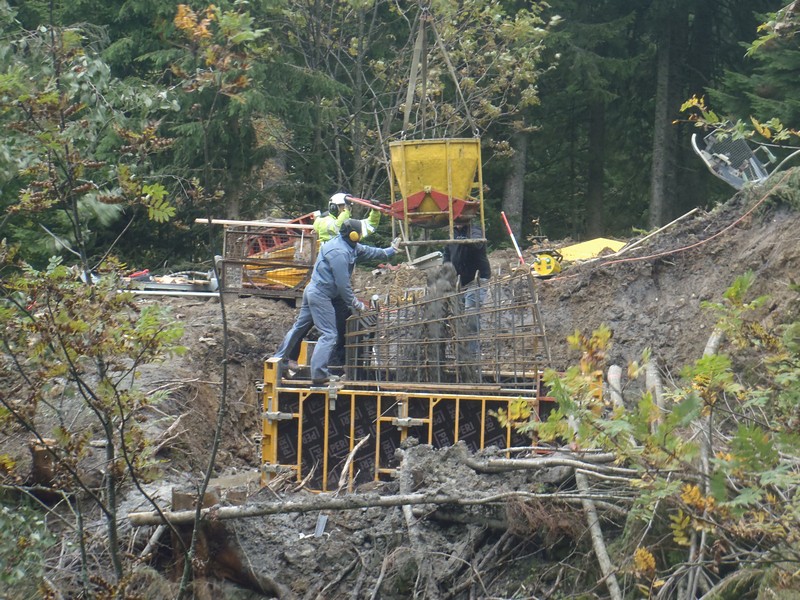

  • Fundamentkopf des hinteren Stehers geschalt

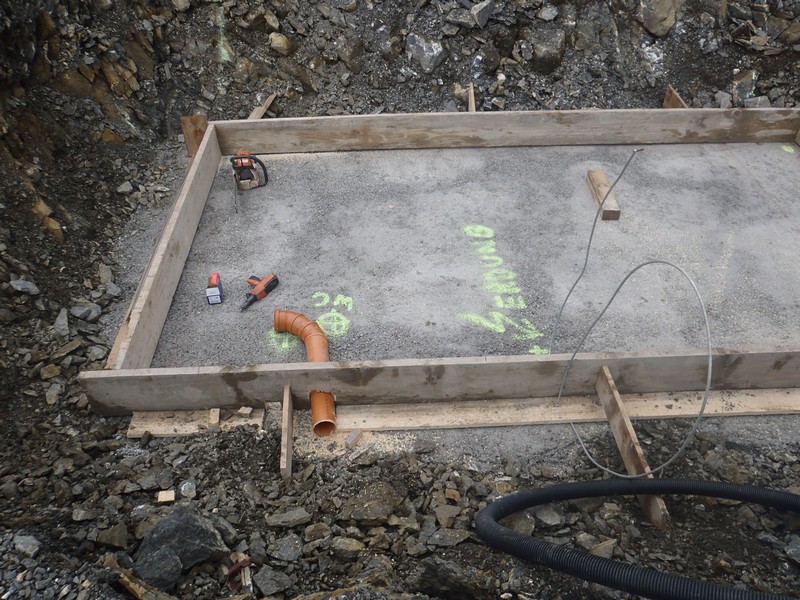

  • Stationsfundament geschalt

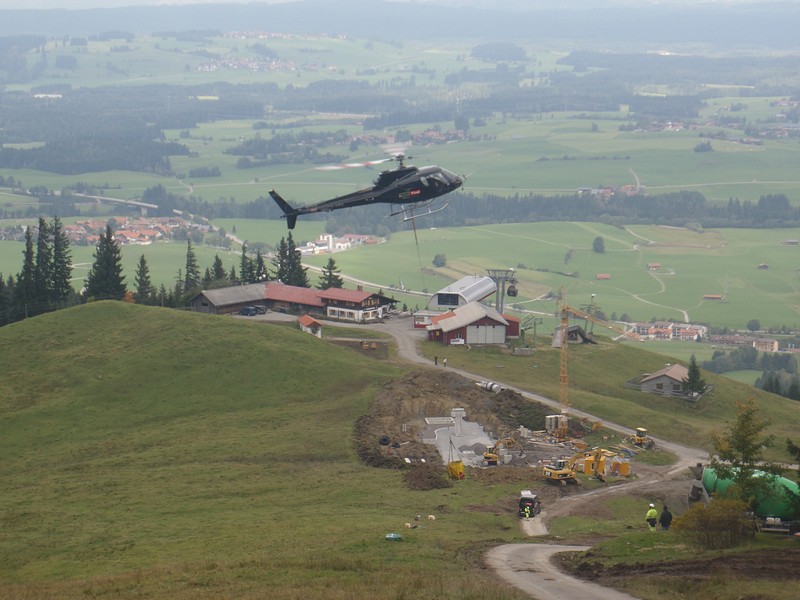

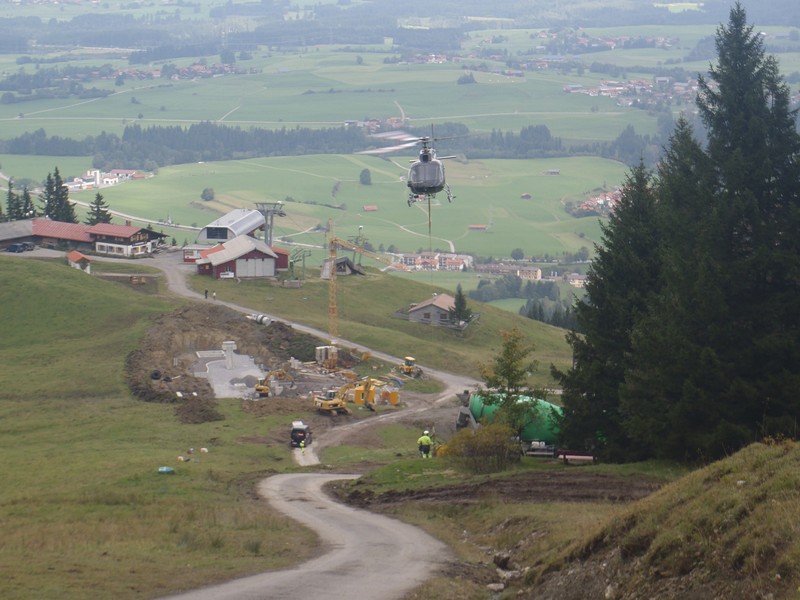

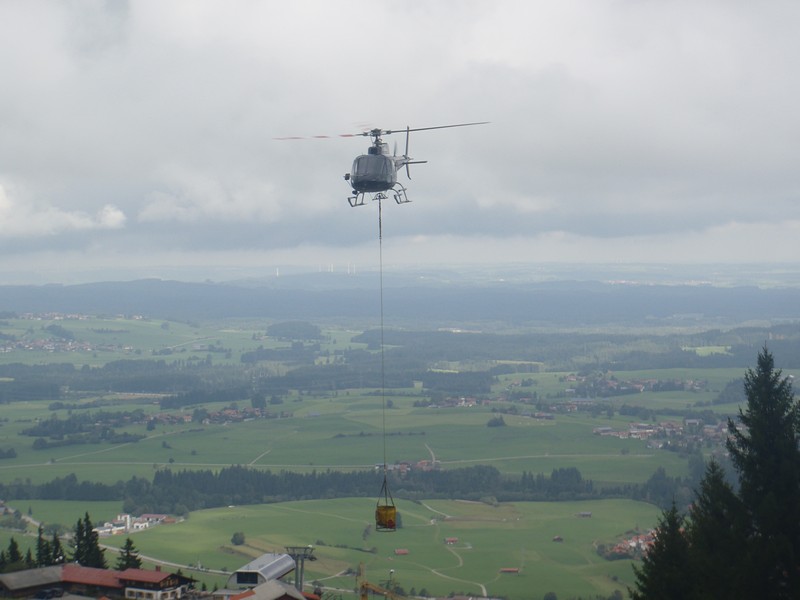

Montag den 27. September 2010

ECO 6

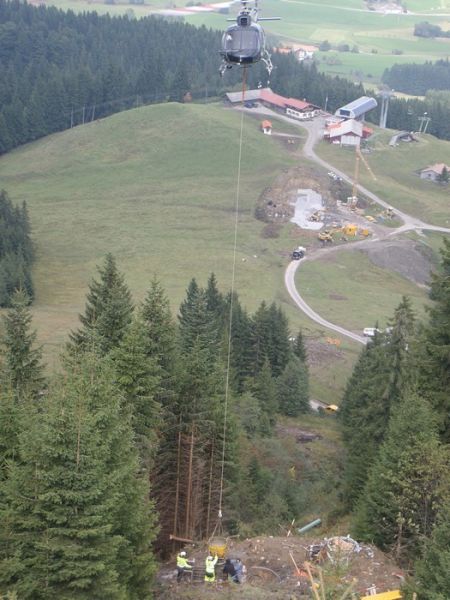

Stütze 6

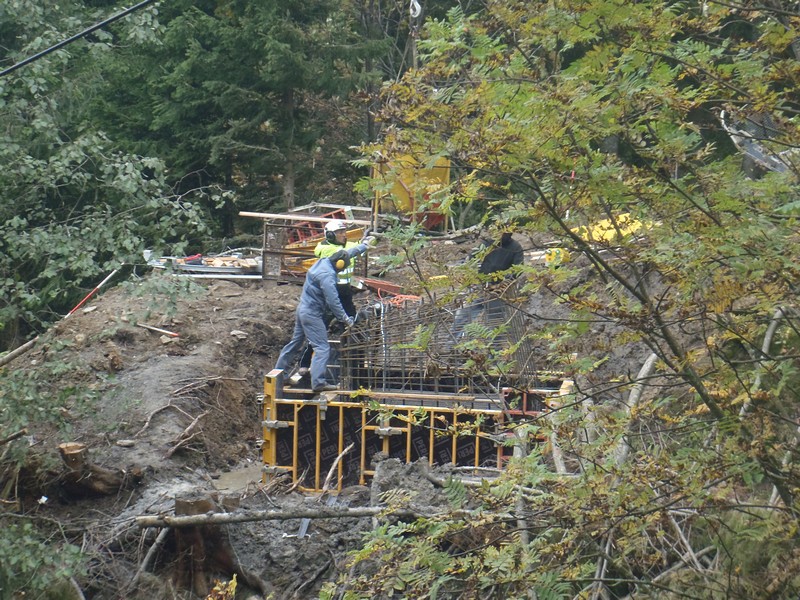

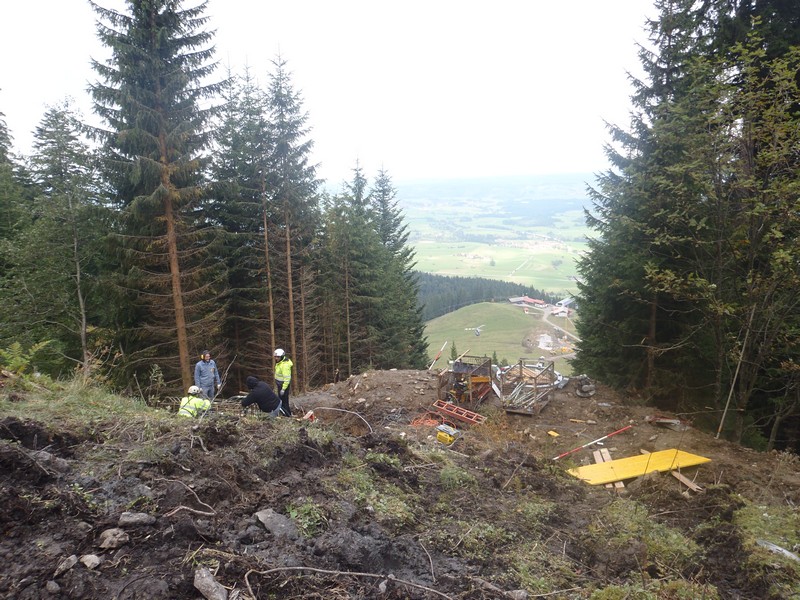

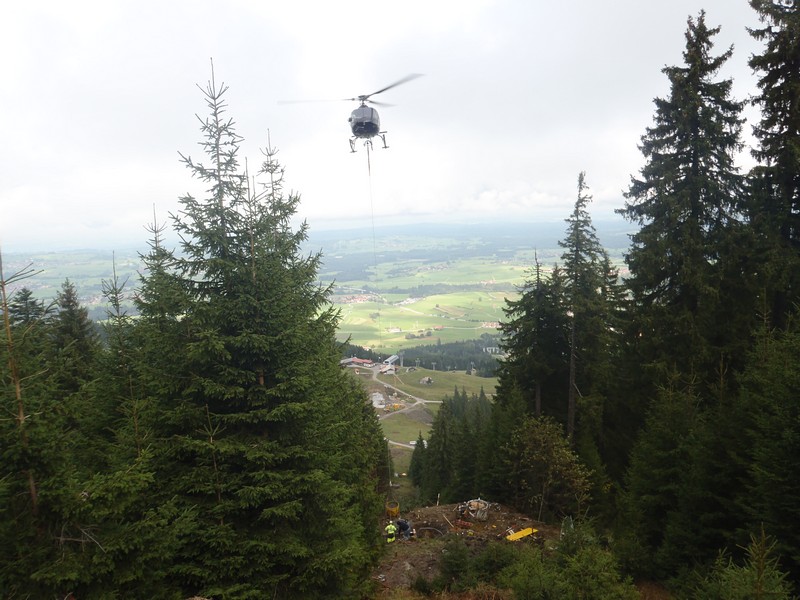

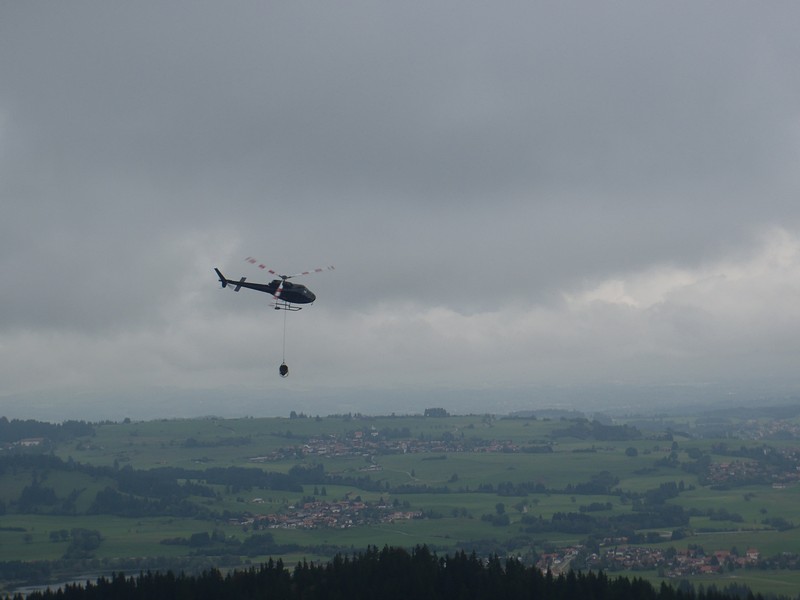

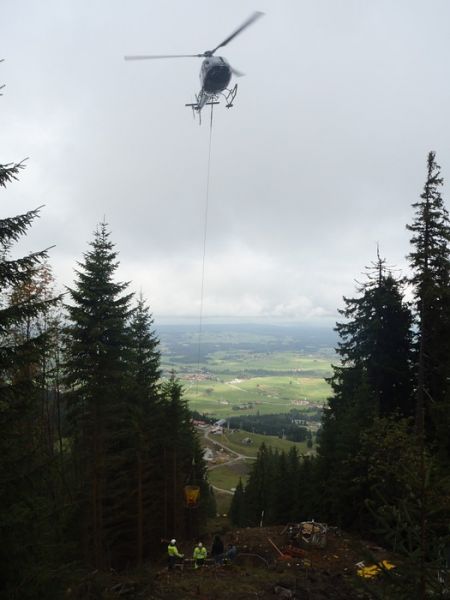

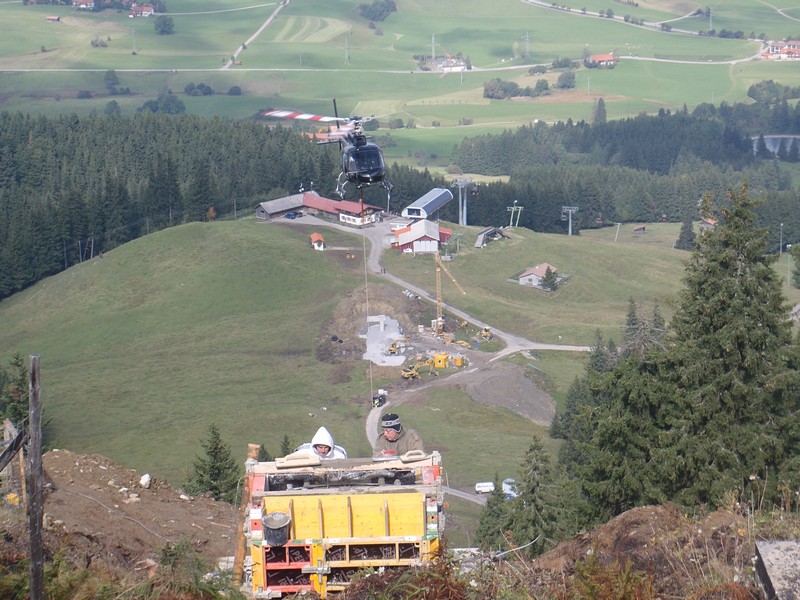

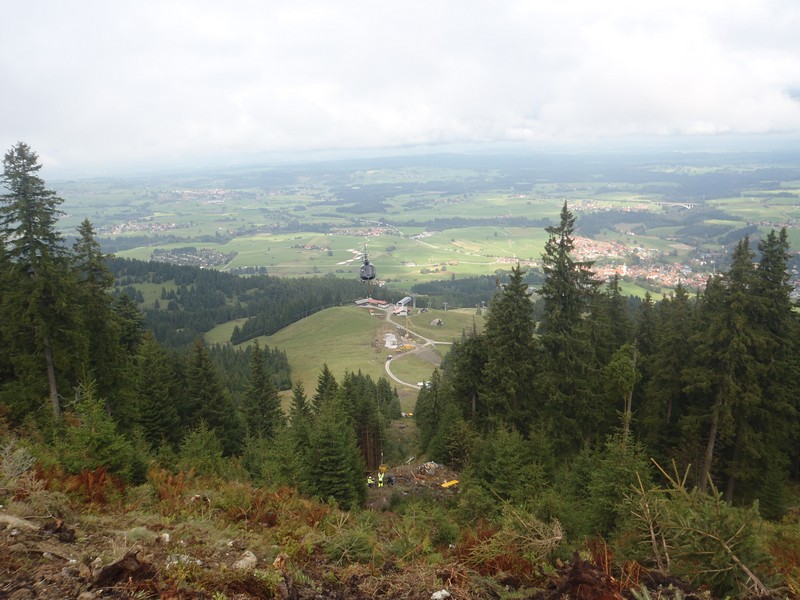

Arbeiten im Bereich der neuen Lifttrasse:

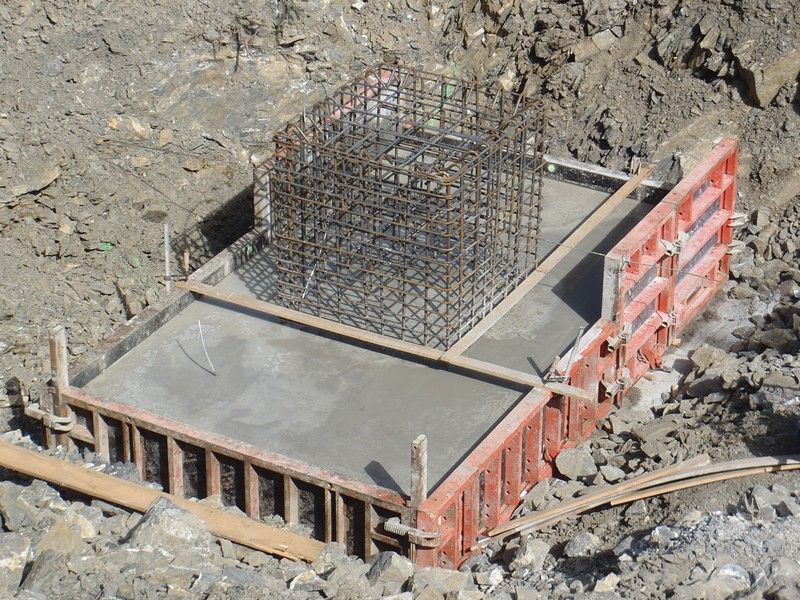

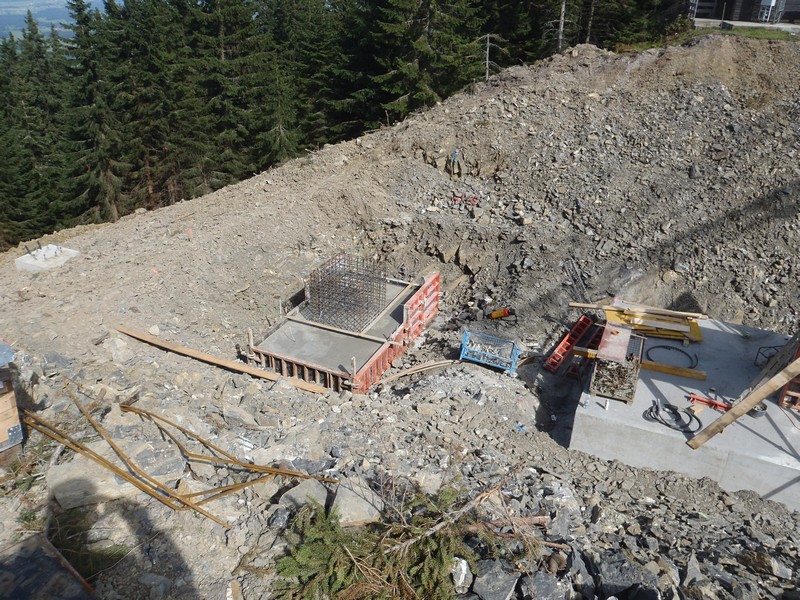

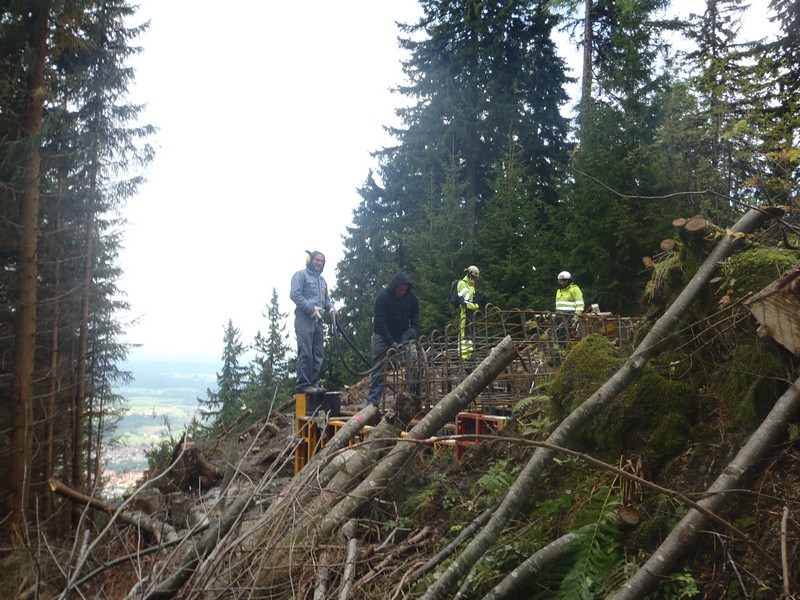

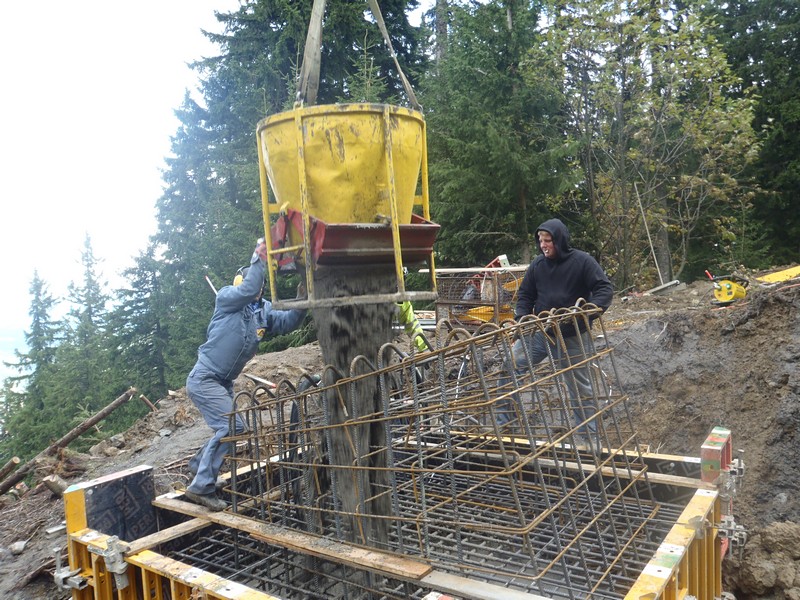

  • Stütze 6: Fundamentsockel betoniert
  • Stütze 7: Fundamentkopf betoniert

Freitag den 24. September 2010

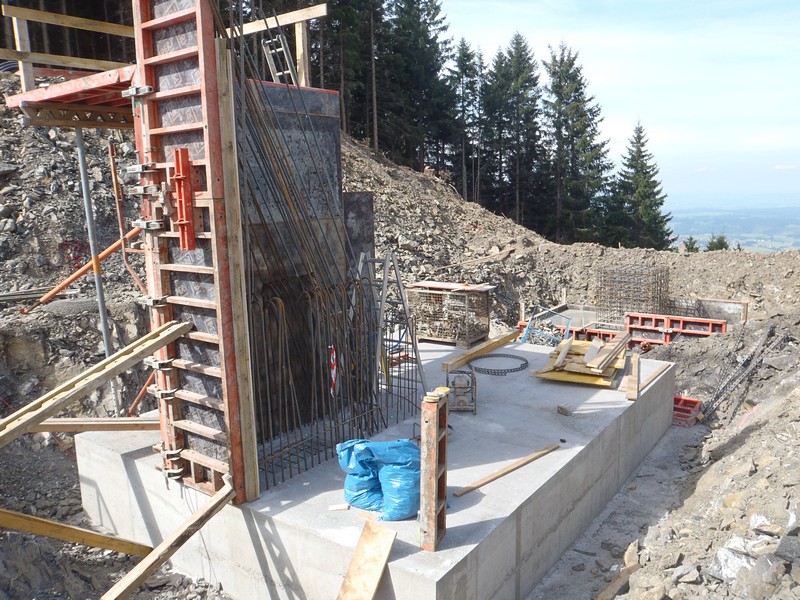

Arbeiten an der neuen Bergstation:

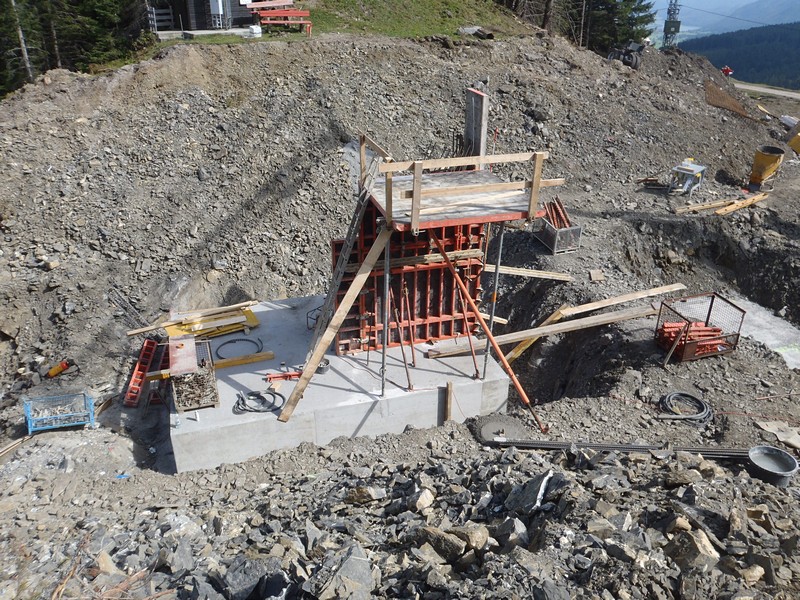

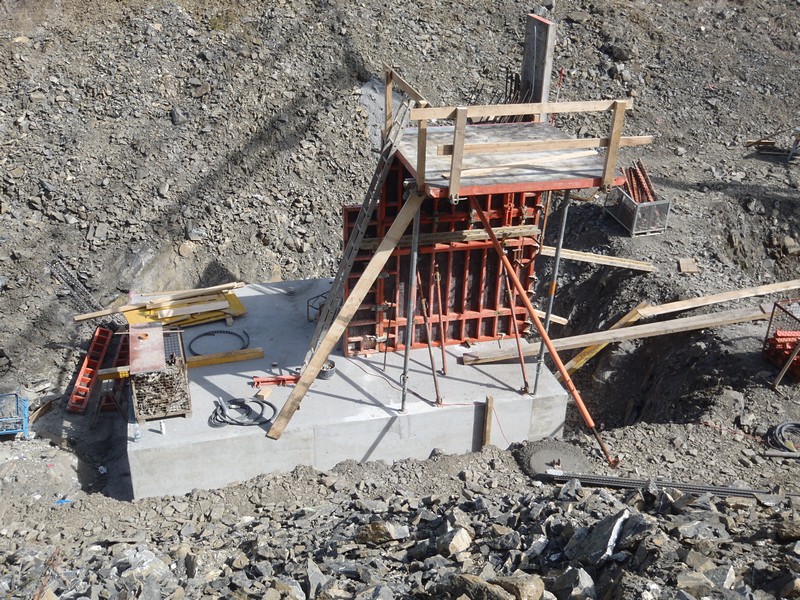

  • Fundamentkopf des hinteren Stehers geschalt
