Aktuelle Seite: 22
Dienstag den 19. Oktober 2010

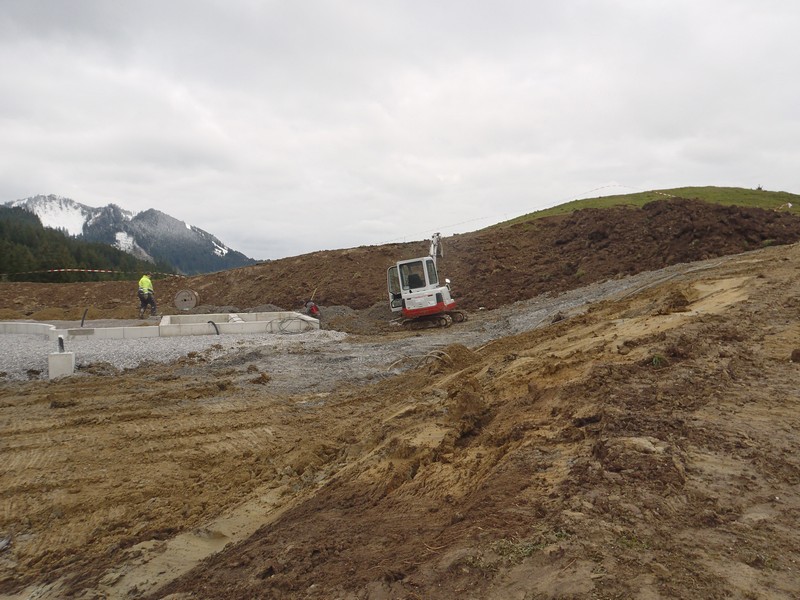

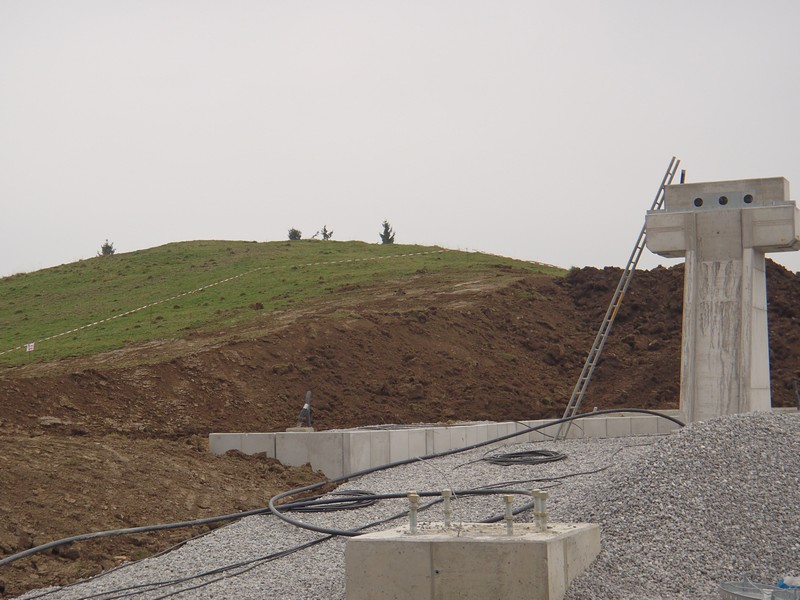

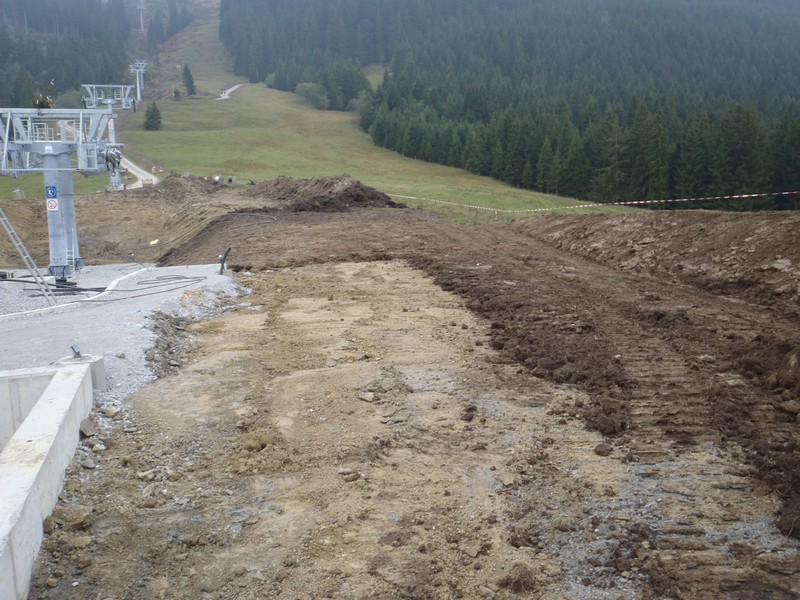

Arbeiten an der Talstation:

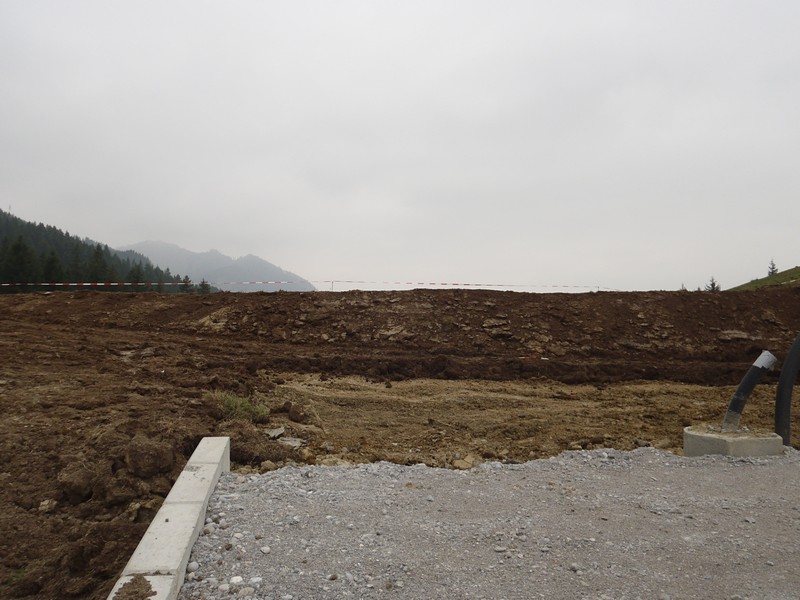

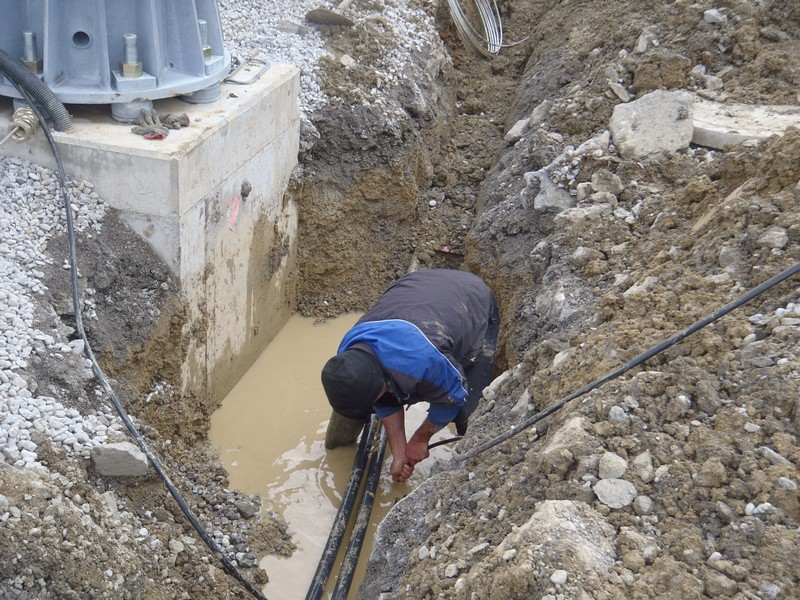

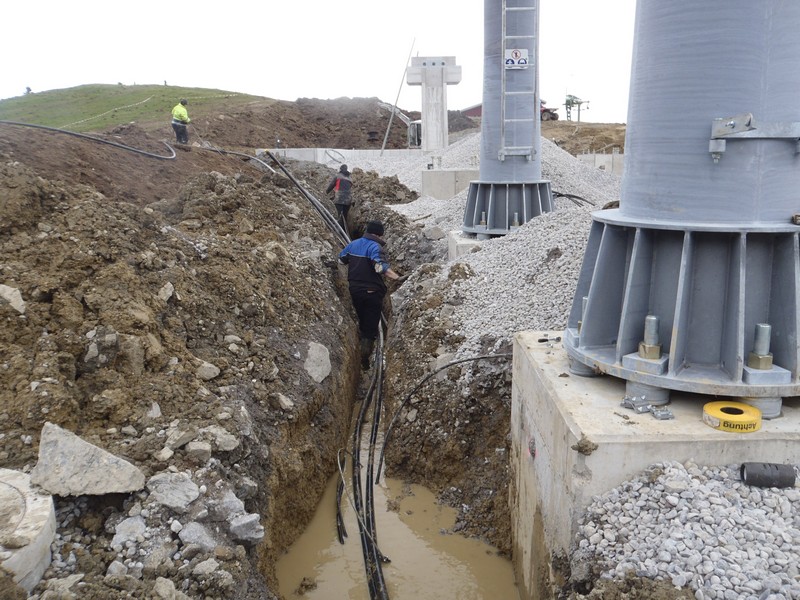

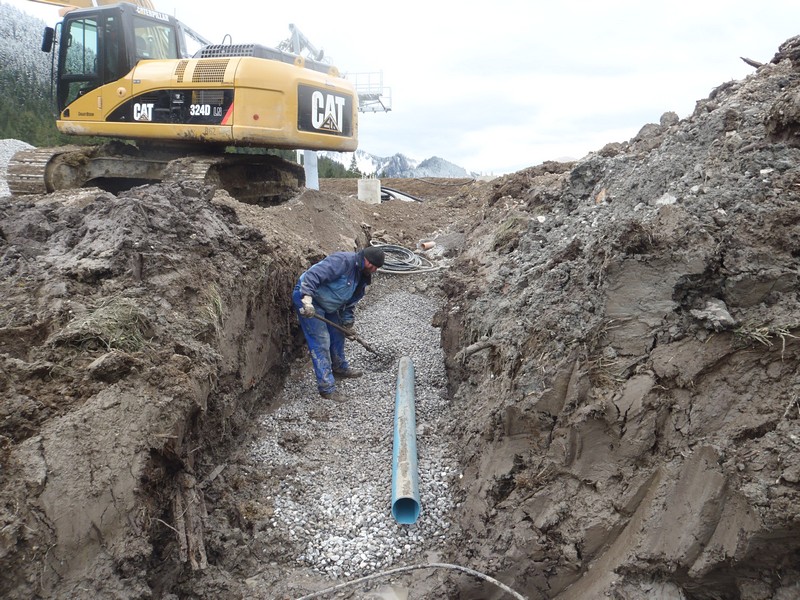

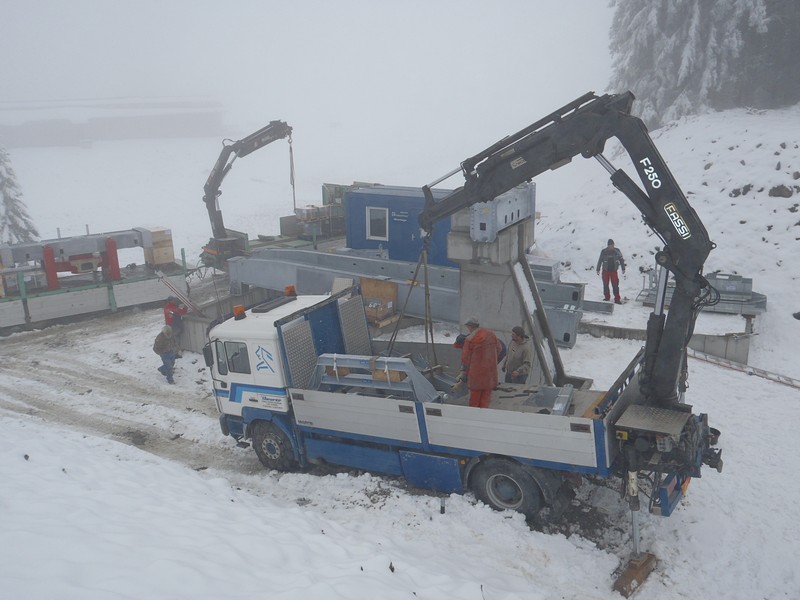

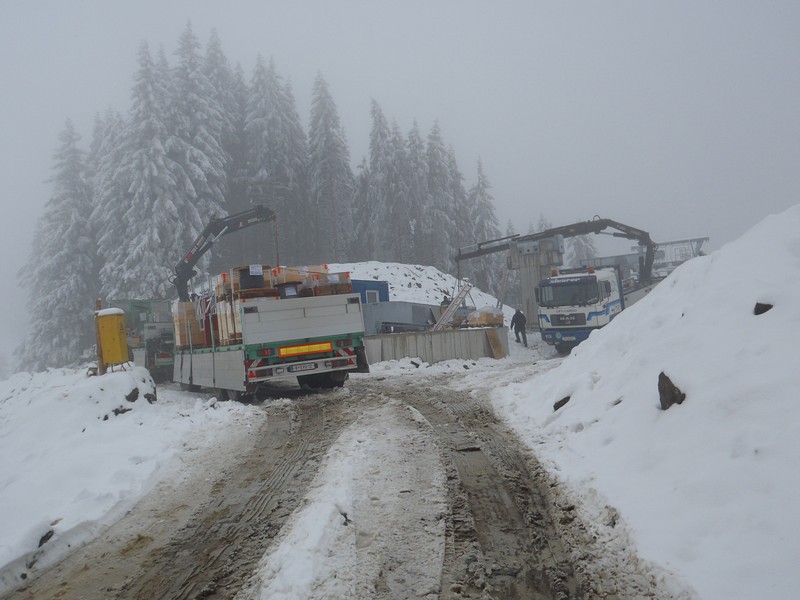

- Kabel von Stütze 1 zum Stationsgebäude verlegt

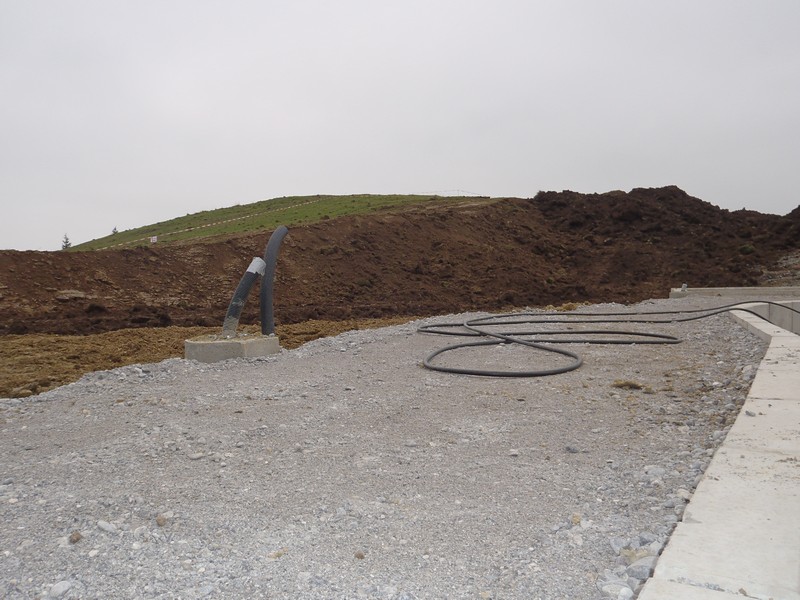

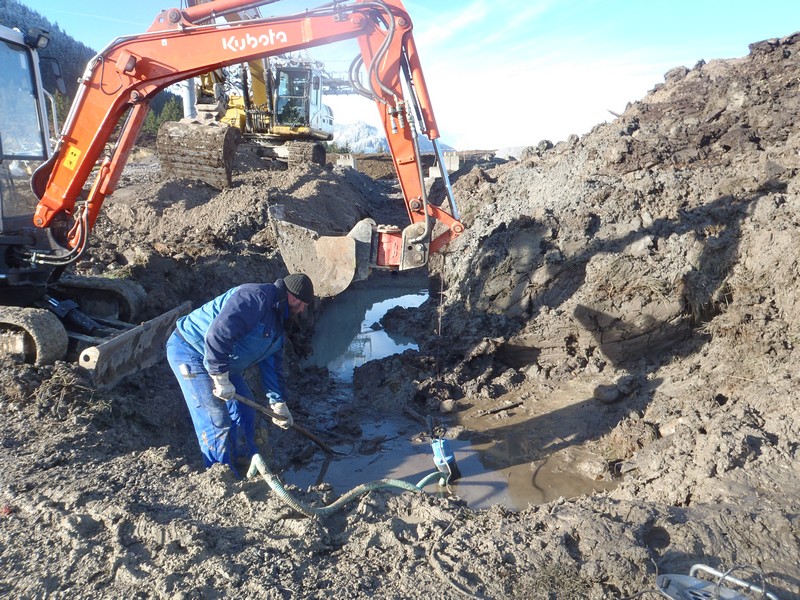

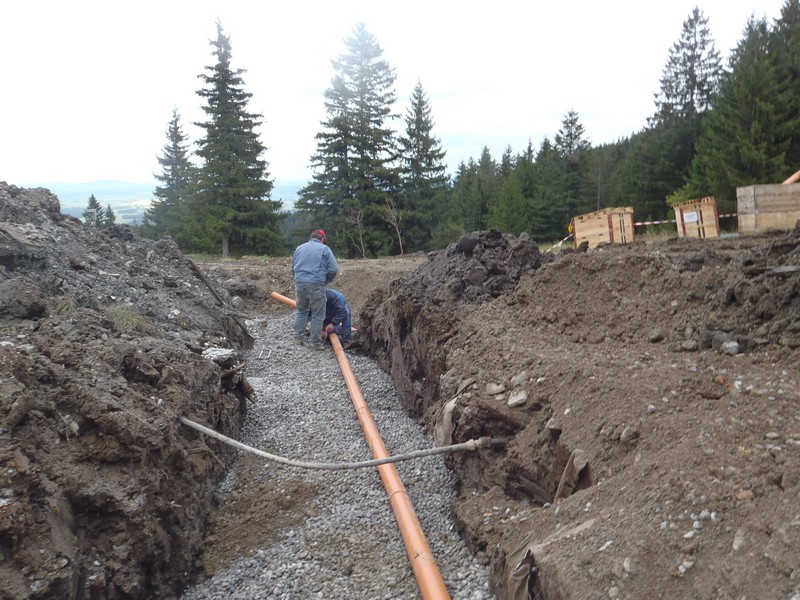

- Drainage gegraben und verlegt
- Kanal und Wasser angeschlossen
Montag den 18. Oktober 2010

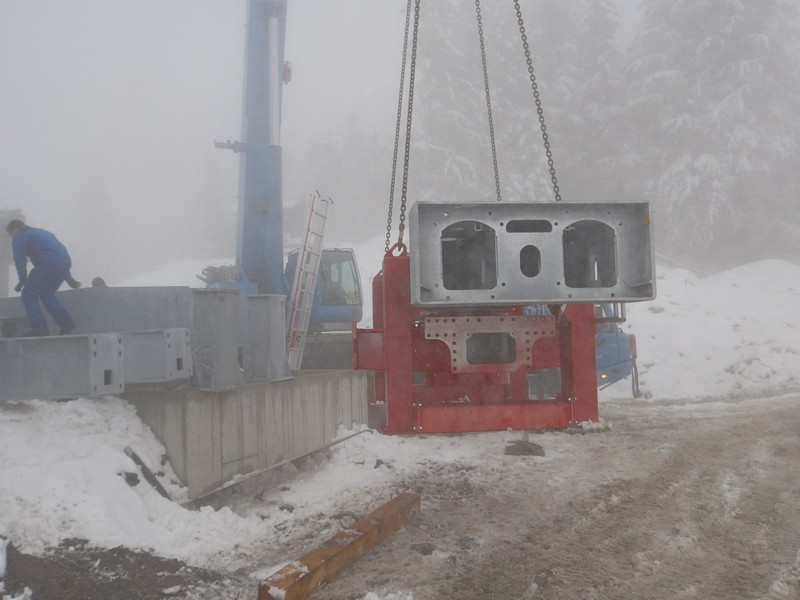

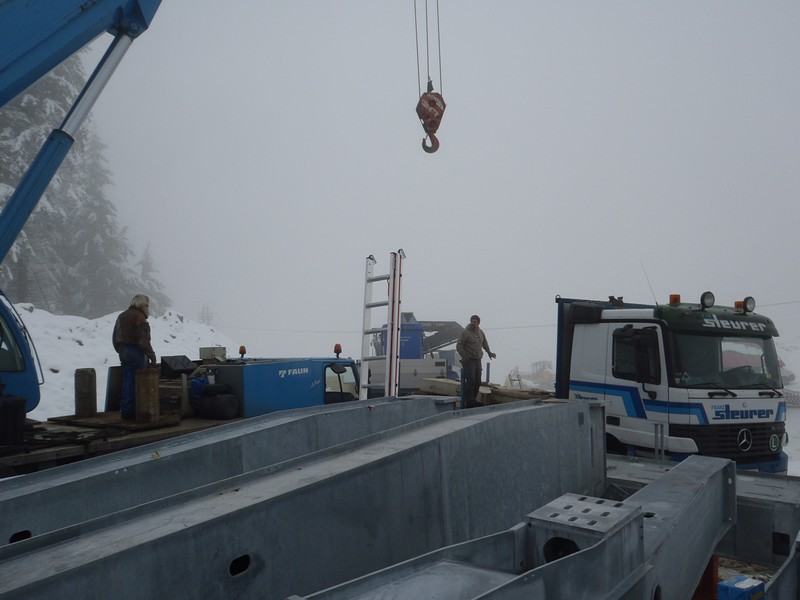

Arbeiten an der Bergstation:

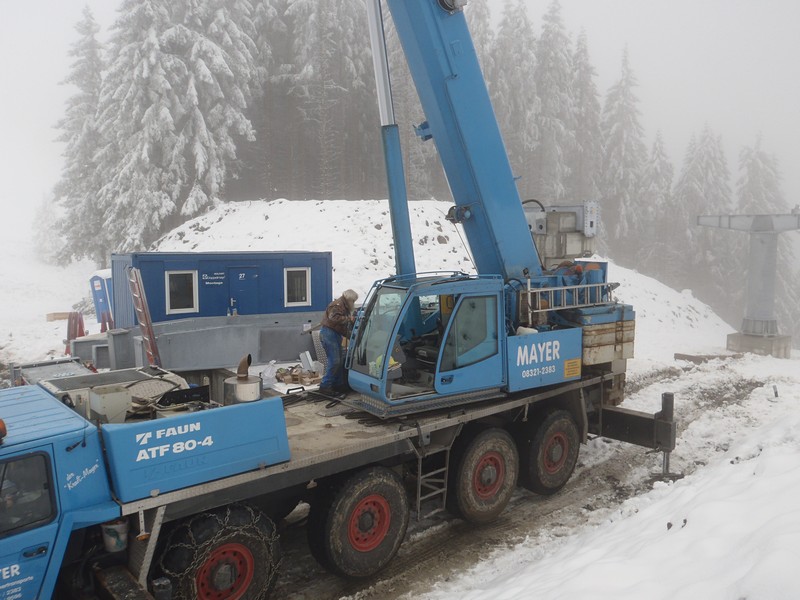

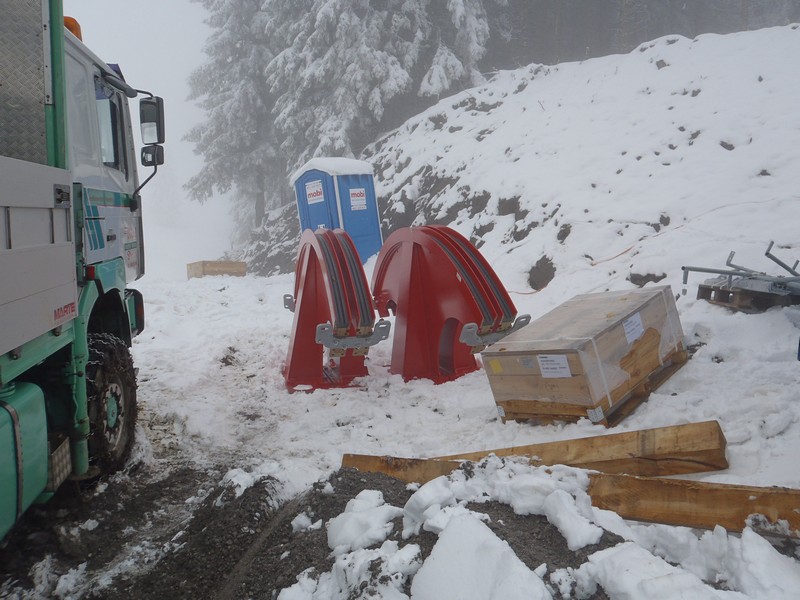

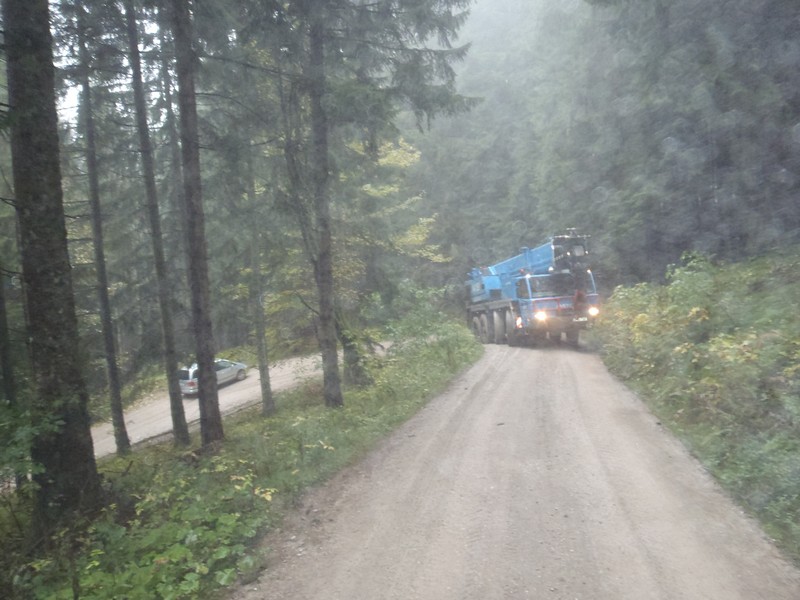

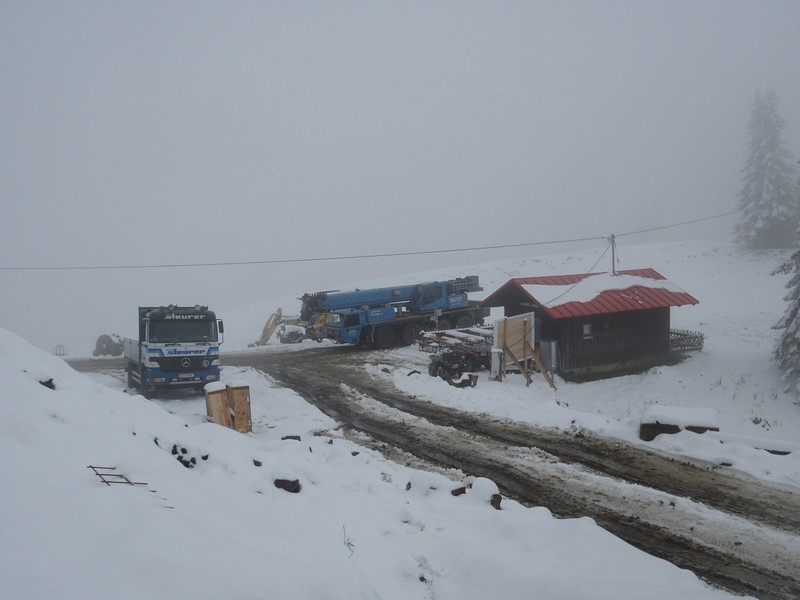

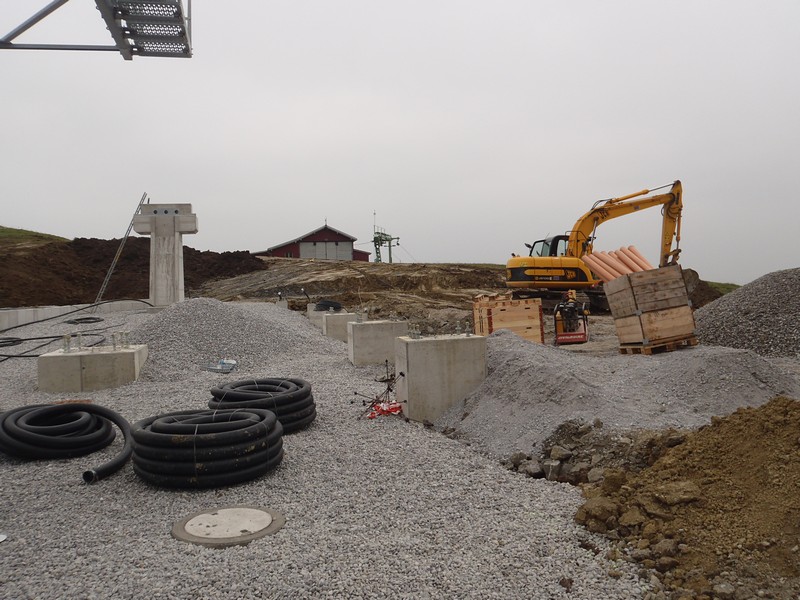

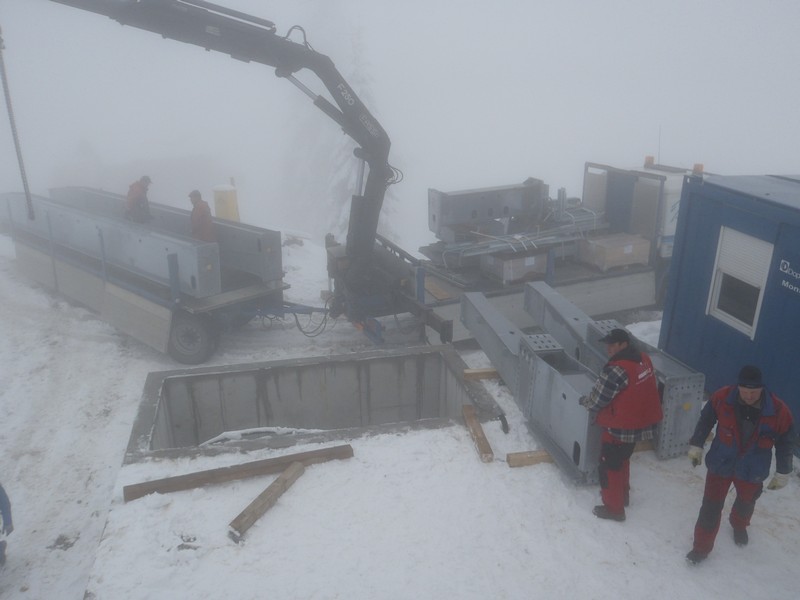

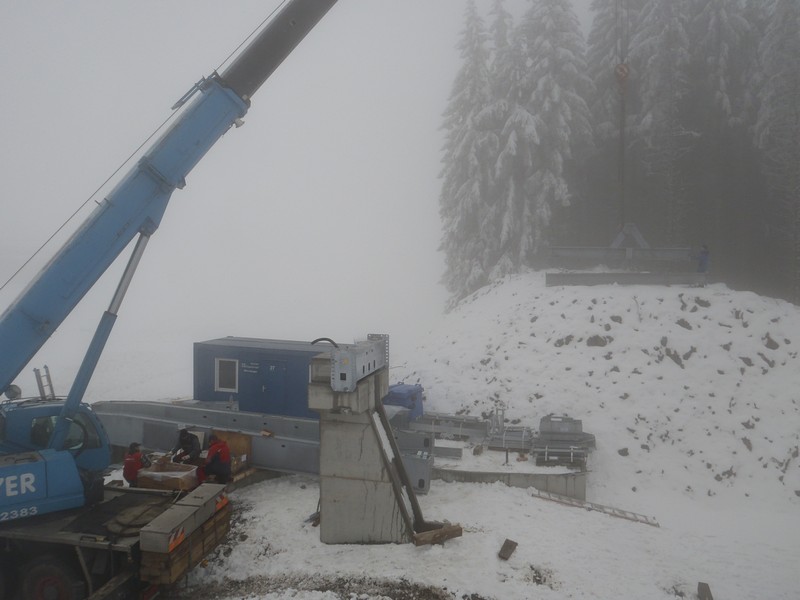

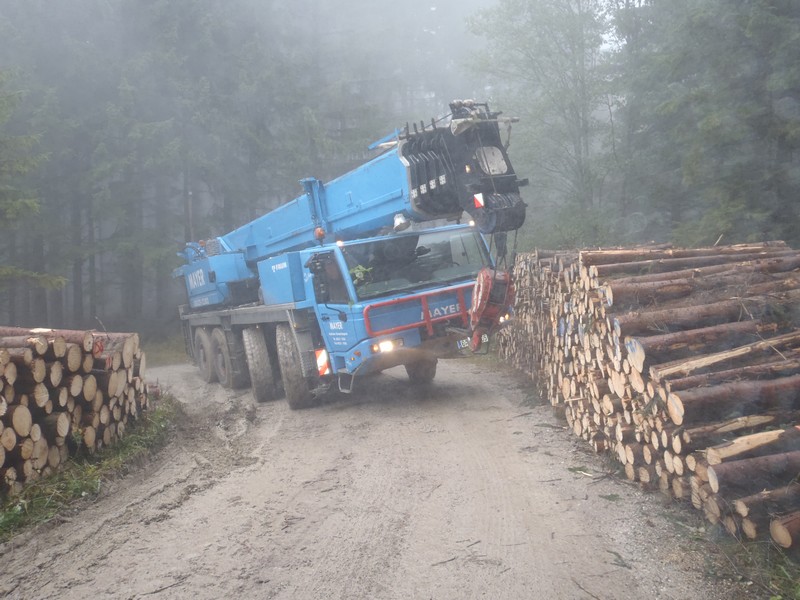

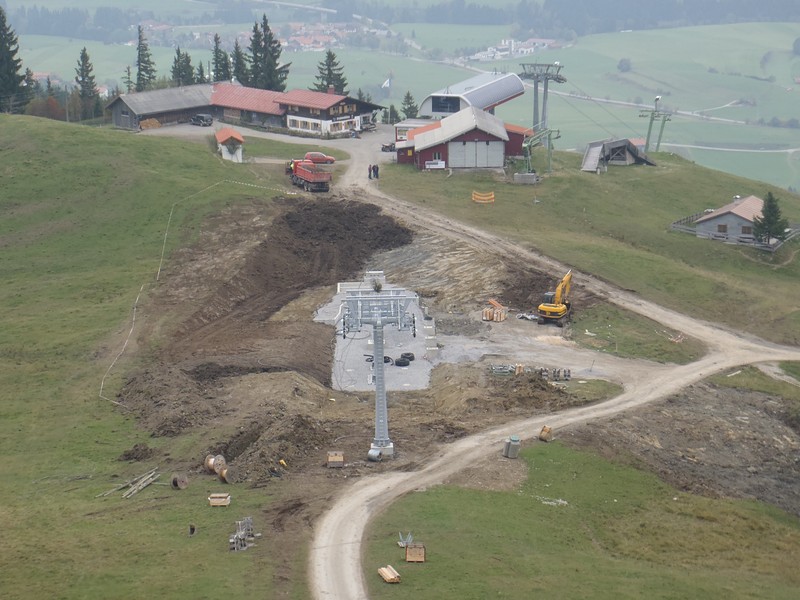

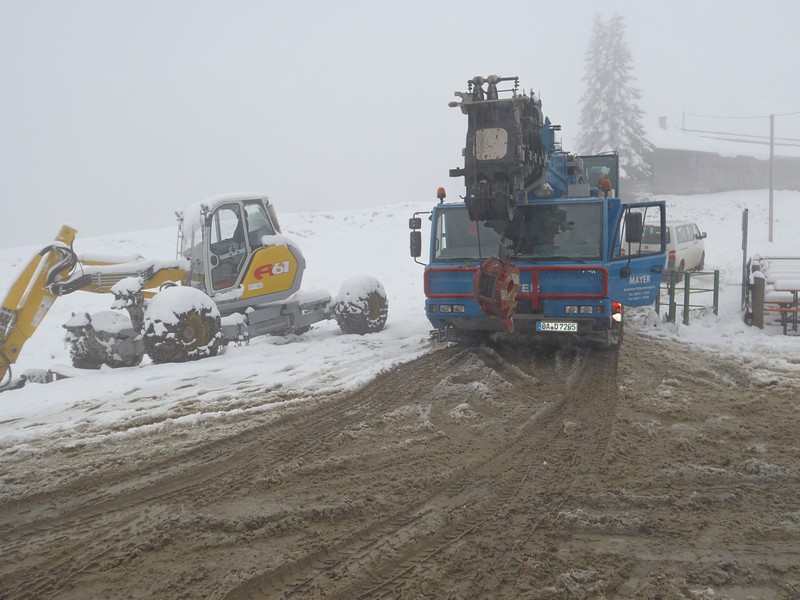

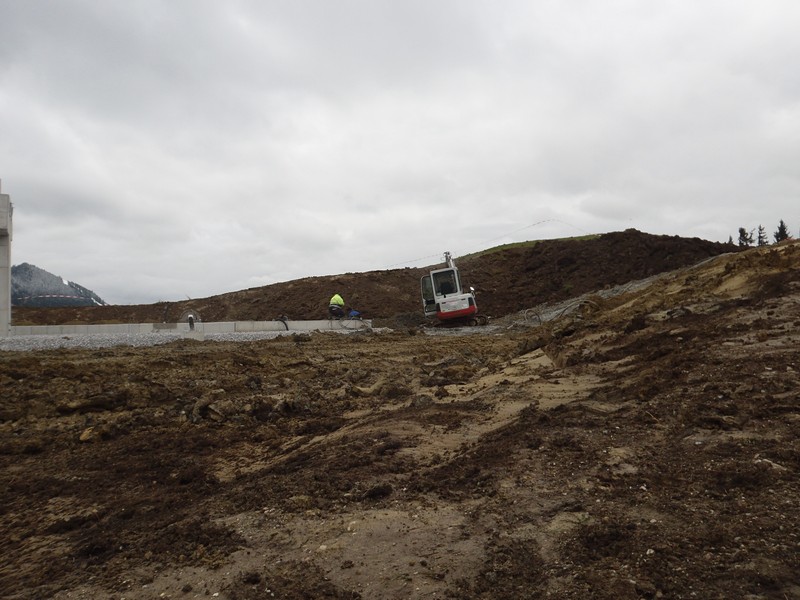

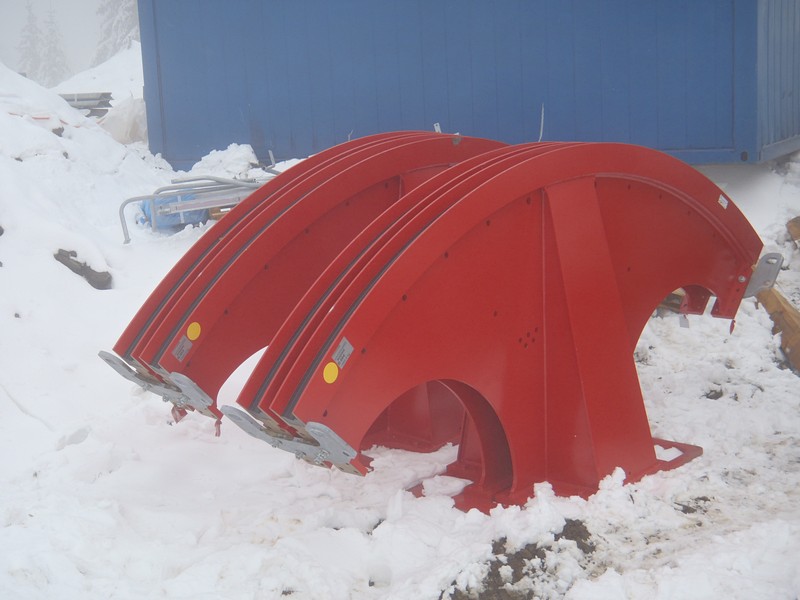

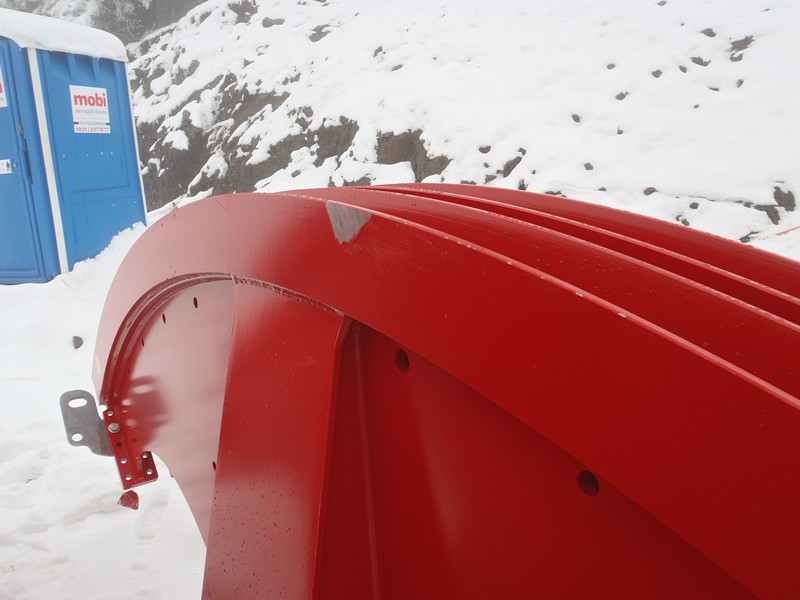

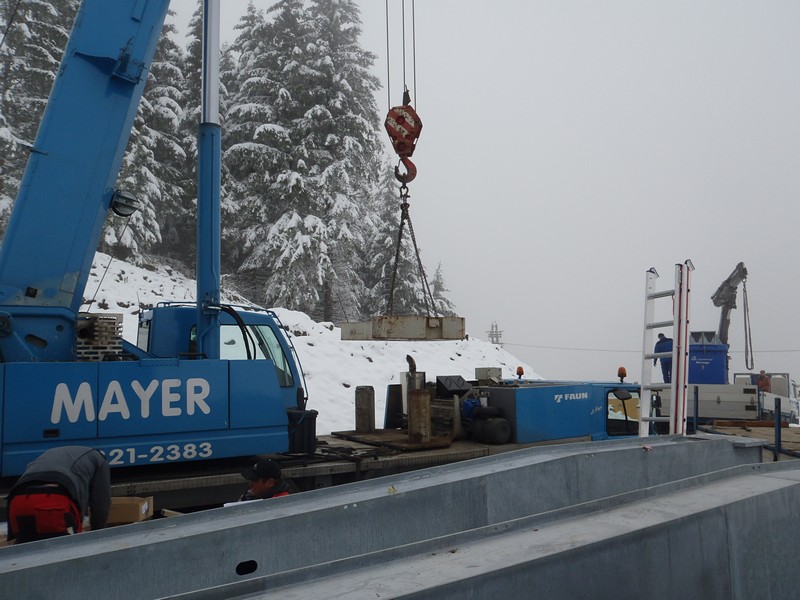

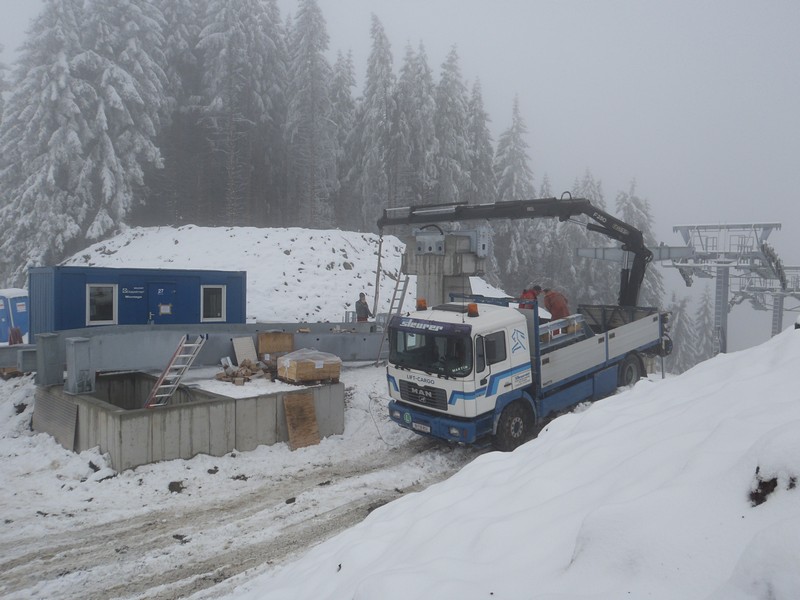

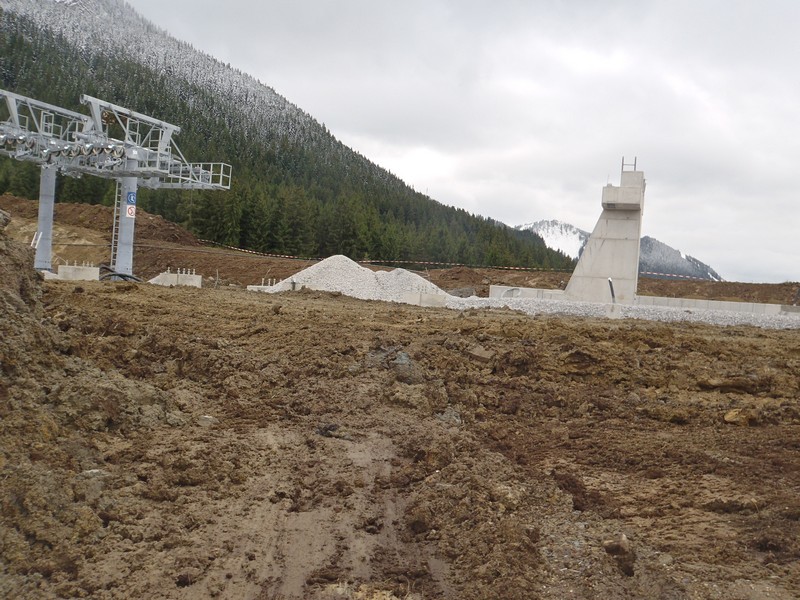

- Baustelleneinrichtung für die Montage der Bergstation

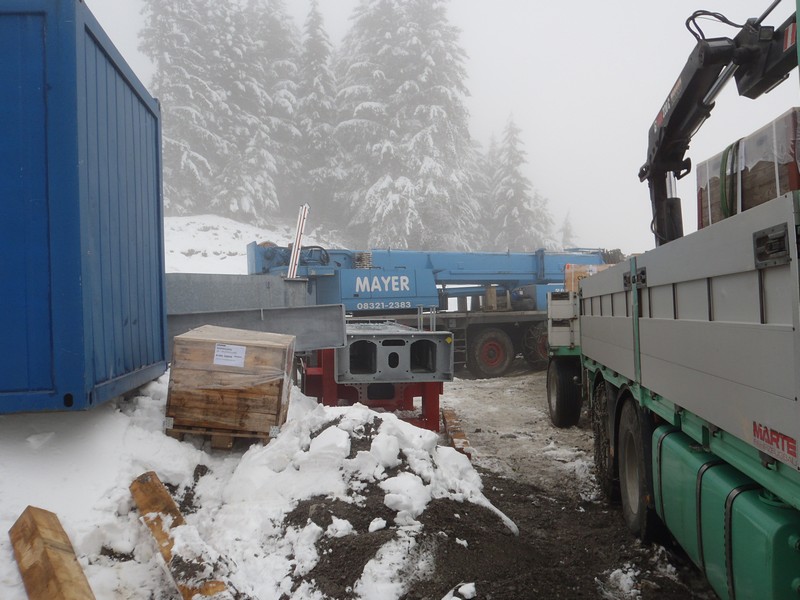

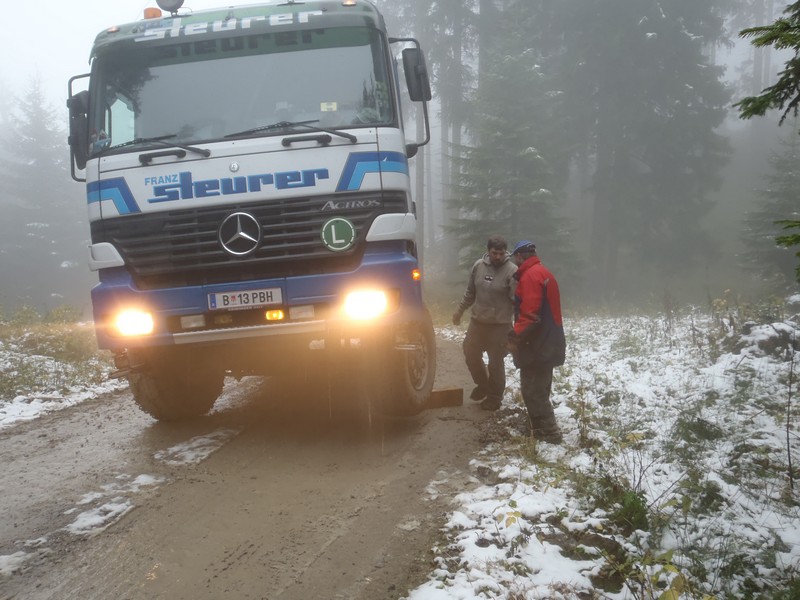

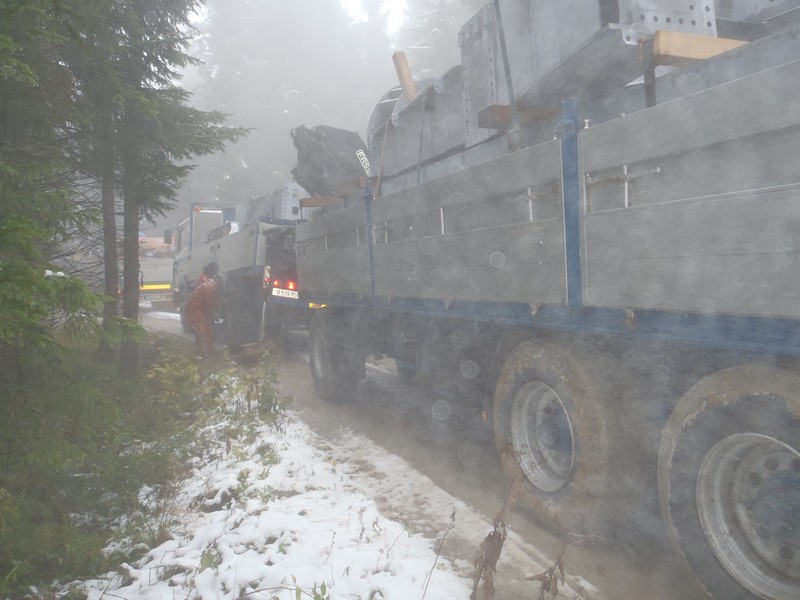

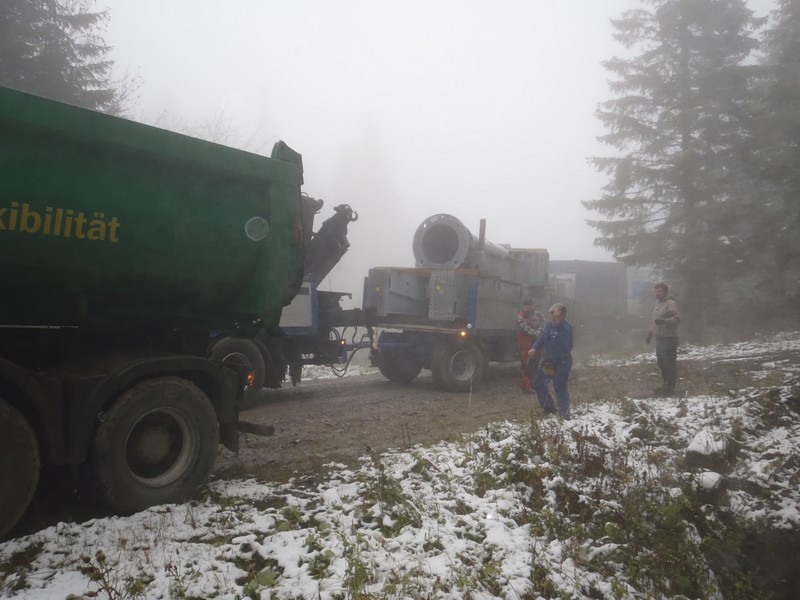

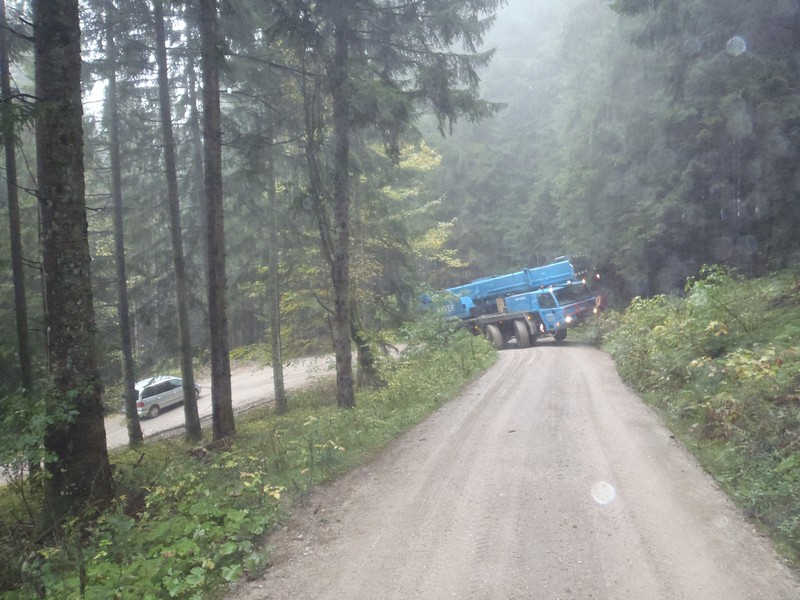

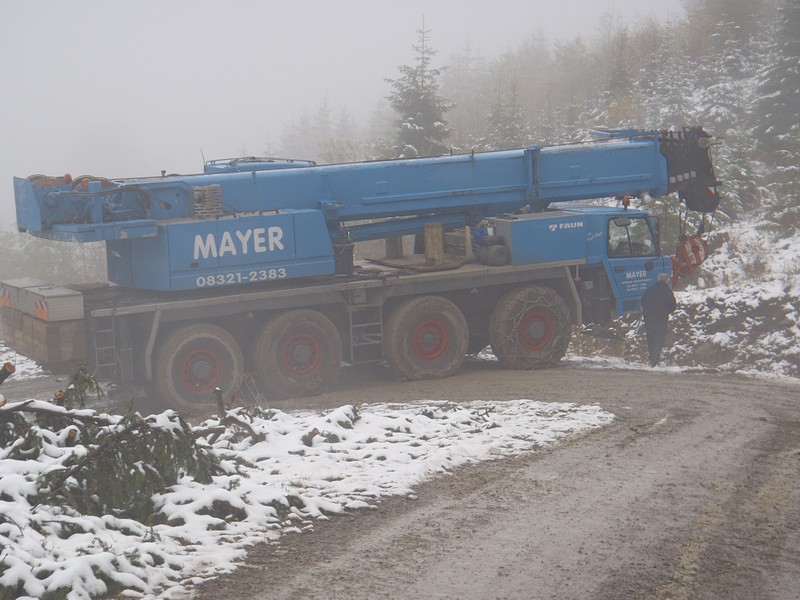

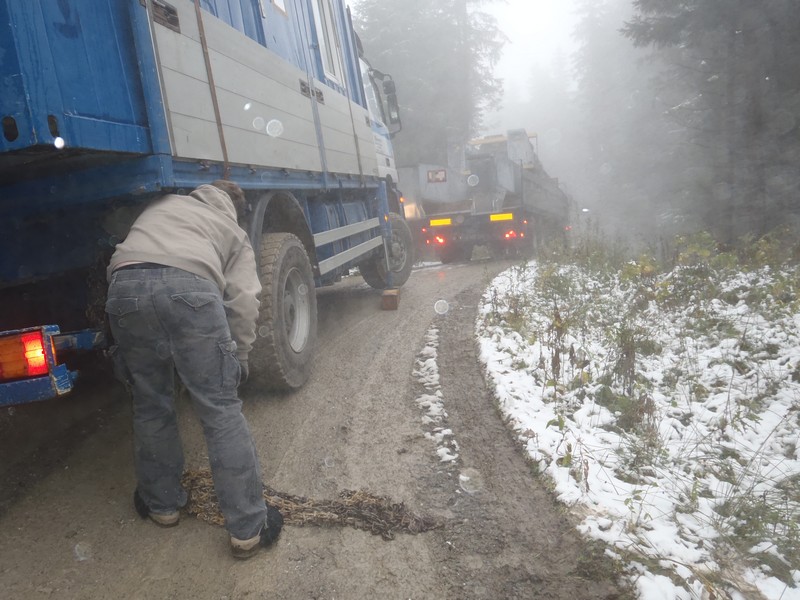

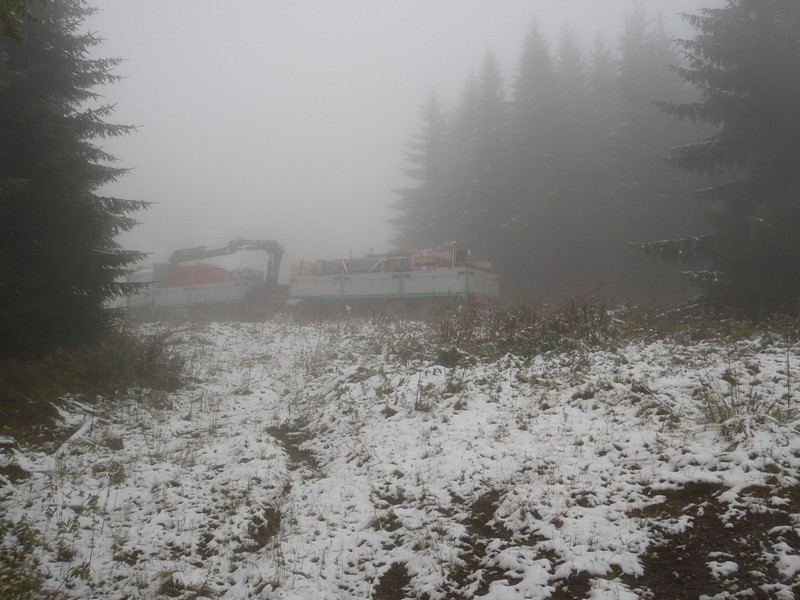

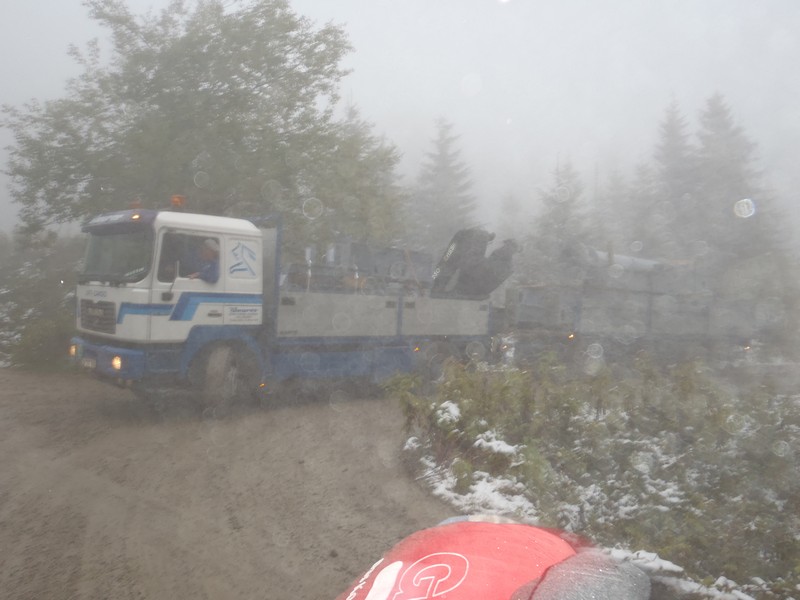

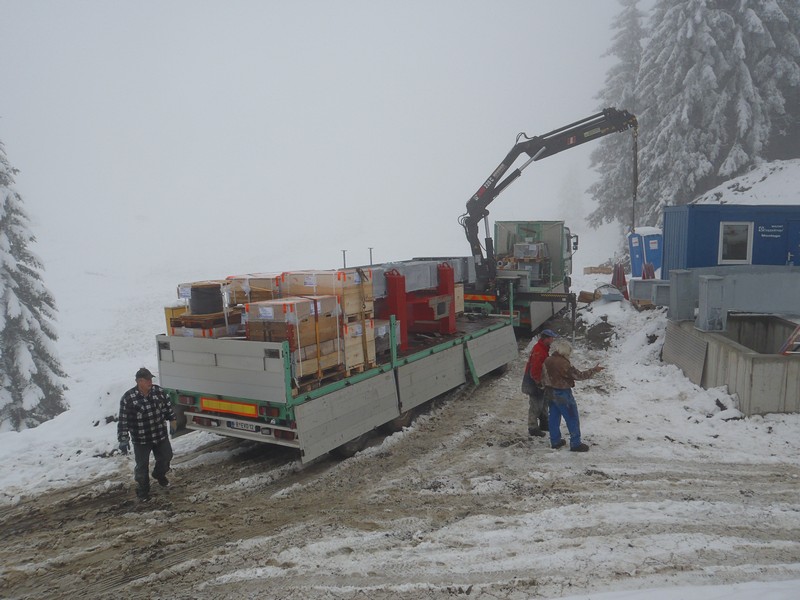

- Anlieferung der Seilbahntechnik

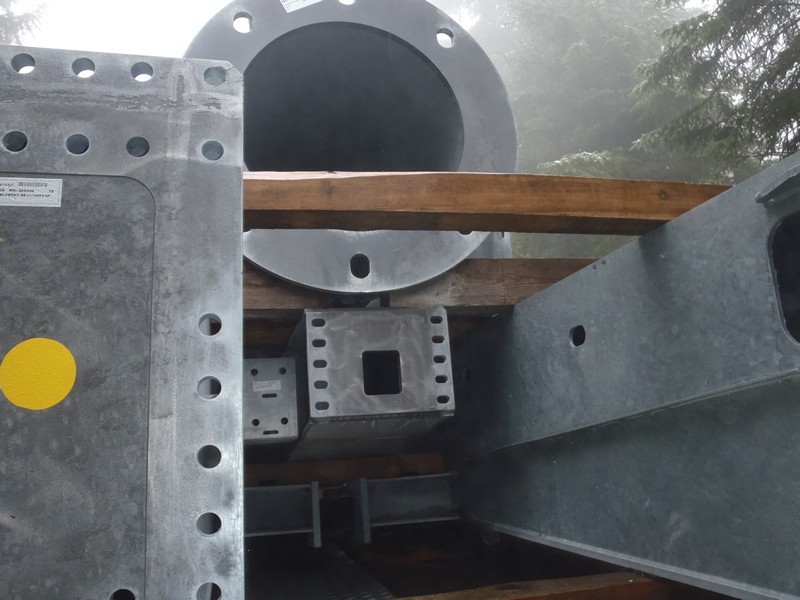

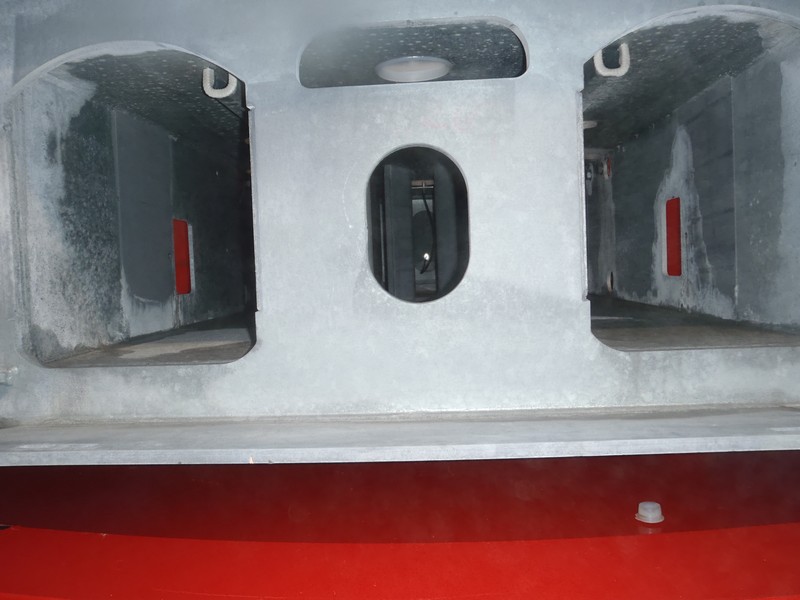

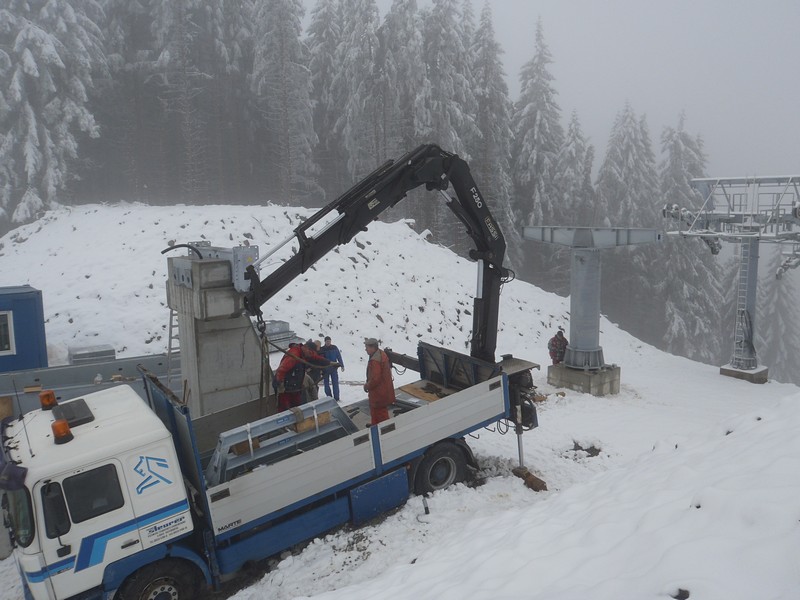

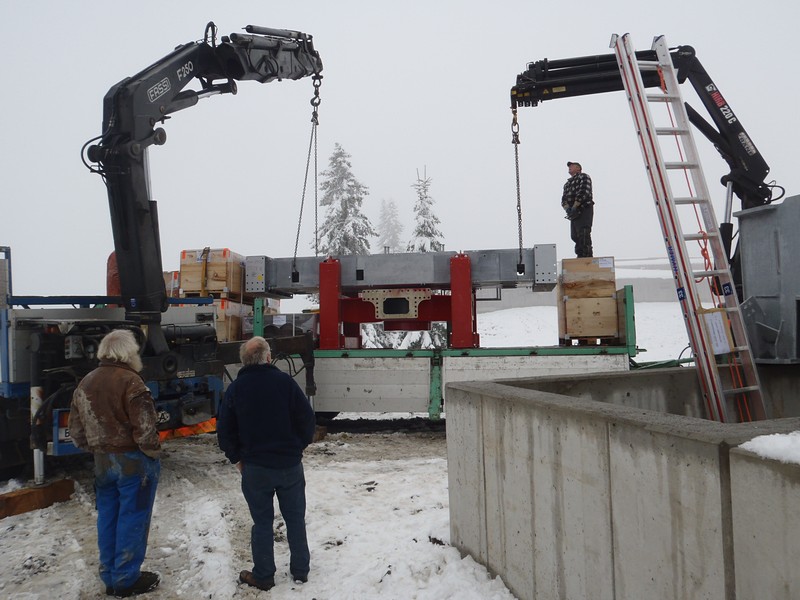

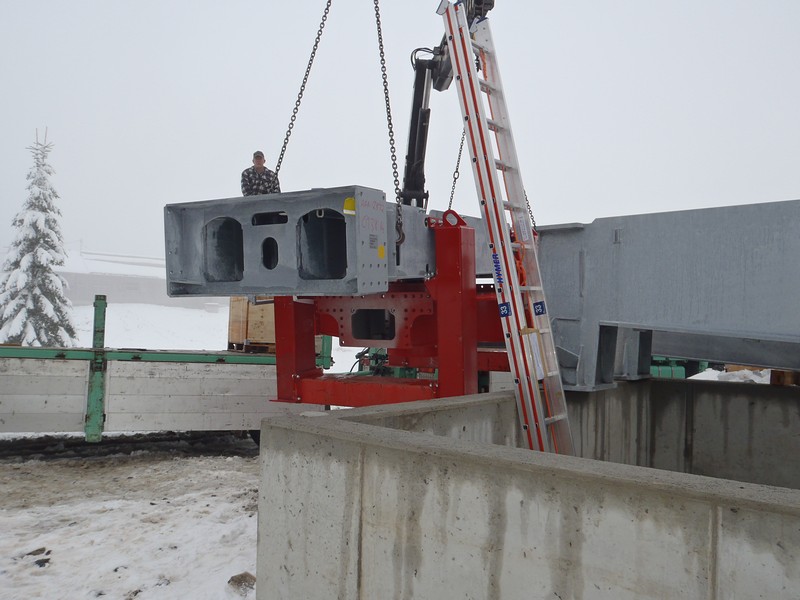

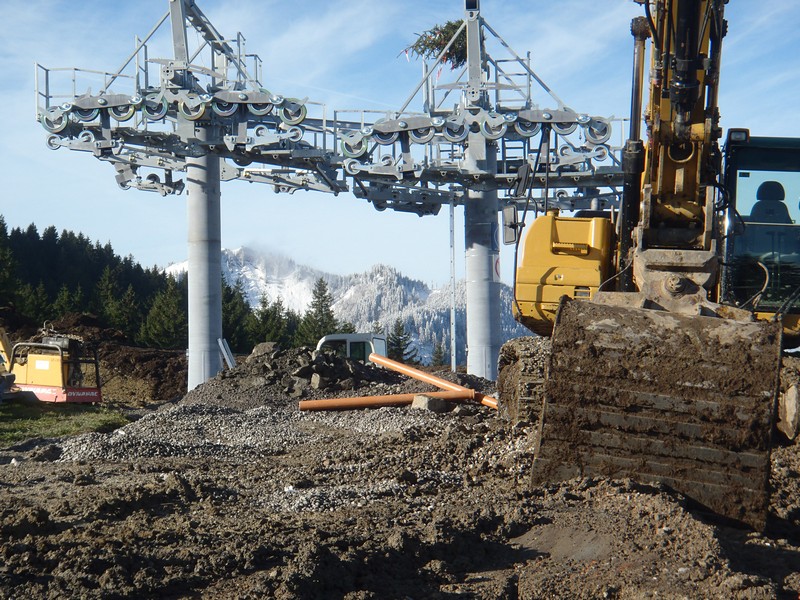

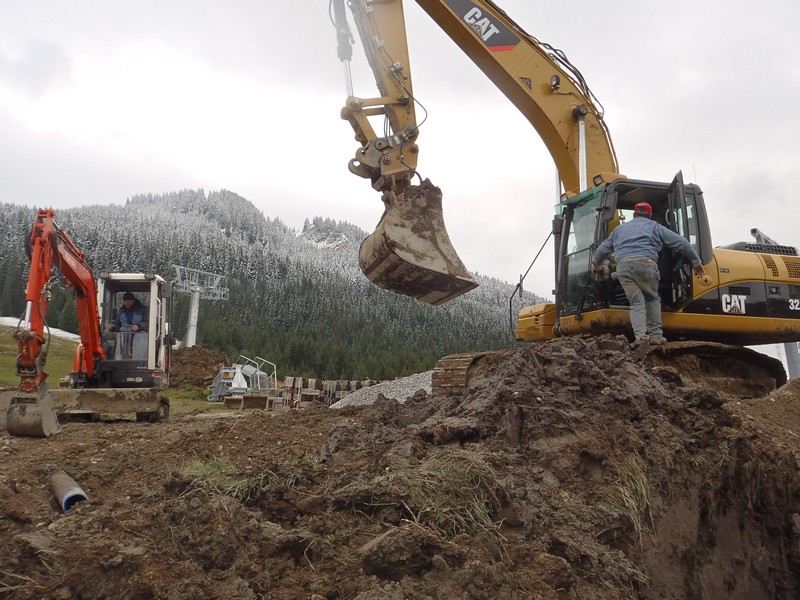

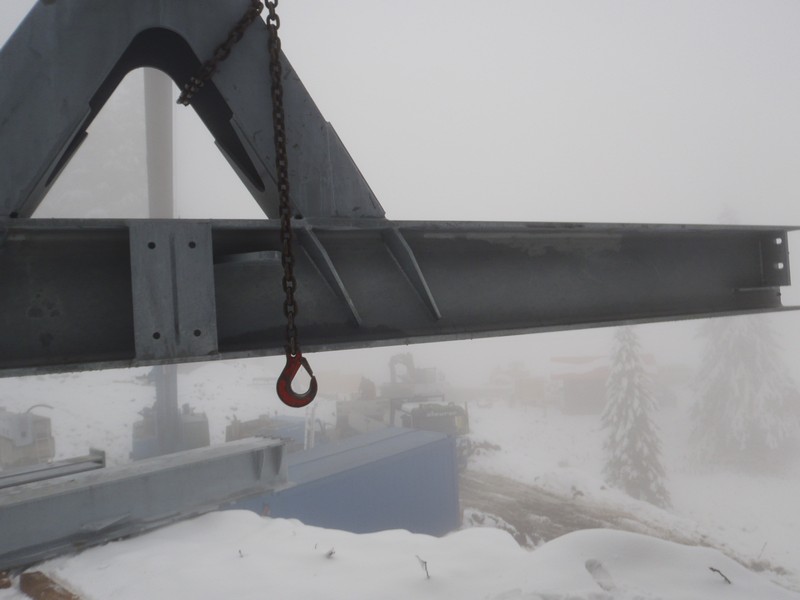

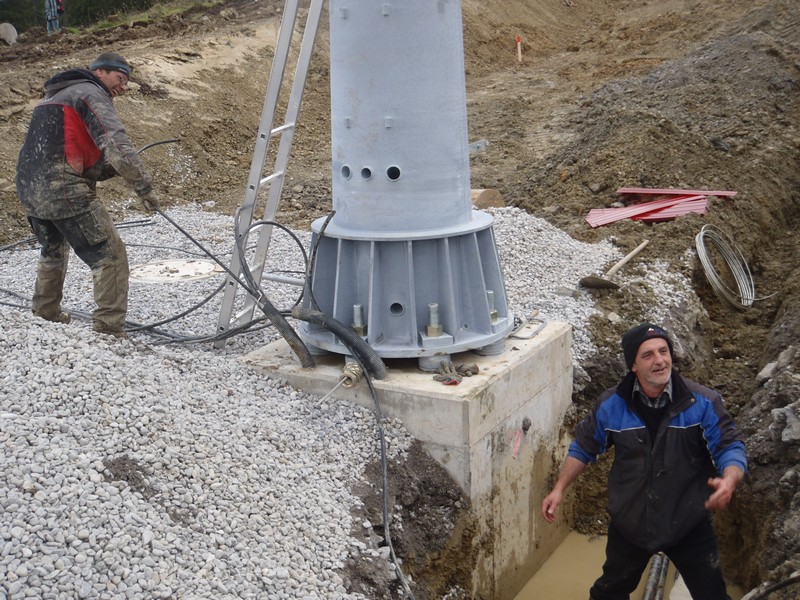

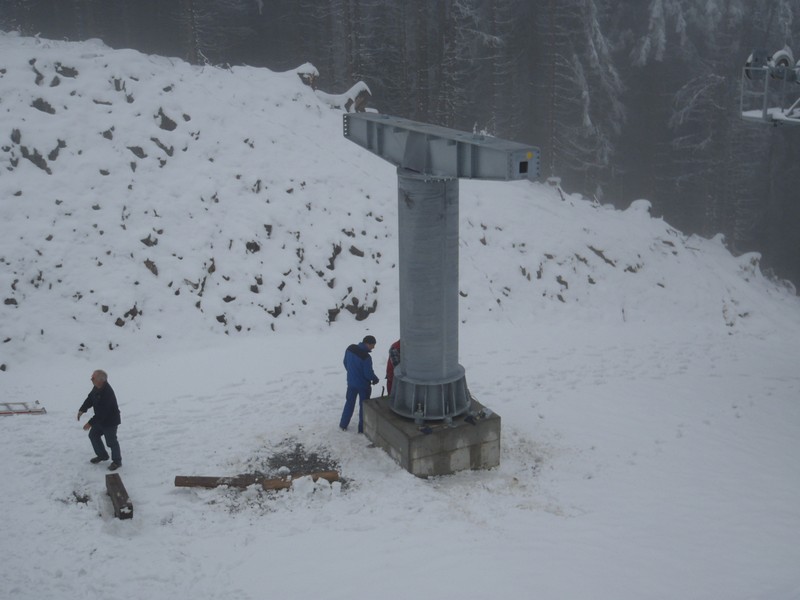

- Montage des Umlenkrades und der Stationsstütze
Aktuelle Seite: 22
-62e559c8.jpg)
-603fa042.jpg)
-4ab4c786.jpg)
-3242ea74.jpg)
-287518f0.jpg)
-195565a0.jpg)
-254d1543.jpg)
-dd48871d.jpg)
-3534dda2.jpg)
-59b36bfb.jpg)
-edc6b98a.jpg)
-361097c6.jpg)
-2024cc27.jpg)
-f4c81249.jpg)
-e5a137f5.jpg)
-fa162533.jpg)
-103eaaa6.jpg)
-6937378a.jpg)
-5ec4fe96.jpg)
-e239abcc.jpg)
-07bf9e0d.jpg)
-4f92f6ba.jpg)
-b6c89a6c.jpg)
-bccfba58.jpg)
-4b81f866.jpg)
-00f92c6b.jpg)
-a777fdde.jpg)
-b1017139.jpg)
-b375dcc3.jpg)
-cd8798ff.jpg)
-ad9e0a07.jpg)
-7fe32bf6.jpg)
-4f56b8ac.jpg)
-c8b12e9d.jpg)
-5e6f6b2e.jpg)
-a7222c55.jpg)
-ad857b2e.jpg)
-d0af8590.jpg)
-831c4be6.jpg)
-0519a33a.jpg)
-35c230e2.jpg)
-50665f49.jpg)
-05a4420a.jpg)
-c82b58e7.jpg)
-04737848.jpg)
-2c6faf4f.jpg)
-21e395ac.jpg)
-b4fc2f4c.jpg)
-d0e7df79.jpg)
-19be69d0.jpg)
-64571d1f.jpg)
-57285dc7.jpg)
-960ad7ec.jpg)
-9b0e5e73.jpg)
-9be4f0f4.jpg)
-ff0f5130.jpg)
-12bd409b.jpg)
-9356f1e3.jpg)
-c108542e.jpg)

-1f4aa61c.jpg)
-92bd714e.jpg)
-fe876941.jpg)
-075e1fe4.jpg)
-9d8b1abd.jpg)
-326adda9.jpg)
-b41e3adf.jpg)
-f9ff71a4.jpg)
-4f2e602d.jpg)
-a481304b.jpg)
-7af86ae1.jpg)
-88bc5584.jpg)
-65a8fa88.jpg)
-a6a7bef5.jpg)
-b6a67e19.jpg)
-415d677f.jpg)
-f1220e24.jpg)
-c2fd2a4b.jpg)
-833b224d.jpg)
